Bautagebuch · Endingen am Kaiserstuhl
Aus Alt wird Neu.Und alles dazwischen.
Eine sachliche Chronik unseres Bauvorhabens — Monat für Monat: was geplant war, was zugesagt wurde und was tatsächlich passiert ist. Ohne Vorwürfe, mit Belegen. Denn Fehler passieren am Bau — es kommt darauf an, wie man mit ihnen umgeht.

- Adresse
- Im Bühle 3 · 79346 Endingen
- Vorhaben
- Teilabbruch & Neubau · EFH
- Bauträger
- SchreiberHaus GmbH
- Baubeginn
- September 2025
- Förderung
- KfW 261 · EH 70 EE
- Stand
- September 2026
So ist diese Seite gemeint
Eine sachliche Grundlage für den fachlichen Austausch.
Sachen statt Personen
Diese Seite bewertet niemanden persönlich. Sie hält Sachverhalte, Termine und Zusagen fest — als gemeinsame Grundlage, um offene Punkte mit SchreiberHaus zu klären.
Fehler passieren — der Umgang zählt
Am Bau läuft nie alles glatt, das ist normal. Worauf es uns ankommt, ist der Umgang mit Mängeln: dass sie erkannt, benannt und fair behoben werden.
Belegt und nachvollziehbar
Jeder Eintrag stützt sich auf echte E-Mails, Nachrichten und Fotos aus dem Bauverlauf — chronologisch geordnet, im Wortlaut, mit Bild.
Legende
Worüber wir sprechen wollen
Die zentralen Themen — als Agenda für den Austausch
Geordnet nach Sachthema und Gewerk, nicht nach Person. Jede Karte führt zur ausführlichen, datierten Dokumentation im Verlauf.
Der Verlauf
Monat für Monat
Vom Baustart im September 2025 bis heute — jeder Eintrag mit Datum, Sachverhalt und, wo vorhanden, mit Bild aus dem Bauverlauf.
September 2025
Baustart: Abbruch, Erdbau, Bodenplatte

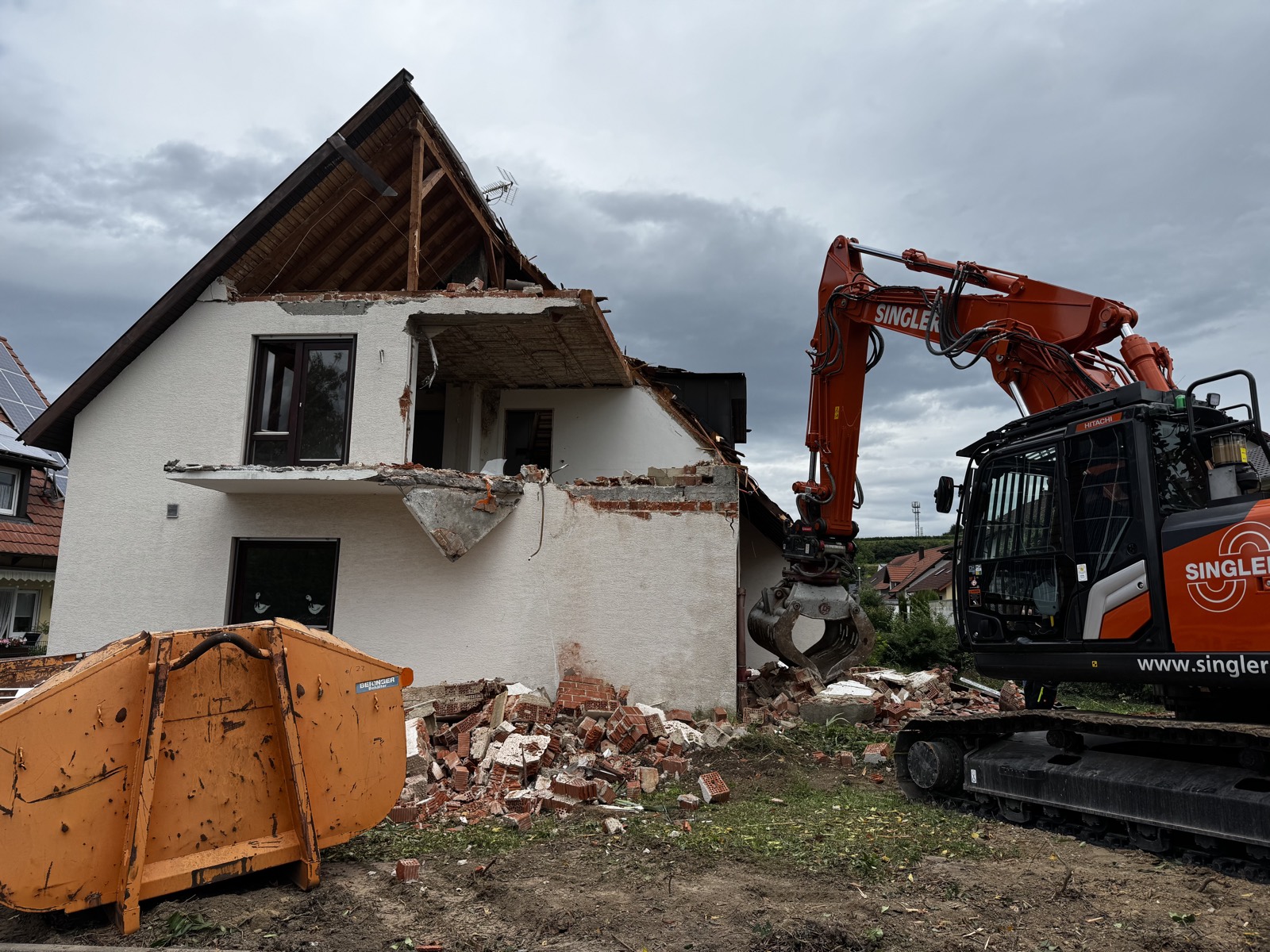

Nach dem Teilabbruch des Bestandsgebäudes (Baujahr 1967) beginnen Erd- und Fundamentarbeiten sowie die Hausanschlüsse. Erste Abstimmungen zu Ausführung und Sauberkeit.
- RohbauMeilenstein
Baubeginn — Teilabbruch und Wiederaufbau
Mit dem Teilabbruch des Wohnhauses (Baujahr 1967) und dem Wiederaufbau zu einem Einfamilienhaus starten die Arbeiten. Erd- und Fundamentarbeiten sowie die Hausanschlüsse (Strom, Telekom-Glasfaser, Mehrsparte) werden vorbereitet.
Quelle · E-Mail · 01.09.2025 - Beton · StatikSachstand

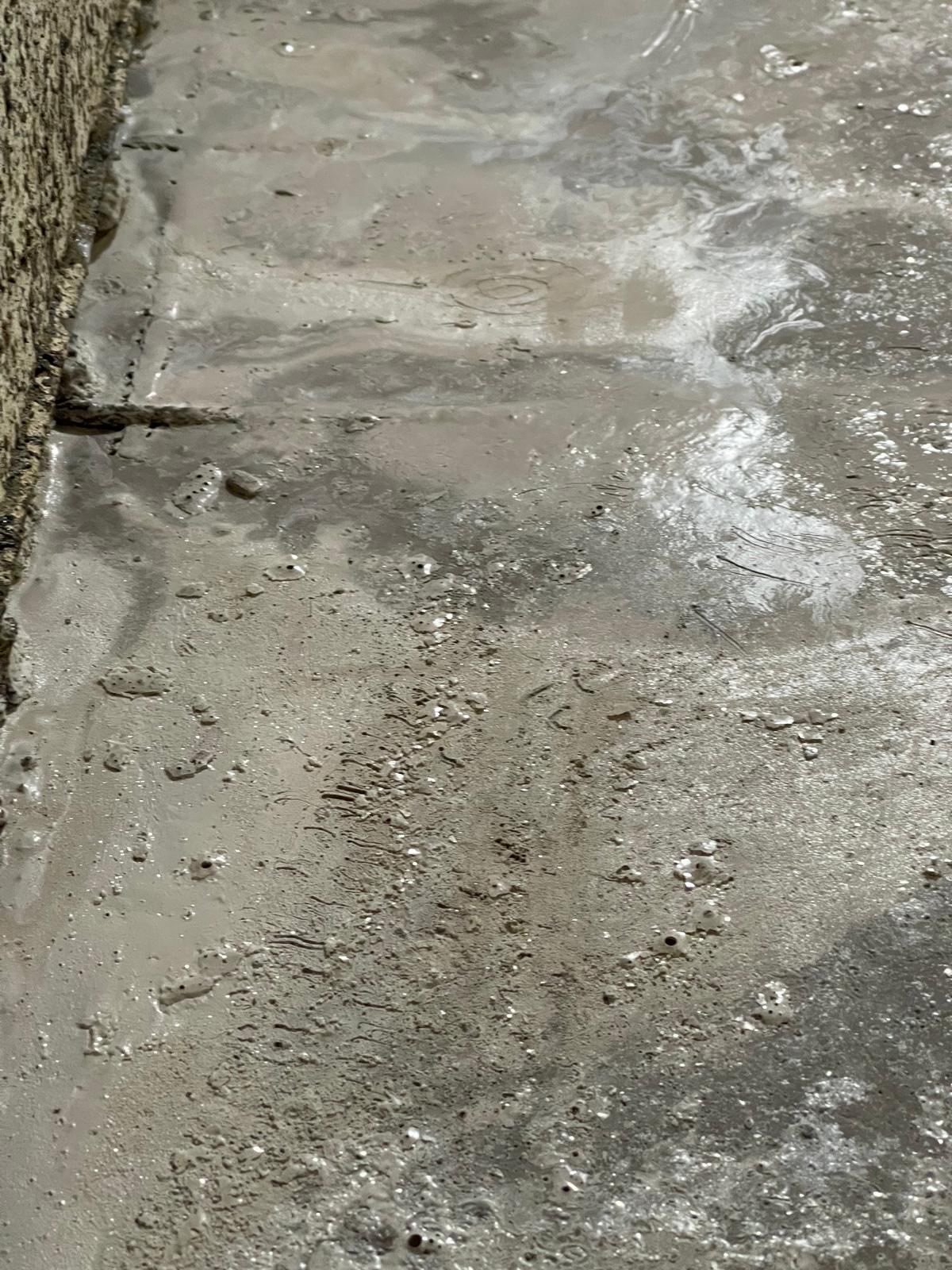

Bodenplatte: Frage zur Betonüberdeckung
An der frisch betonierten Sohle schaut an einer Stelle Bewehrungseisen heraus. Der Bauherr fragt nach der erforderlichen Betonüberdeckung; die Bauleitung bestätigt, dass das Eisen überdeckt sein sollte. Eine nachträgliche Lösung gibt es dafür nicht — als Ausgleich gewährt das Rohbauunternehmen (Fa. Henninger) einen Preisnachlass.
Ja, das Eisen sollte überdeckt sein.
Bauleitung Quelle · WhatsApp · 08.09.2025 - RohbauGute Zusammenarbeit
Brüstungshöhe: schnell erkannt und behoben
Im Wohnzimmer wird die geplante Brüstungshöhe (50 cm) zunächst nicht eingehalten. Der Bauherr spricht es an, die Bauleitung greift es sofort auf, und der Punkt wird umgehend korrigiert — eher ein Beispiel für die gute, unkomplizierte Zusammenarbeit in dieser Phase als ein bleibender Mangel.
Quelle · WhatsApp · 18.09.2025 - HausanschlüsseGute Zusammenarbeit
Bauleitung bessert Leitungsdetails selbst nach
Bei der Glasfaser-/Speedpipe-Verlegung fehlt zunächst ein Schutzrohr. Die Bauleitung setzt das Schutzrohr selbst und positioniert das Leerrohr korrekt — ein Beispiel für die unkomplizierte Zusammenarbeit in dieser Phase.
Quelle · WhatsApp · 22.09.2025
Oktober 2025
Decke über EG, Elektro-Einlegearbeiten
Die Decke über dem Erdgeschoss wird betoniert, parallel legt der Bauherr die Elektro-Leerrohre in Eigenleistung ein. Die Bauleitung begleitet eng und packt mehrfach selbst mit an.
- RohbauMeilenstein
Decke über dem Erdgeschoss betoniert

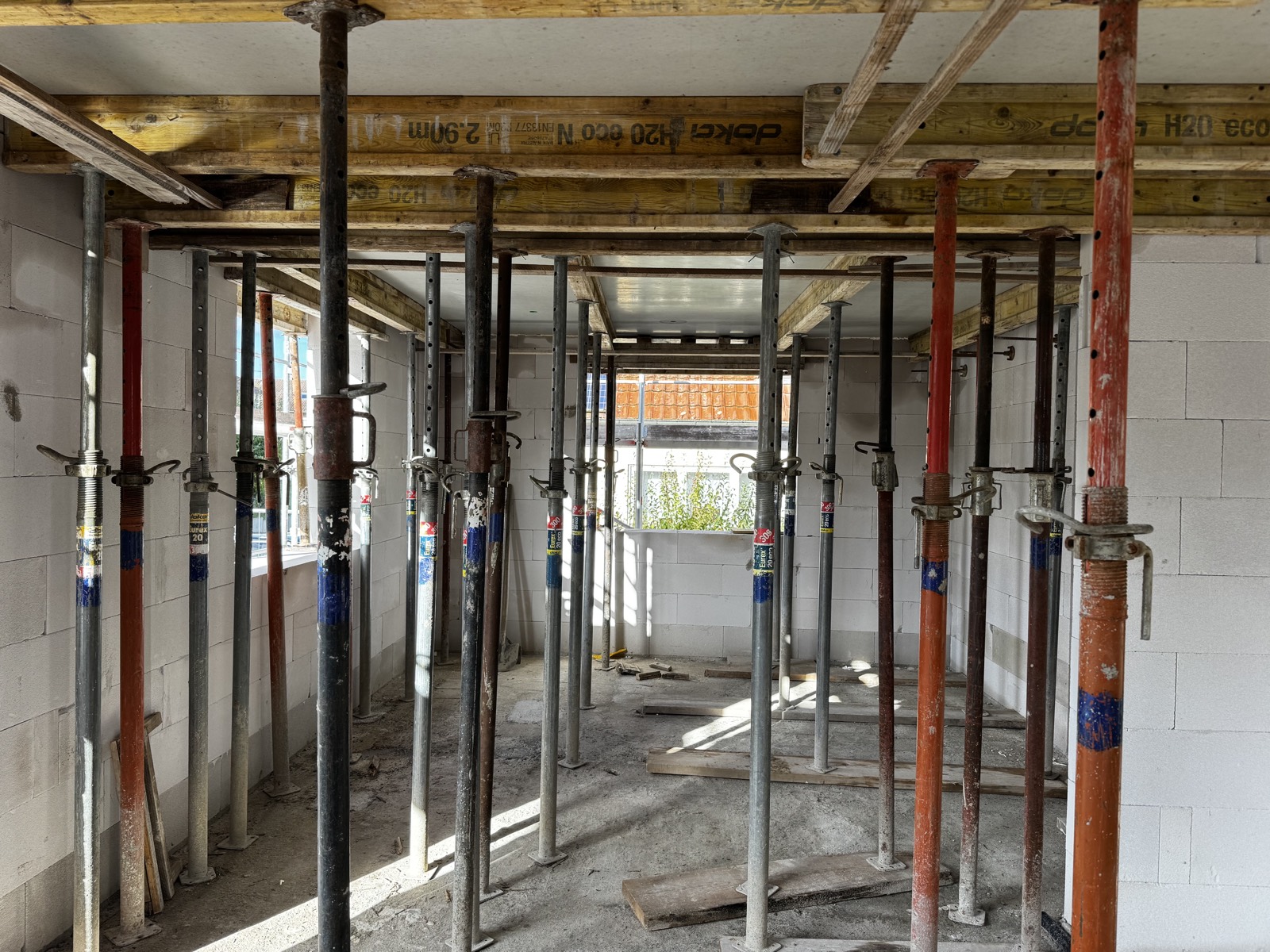

Nach dem Einlegen der KNX-Leerrohre wird die Betondecke über dem Erdgeschoss gegossen. Die Bauleitung dokumentiert den Schritt mit Fotos von der Baustelle.
Quelle · WhatsApp · 02.10.2025 - ZusammenarbeitGute Zusammenarbeit
Bauschutt geräumt, Wärmepumpe eingelagert
Die Bauleitung räumt eigenhändig Bauschutt weg und stellt die angelieferte Wärmepumpe sicher in den Technikraum — pragmatische Unterstützung über das eigene Gewerk hinaus.
Quelle · WhatsApp · 10.10.2025
November 2025
Dachstuhl, Fenster-Aufmaß, Bemusterung
Der Dachstuhl steht, das Fenster-Aufmaß läuft, das Richtfest wird geplant. Die Bauleitung übernimmt aktiv Teile der Bemusterung und achtet auf Sauberkeit und sichere Abläufe.
- ZimmereiMeilenstein

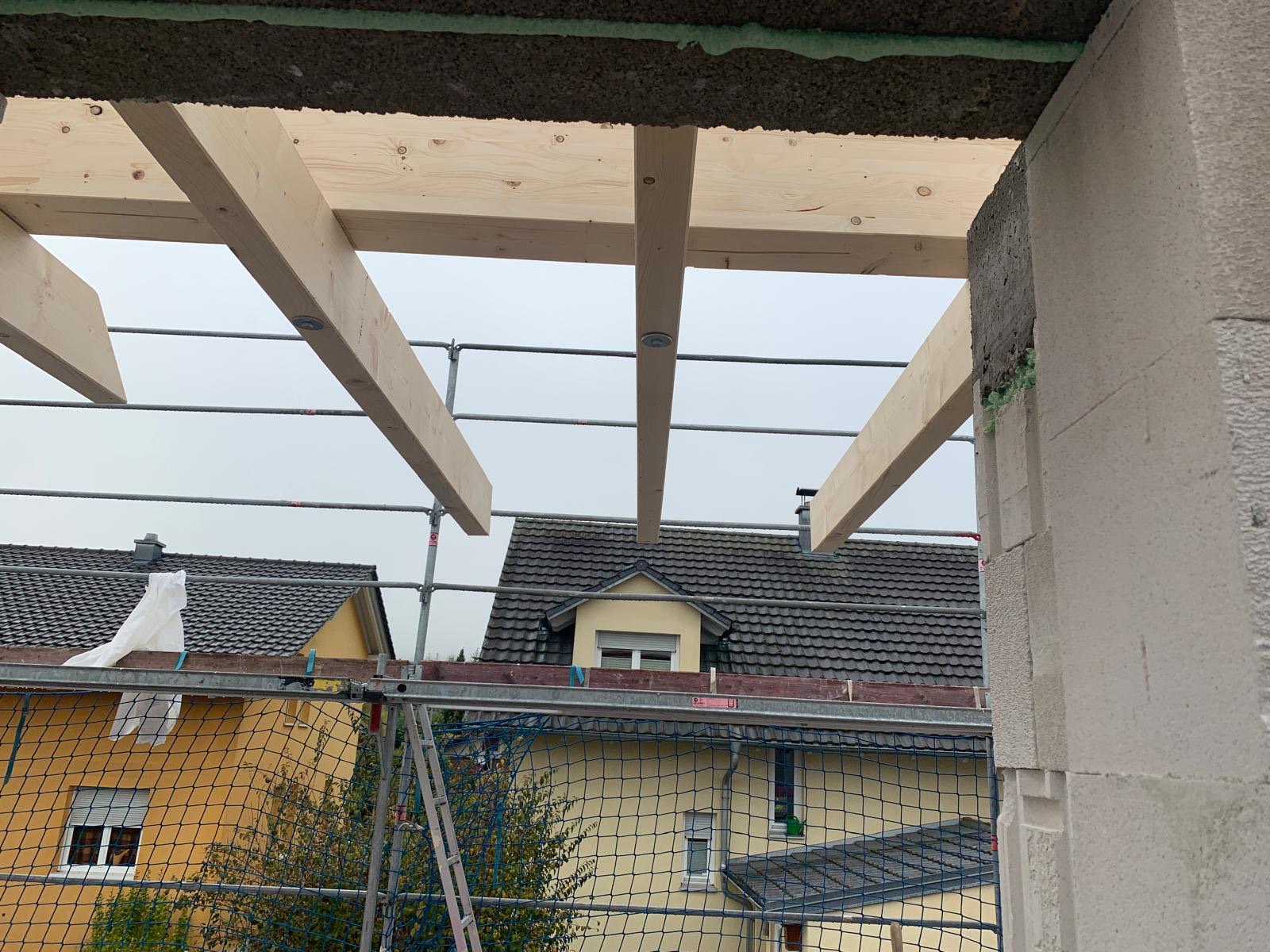

Dachstuhl steht — Richtfest kann geplant werden

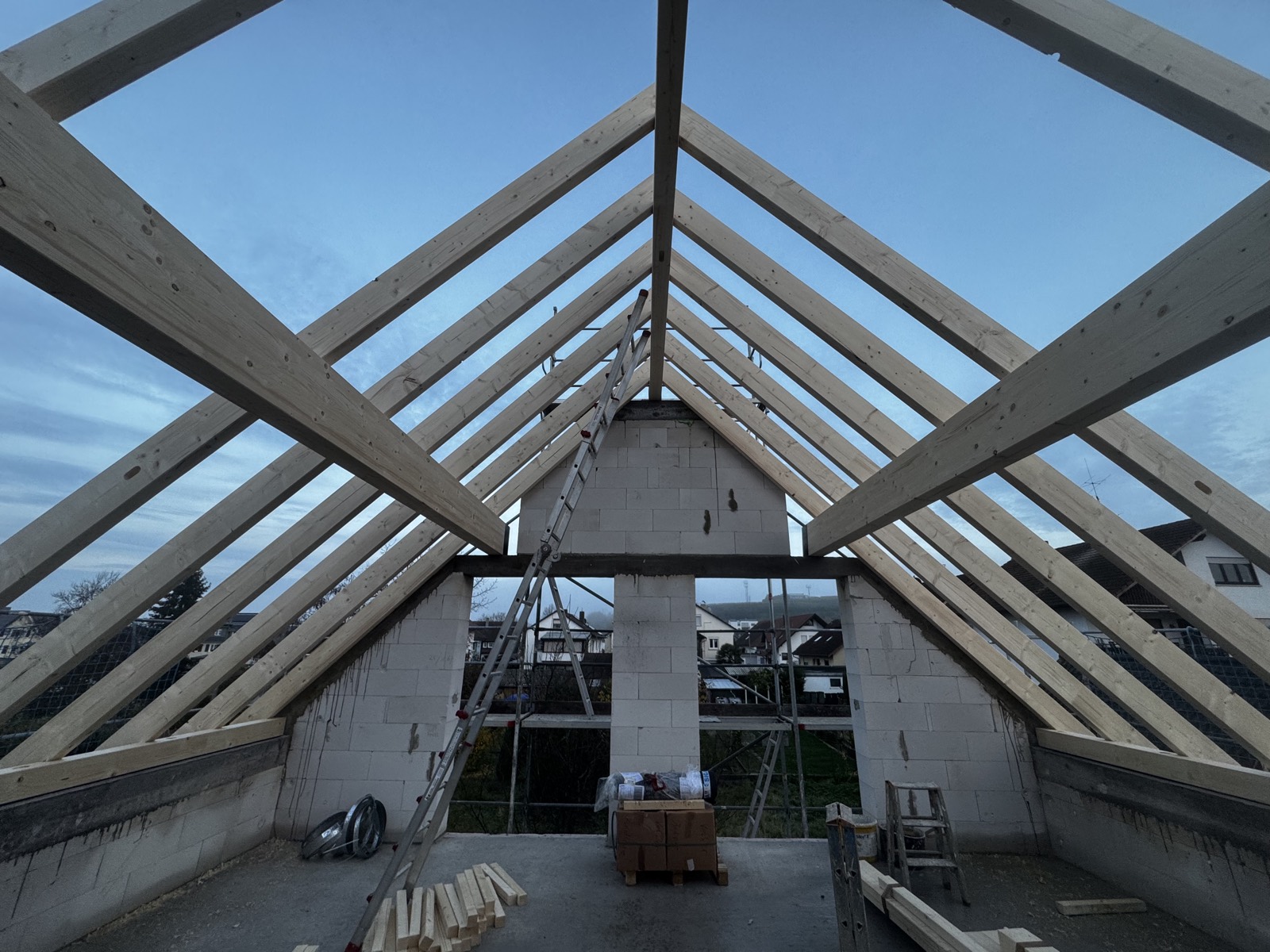

Die Zimmerei stellt den Dachstuhl. Damit rückt das Richtfest in Reichweite; die Einladung für den 11. Dezember wird vorbereitet.
Quelle · WhatsApp · 10.11.2025 - BemusterungGute Zusammenarbeit
Bauleitung unterstützt bei Bemusterung und Sicherheit
Die Bauleitung übernimmt Teile der Bemusterung (Boden, Fliesen, Türen) für die Bauherren und entfernt vorzeitig verlegte Leerrohre, um Stolperstellen zu vermeiden — vorausschauende Begleitung.
Quelle · WhatsApp · 19.11.2025
Dezember 2025
Richtfest, Fenster, Frostschutz
Das Richtfest wird gefeiert, die Fenster kommen, vor den Feiertagen wird an den Frostschutz gedacht. Auch die Ausführung der Haustür wird vorbereitet.
- HaustürSachstand
Entscheidung Haustür: Sturz dämmen für Standardmaß
Damit eine Standard-Haustür passt, wird vorgeschlagen, den Türsturz zu dämmen. Diese Entscheidung ist der Ausgangspunkt für die spätere Ausführung des aufgedoppelten Sturzes (siehe März).
Quelle · WhatsApp · 01.12.2025 - MeilensteinMeilenstein
Richtfest
Mit rund 40 Gästen wird Richtfest gefeiert — ein schöner Moment und ein sichtbarer Fortschritt am Bau.
Quelle · WhatsApp · 11.12.2025 - VorsorgeGute Zusammenarbeit
Erinnerung an den Frostschutz
Vor den Feiertagen erinnert die Bauleitung daran, den Haupthahn zu schließen und die Wasserleitung drucklos zu machen, damit nichts einfriert — kleine, aber wichtige Vorsorge.
Quelle · WhatsApp · 22.12.2025
Februar 2026
Kernbohrungen — und ein durchtrennter Stahlträger
Beim Setzen der Sanitär- und Heizungsleitungen kommt es zum schwerwiegendsten Vorfall des Baus: Ein tragender Stahlträger der Kellerdecke wird beim Kernbohren durchtrennt.
- StatikMangel
Stahlträger beim Kernbohren durchtrennt
Beim Kernbohren für die Sanitär-/Heizungsleitungen (Gewerk Fa. Sacherer) wird einer der Stahlträger in der Hohlsteindecke des Kellers vollständig durchtrennt. Der ursprüngliche Lastweg ist damit unterbrochen; die Decke trägt an dieser Stelle später allein über die nachträglich eingebaute Ersatzkonstruktion — an einem Bestandsgebäude von 1967.

Der Betonbohrer hat einen der Stahlträger in der Hohlsteindeckenkonstruktion durchbohrt.
Bauherr Siehe auchFeb 26Abfangung mit dem Statiker abgestimmtFeb 26Weitere Fehler beim Bohren und Aufspitzen (Fa. Sacherer)Apr 26Gemeinsames Gespräch und schriftliche ZusagenQuelle · E-Mail · 04.02.2026 - StatikReaktion
Abfangung mit dem Statiker abgestimmt
Die Bauleitung bindet umgehend den Statiker ein. Vor Ort werden zwei Lösungen besprochen — zwei Stützen oder Winkel an der Wand. Die Winkel-Lösung wird bevorzugt und mit dem Statiker abgestimmt und umgesetzt.
Es gibt zwei Möglichkeiten, den Träger abzufangen — mit zwei Stützen oder mit Winkeln an der Wand. Der Statiker klärt, ob die Winkel ausreichen.
Bauleitung Quelle · E-Mail · 05.02.2026 - Wissenswert · Statik
Was ein durchtrennter Stahlträger wert ist
Die Abfangung stellt die Tragfähigkeit wieder her. Trotzdem bleibt ein Schaden — und der hat einen Wert.
Ein Träger lässt sich doch abfangen — warum bleibt überhaupt etwas zurück?
Kurz gesagt — Weil ein einmal durchtrennter, tragender Träger nicht mehr der ursprüngliche ist. Bei einem so erheblichen Eingriff kann selbst nach fachgerechter Reparatur eine merkantile Wertminderung verbleiben.
Zu unterscheiden sind zwei Dinge. Erstens die konstruktive Veränderung: Die Abfangung ist eine sichtbare Ersatzkonstruktion — der ursprüngliche, durchgehende Lastweg ist dauerhaft verändert. Zweitens die merkantile Wertminderung (der „Makel“): Auch nach mangelfreier, fachgerechter Reparatur kann ein geringeres Vertrauen der Käufer in die Qualität verbleiben und den erzielbaren Preis drücken — selbst wenn technisch alles in Ordnung ist.
Dass eine merkantile Wertminderung auch bei Gebäuden anerkannt ist, entspricht seit Jahrzehnten ständiger Rechtsprechung. Für dieses 1967er Haus heißt das: Die Abfangung war richtig und nötig — die Frage eines angemessenen Ausgleichs für eine verbleibende Wertminderung ist davon unberührt und bis heute offen.
Konstruktive VeränderungSichtbare Ersatzkonstruktion statt durchgehendem Träger; der Lastweg ist dauerhaft verändert.
Merkantile WertminderungVerbleibender „Makel“ trotz fachgerechter Reparatur — kann sich beim Verkauf preismindernd auswirken.
Beim VerkaufEin erheblicher, nicht ohne Weiteres erkennbarer Eingriff in die Statik kann beim späteren Verkauf offenbarungspflichtig sein.
OffenEin Ausgleich für die Wertminderung wurde bislang nicht geregelt.
- BaustromMangel
Baustromanschluss durch Heizlüfter verschmort
Der Heizlüfter des Sanitärgewerks (Fa. Sacherer) beschädigt („verschmort“) den Baustromanschluss. Den Schaden hat Fa. Sacherer zu verantworten. Der Baustrom wird von SchreiberHaus gestellt, nicht von den Bauherren — für die Bauherren entsteht daraus kein Nachteil.
Quelle · WhatsApp · 05.02.2026 - Sanitär · KoordinationMangel

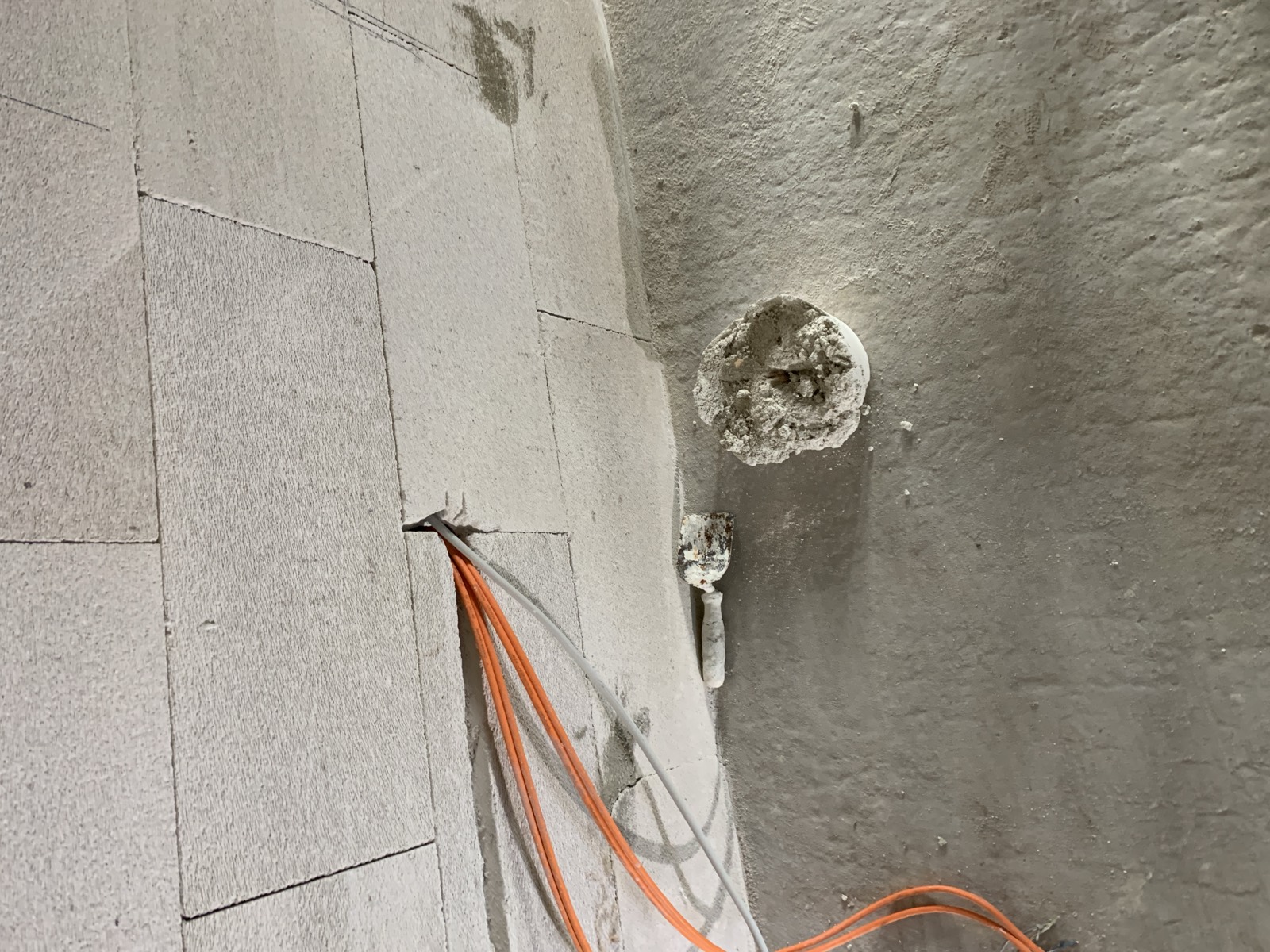

Weitere Fehler beim Bohren und Aufspitzen (Fa. Sacherer)
Beim selben Arbeitsschritt wie der Trägerschaden treten weitere Fehler des Sanitärgewerks auf:
- Ein bereits verlegtes Elektrokabel wird beim Aufspitzen beschädigt und zunächst nicht gemeldet. Die Bauleitung spricht es an und macht deutlich, dass so etwas gemeldet werden muss; eine Nacharbeit oder ein Ersatz erfolgten dazu nicht.
- Der Abwasserdurchbruch für die Küche wird nicht ausgemessen, sondern nur „oben angezeichnet“. In der Folge muss rund 30 cm versetzt neu gebohrt und das falsche Loch wieder zubetoniert werden.
Wenn so etwas passiert, dann sagt man das.
Bauleitung Quelle · WhatsApp · 06.02.2026 - KoordinationSachstand

Baustelle besenrein vor den Putzarbeiten

Vor Beginn der Putzarbeiten (Fa. Steiert, ab KW 10) muss die Baustelle besenrein und die Unterputz-Installation von Sanitär, Heizung und Elektro fertig sein. Die Koordination mehrerer Gewerke auf engem Raum ist ein wiederkehrendes Thema dieser Phase.
Quelle · E-Mail · 23.02.2026
März 2026

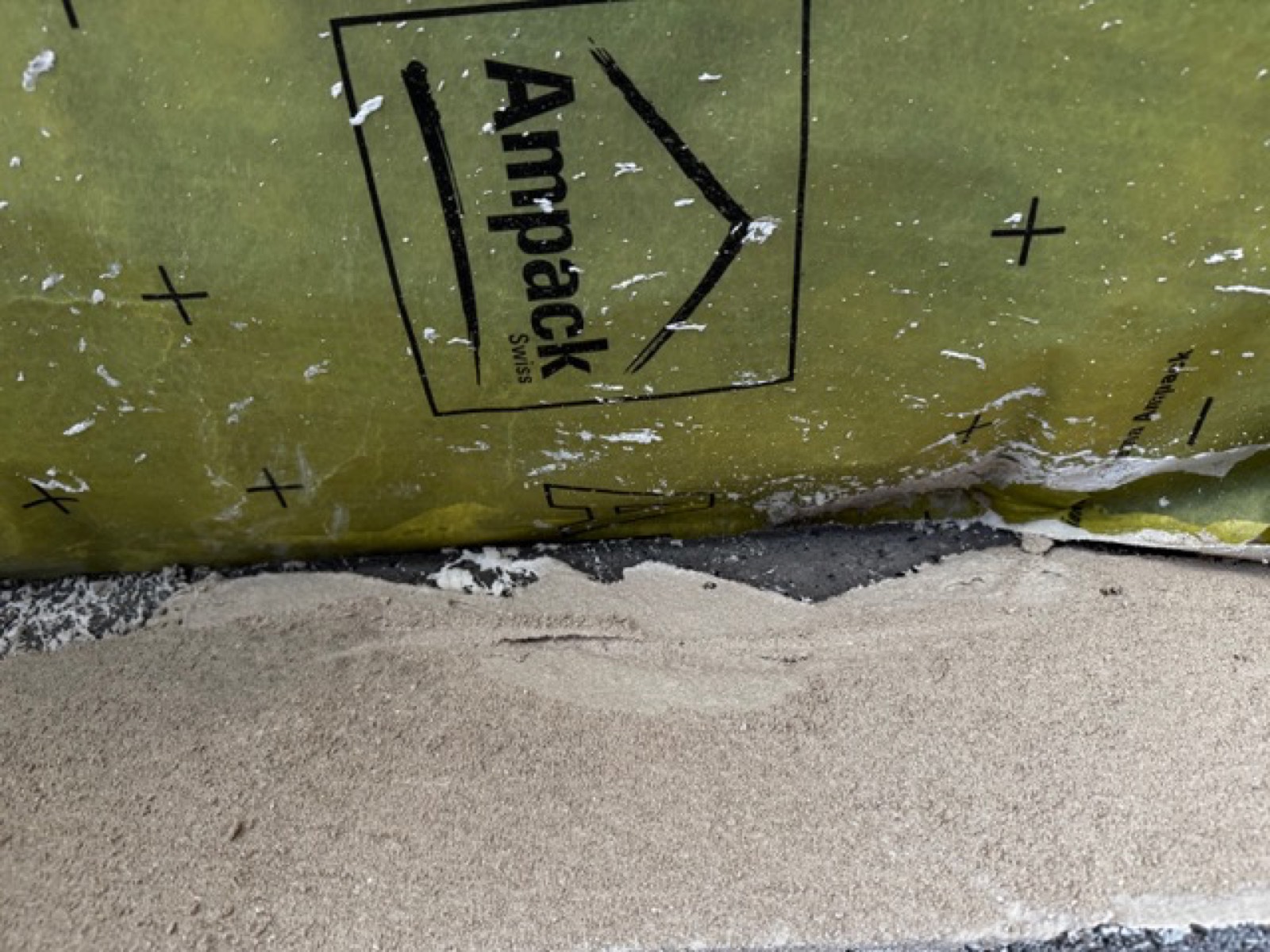

Verputzt vor fertiger Dampfbremse
Der zentrale bauphysikalische Konflikt des Projekts: An mehreren Stellen wird verputzt, bevor die Dampfbremsfolie vollständig ist. Die Folge ist feuchte, verschmutzte Dämmung im Dachbereich.
- Putz · AbdichtungSachstand

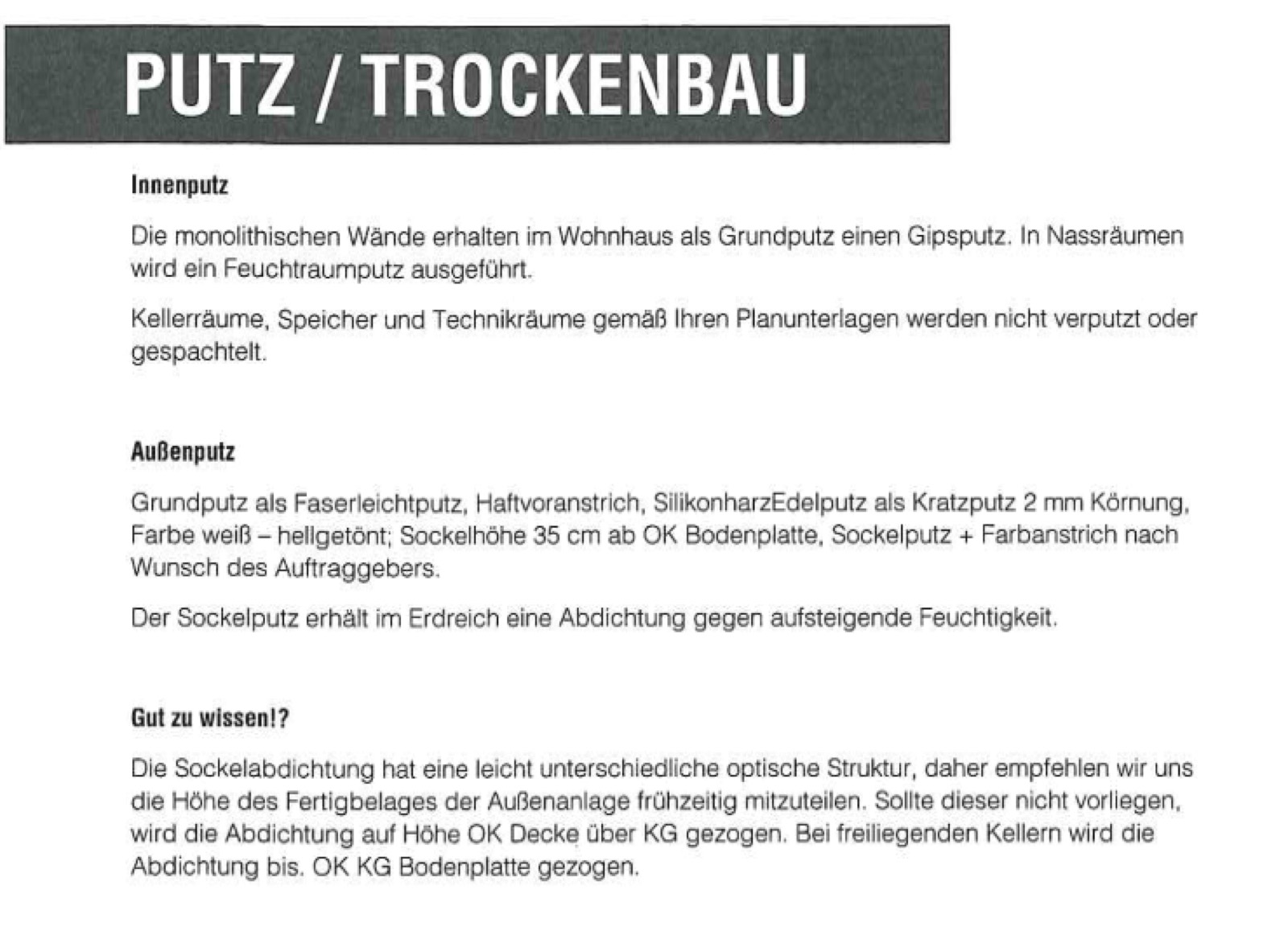

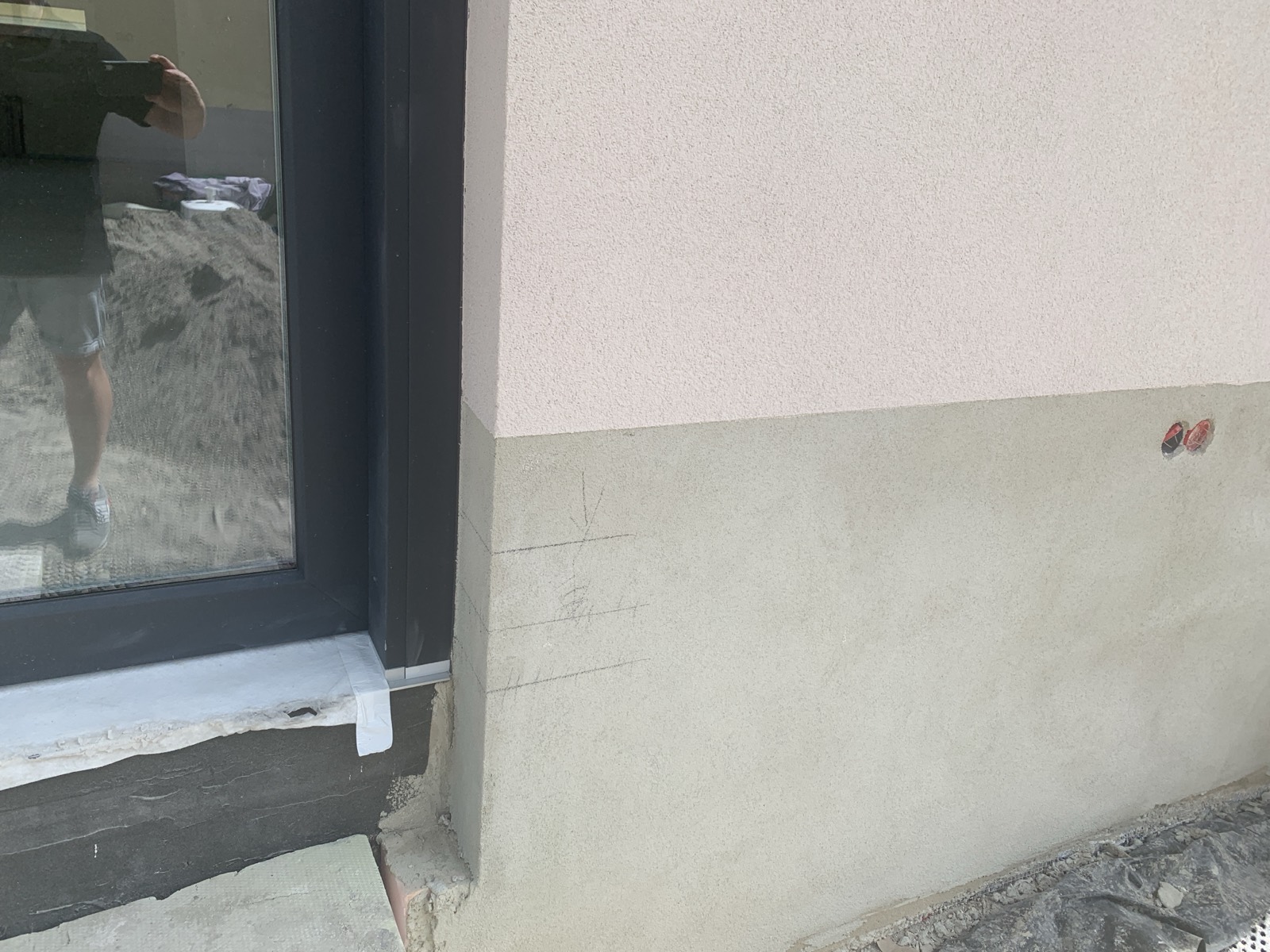

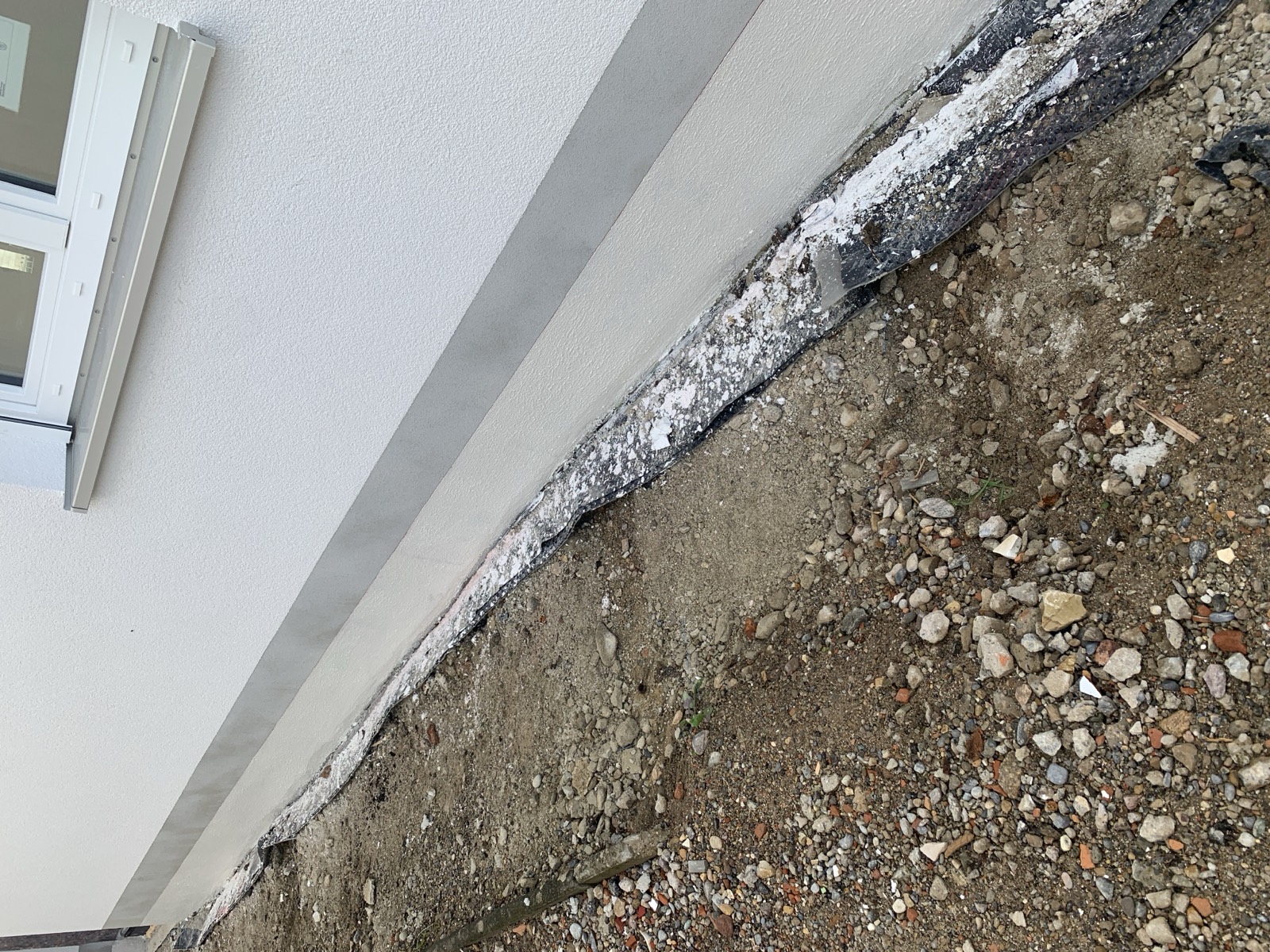

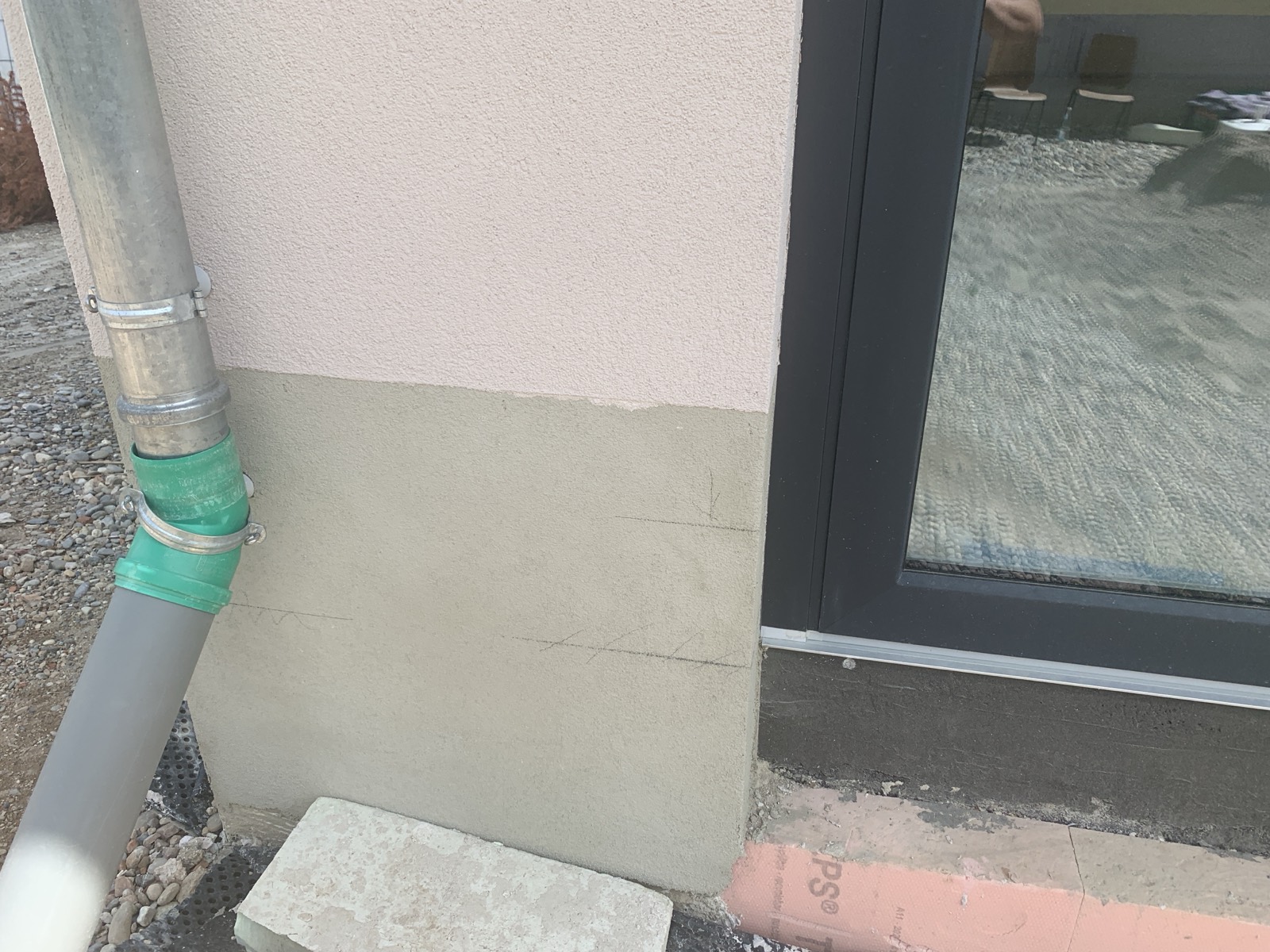

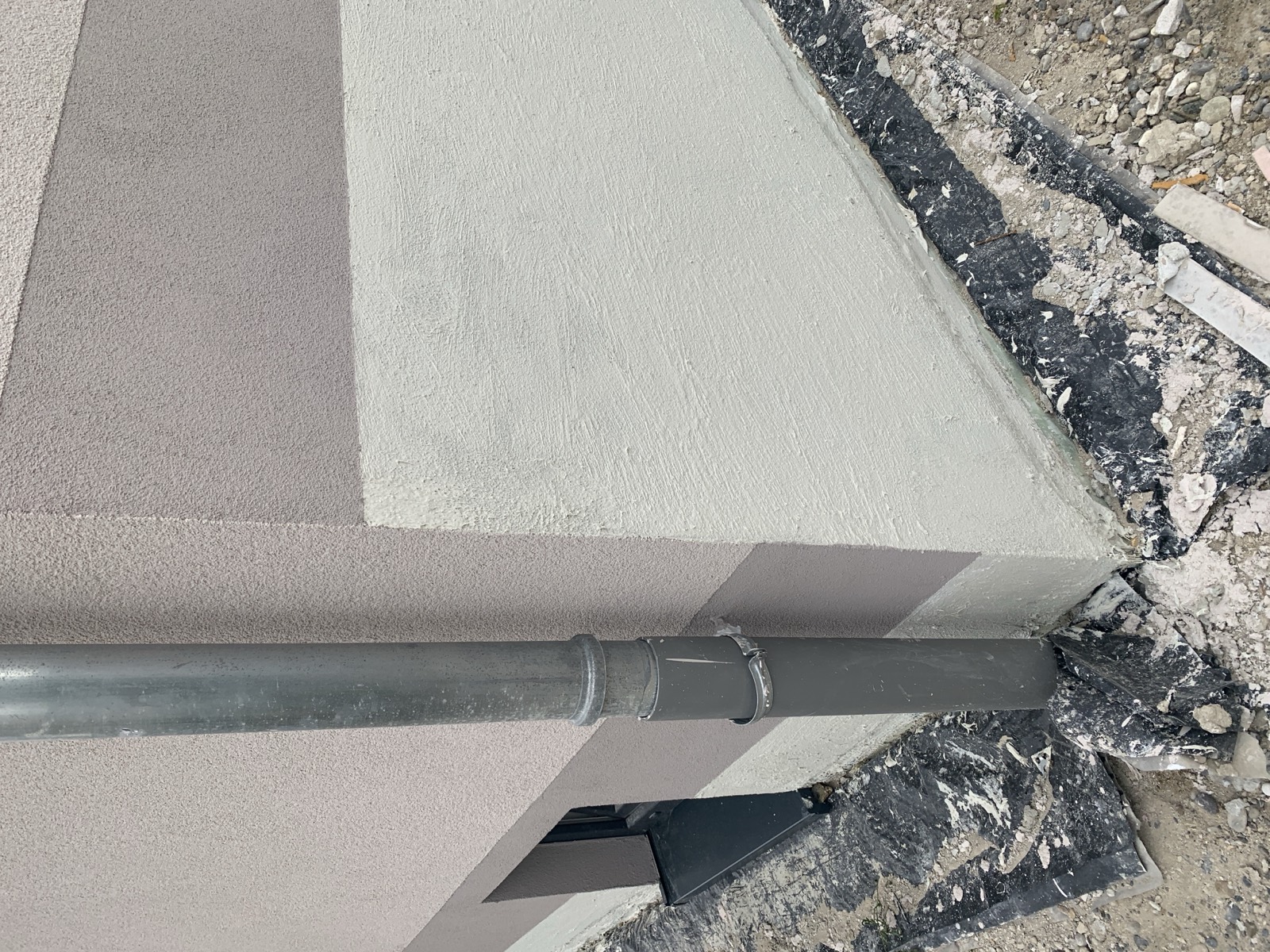

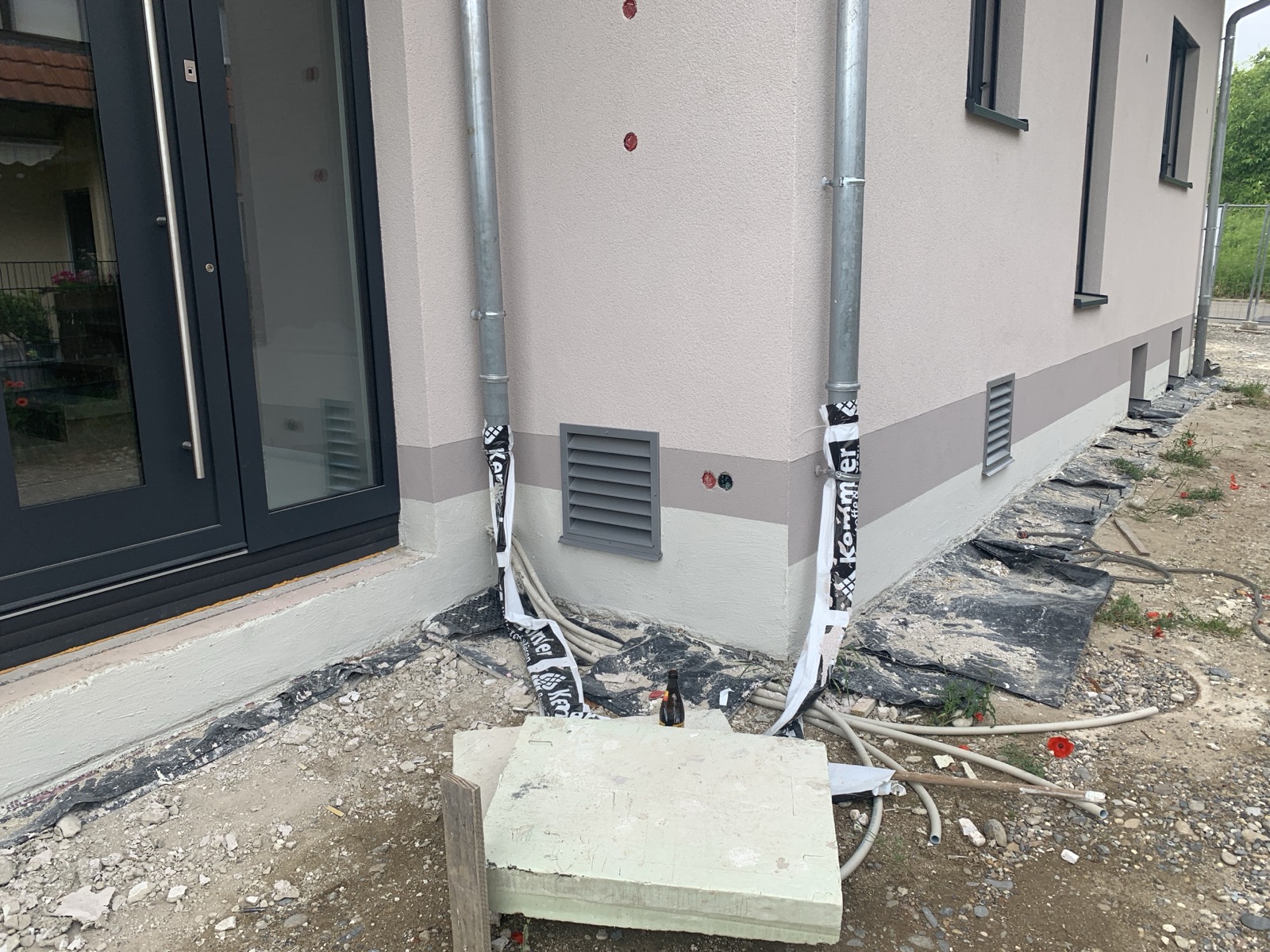

Sockelhöhe und Außenputz festlegen
Die Bauleitung erläutert die normgerechte Sockelausbildung: Standardhöhe 35 cm über Oberkante Bodenplatte, die Dichtschlämme endet mindestens 5 cm über dem fertigen Belag. Sockelhöhe und Geländeverlauf sollen frühzeitig festgelegt werden.
Siehe auchJun 26Sockelabdichtung: Dichtschlämme ausgeführtJun 26Sockelanstrich beanstandet — nur bis zur Dichtschlämme gestrichenQuelle · E-Mail · 03.03.2026 - AbstimmungMangel
Absprache nicht eingehalten: OSB-Hinterlegung fehlt

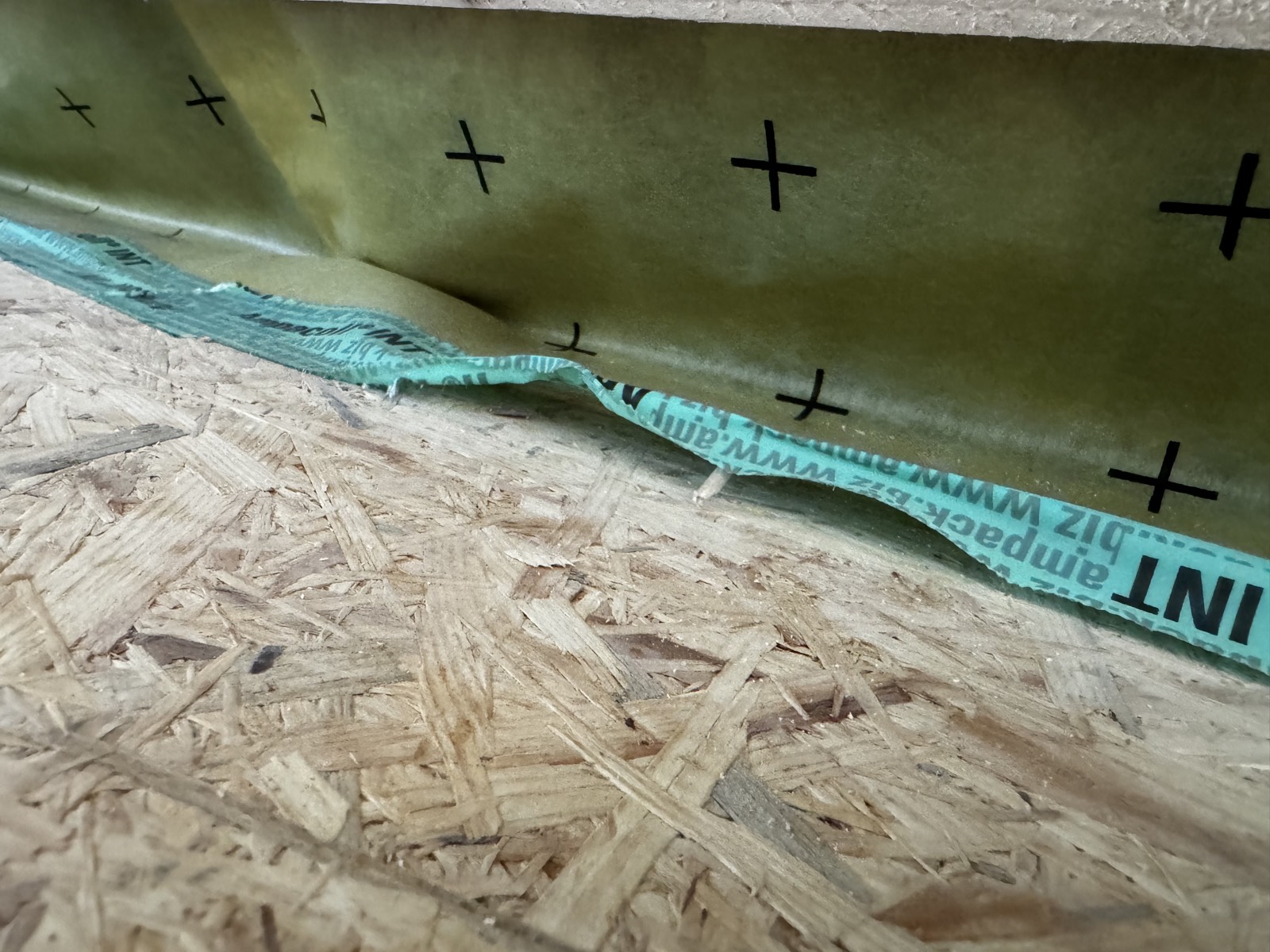

Trotz mehrfacher Absprache vor Ort wird der Handtuchheizkörper ohne die vereinbarte OSB-Hinterlegung gesetzt — die spätere Befestigungsgrundlage fehlt damit. Ein weiteres Beispiel für eine besprochene, aber nicht umgesetzte Vorgabe.
Quelle · WhatsApp · 03.03.2026 - Abdichtung · EigenleistungMangel

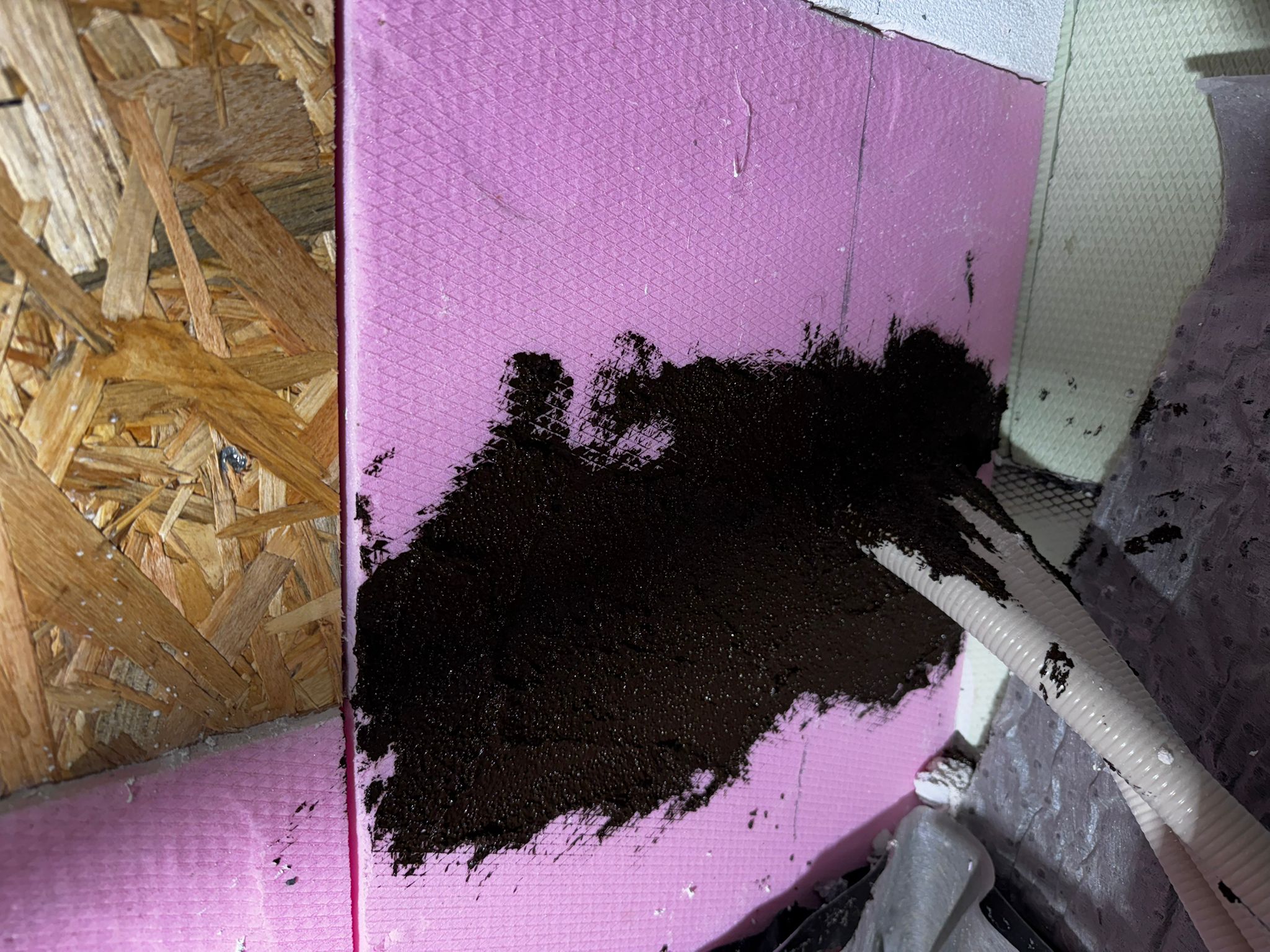

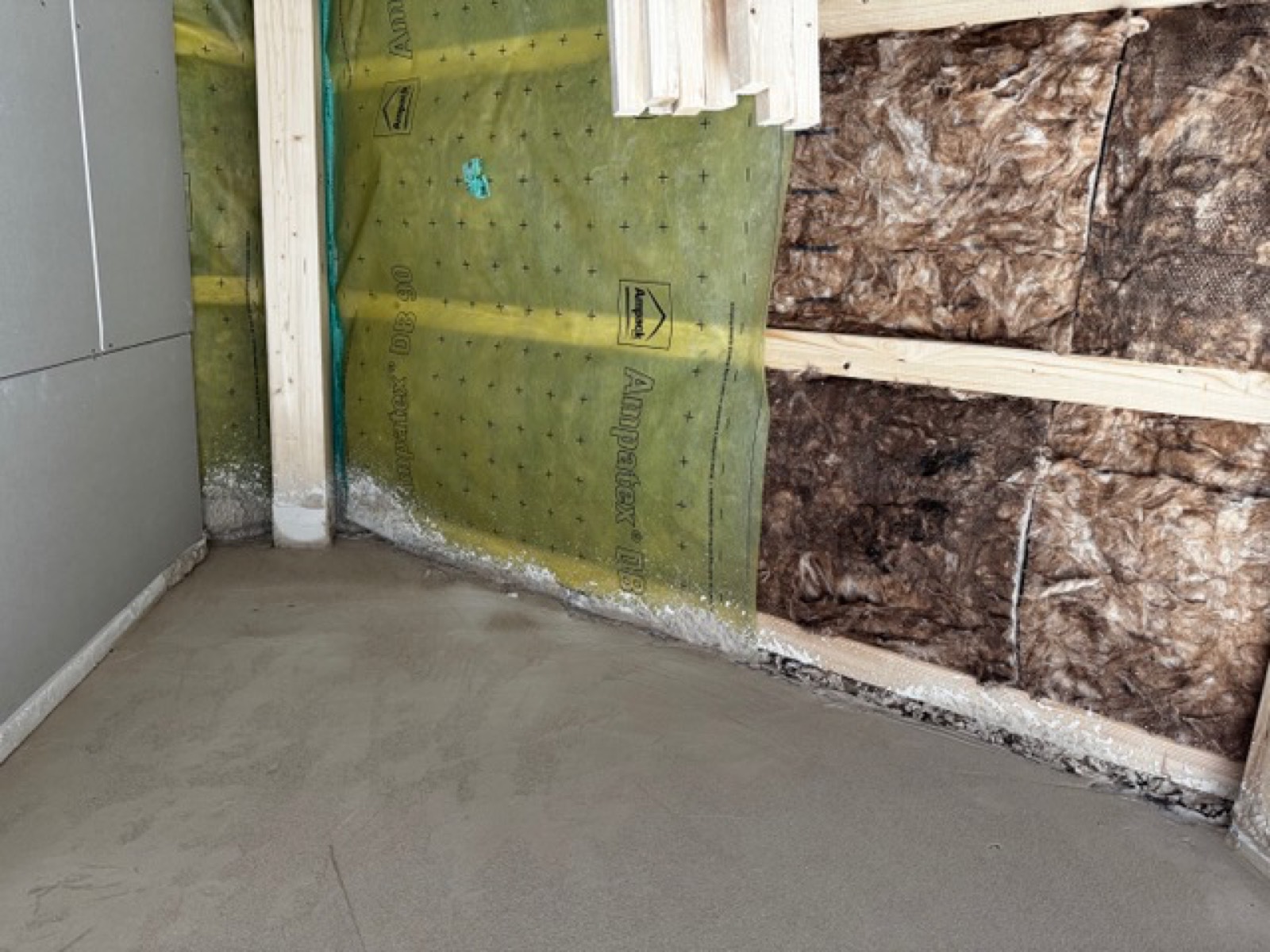

Leerrohre nicht abgedichtet — Bauherr dichtet nachts vor dem Putz ab
Die Leerrohr-Durchführungen sollten — wie die Anschlüsse der Hebe-Schiebe-Türen — vor dem Verputzen mit Bitumen (Remmers) abgedichtet werden. Der Trockenbau hatte das zugesagt und zur gleichen Zeit auch die Türen abgedichtet, die Leerrohre dabei aber ausgelassen.
Weil das Putzgewerk am nächsten Tag anrückt, dichtet der Bauherr die Durchführungen in der Nacht vor dem Verputzen selbst mit Bitumen ab — sonst wären die offenen Leerrohre einfach überputzt worden.
Wenn man nicht alles selber macht …
Bauherr Quelle · WhatsApp · 04.03.2026 - PutzMangel

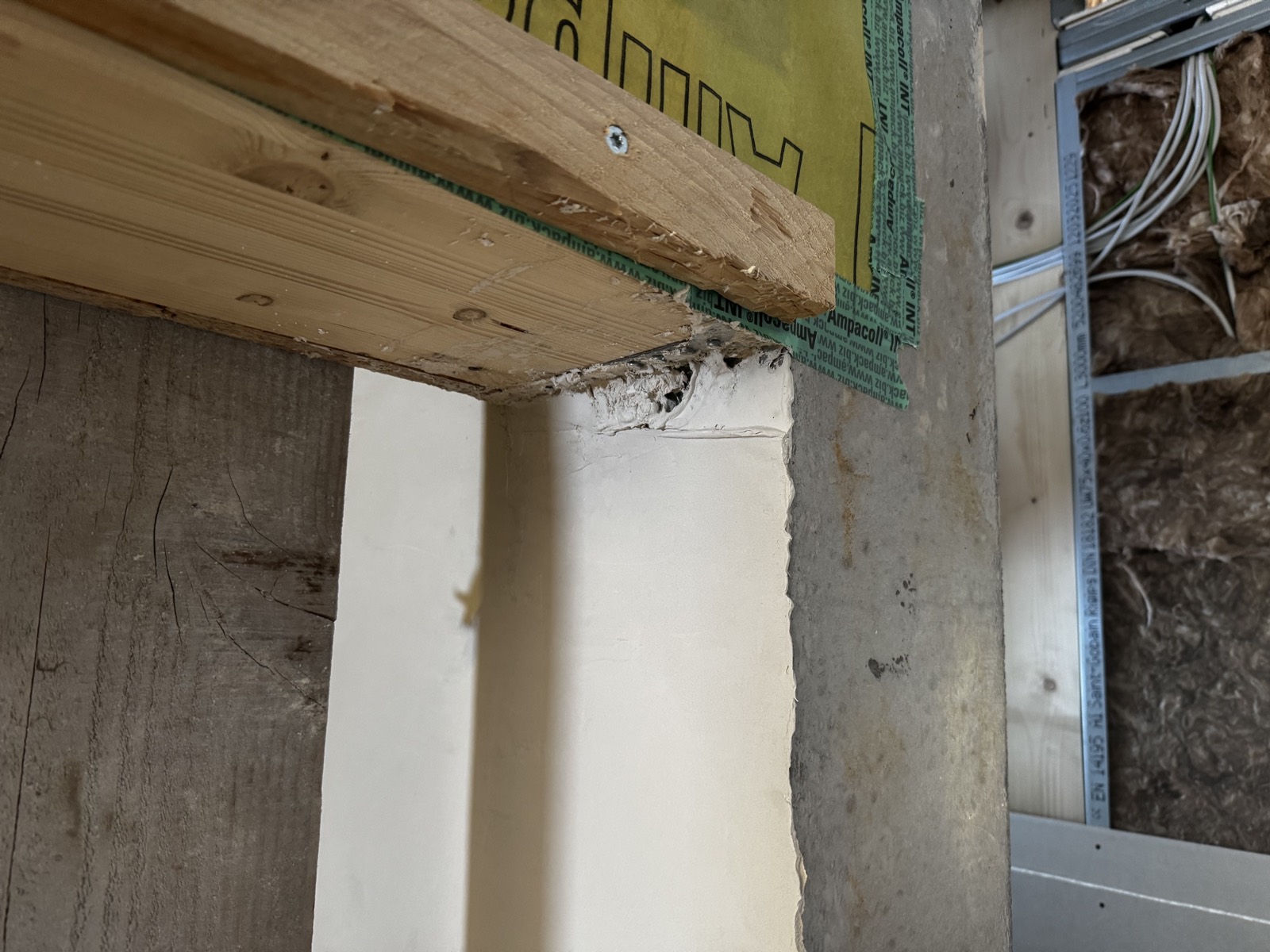

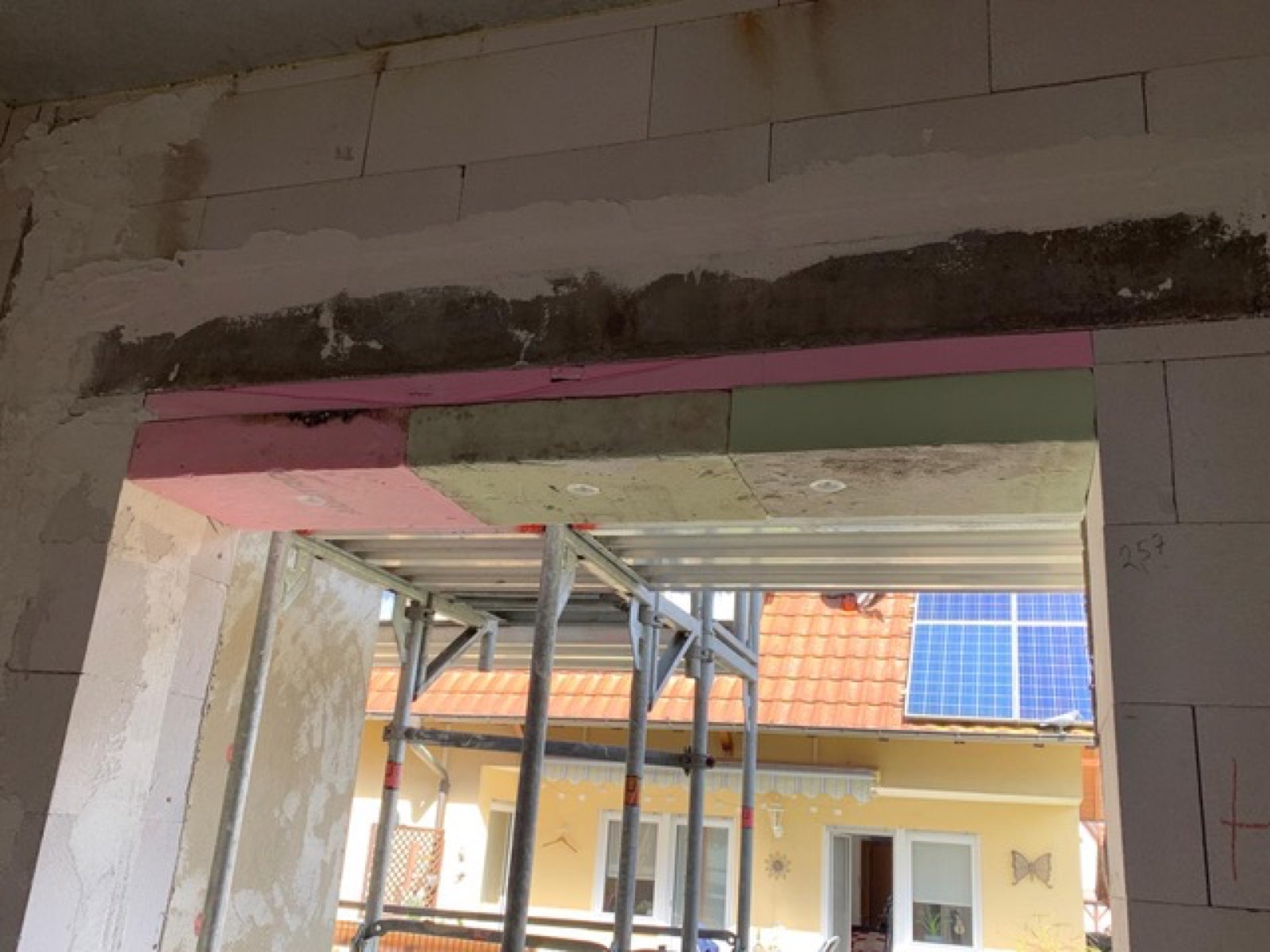

Türsturz mit verwittertem Styrodur aufgedoppelt
Der Türsturz wird mit Styrodur-Platten aufgedoppelt, die über Monate im Freien lagen — verwittert, verschmutzt und mit Bitumen verunreinigt. Die Bauleitung nimmt die Reklamation auf und leitet sie an das Putzgewerk weiter.
Das verbaute Styrodur liegt schon seit Monaten unter freiem Himmel und ist verwittert sowie mit Bitumen verunreinigt.
Bauherr Quelle · E-Mail · 12.03.2026 - Trockenbau · BauphysikMangel
Verputzt, bevor die Dampfbremse vollständig war
Ursache ist eine fehlende Abstimmung: Der SchreiberHaus-eigene Trockenbau stellt die Dampfbremsfolie vor dem Wochenende nicht fertig und verlässt freitags die Baustelle, ohne die Arbeiten abzuschließen. Obwohl bekannt war, dass am Montag das Putzgewerk anrückt, wird keine Verschiebung der Putzarbeiten veranlasst.
So wird an mehreren Stellen verputzt, bevor die Dampfbremse vollständig und luftdicht angeschlossen ist — obwohl zwischen SchreiberHaus, dem Putzgewerk und den Bauherren zuvor Einigkeit bestand, dass eine vollständige Dampfbremse Voraussetzung fürs Verputzen ist. Ein hinzugezogener Fachmann beurteilt die Ausführung als nicht fachgerecht.
Gebeten wird, die verunreinigte Mineralwolle auszutauschen, vor dem Schließen der Folie fachgerecht die Feuchte zu messen und bei Bedarf zu entfeuchten. Im Einzelnen festgestellt:
- OG, rechtes Kinderzimmer — der Giebel wurde verputzt, ohne die Dampfbremsfolie zu vervollständigen.
- OG, Treppenhaus / Fensterbereich — ebenfalls verputzt, ohne vollständige Folie.

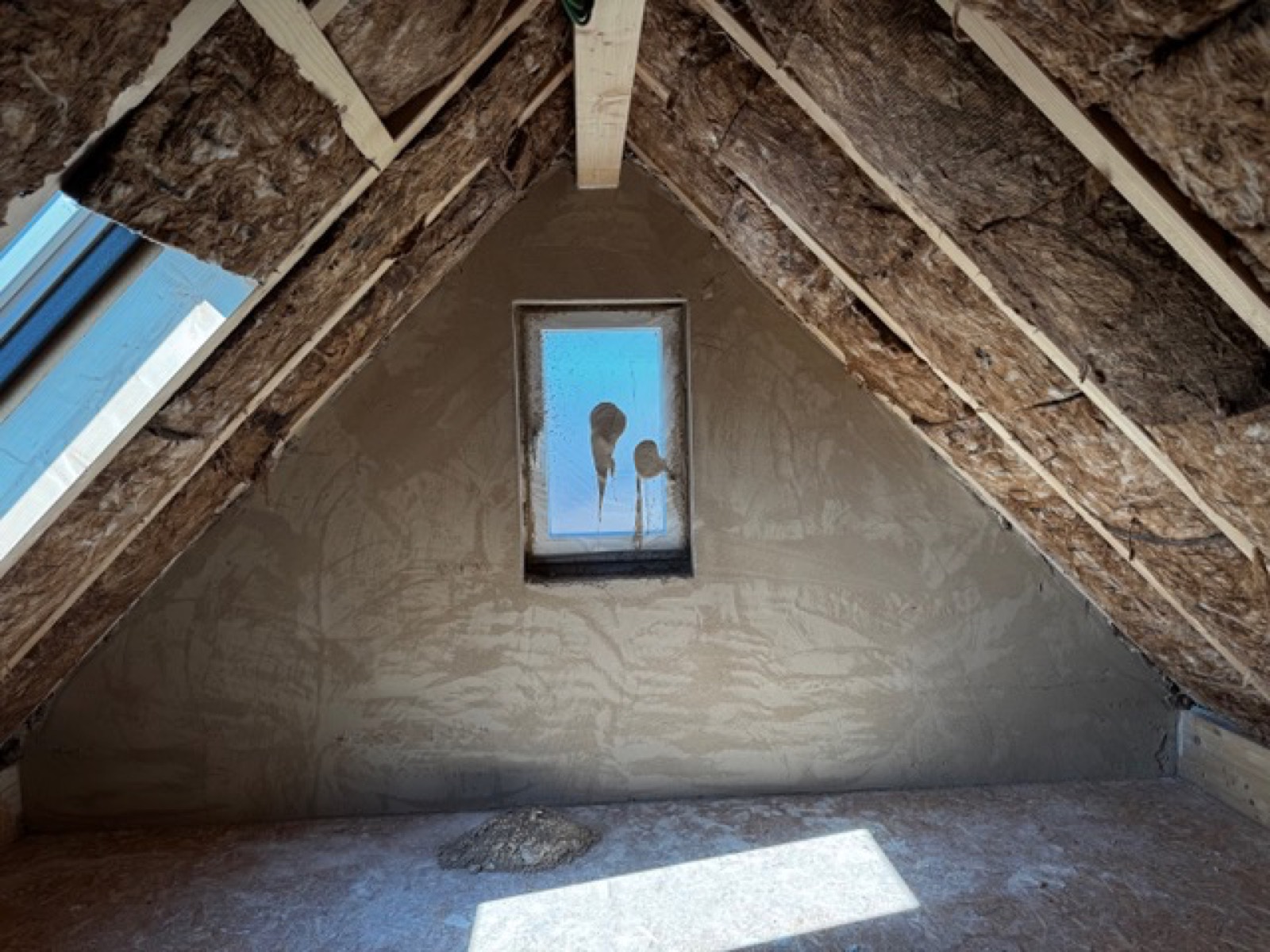

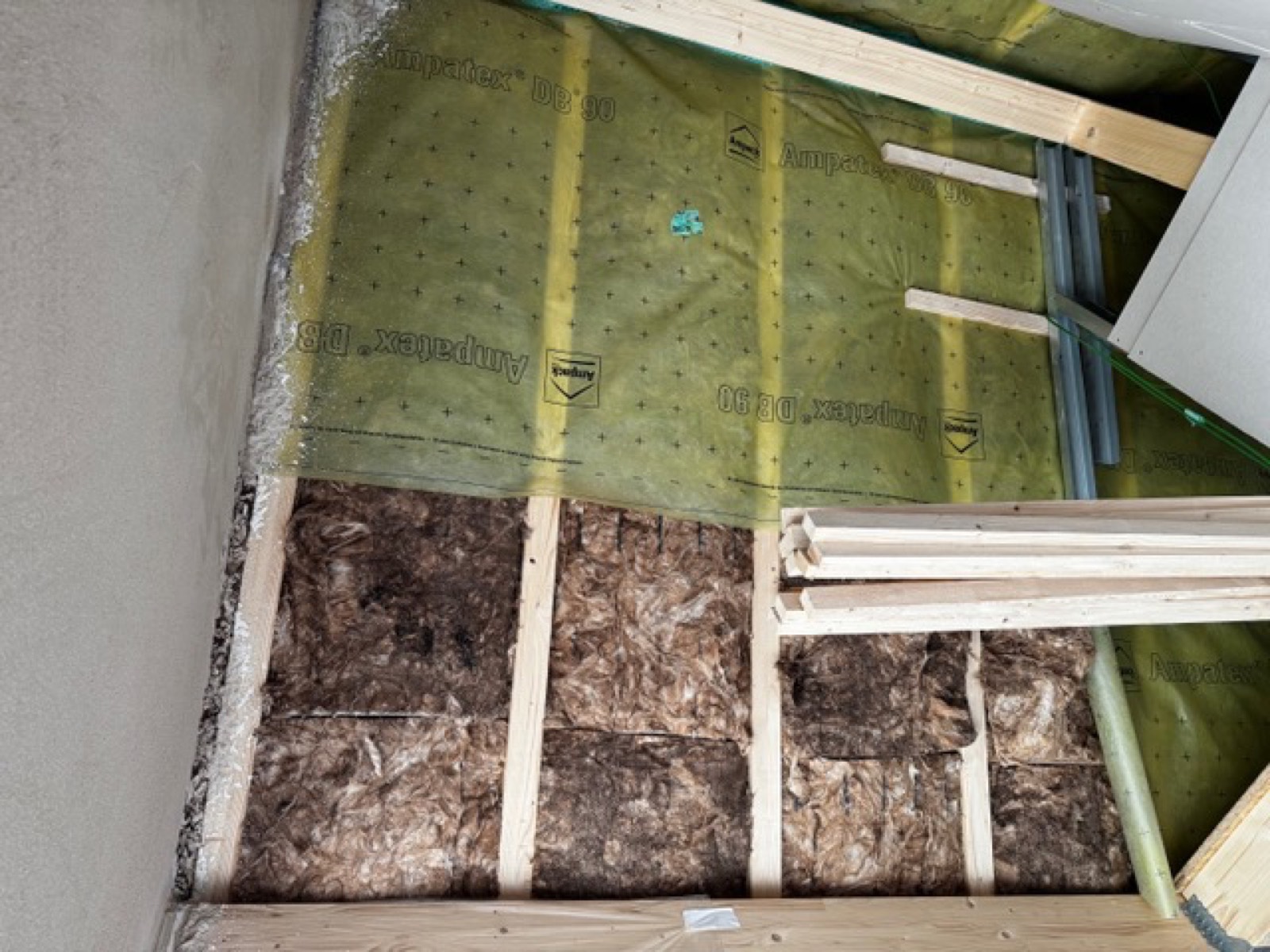

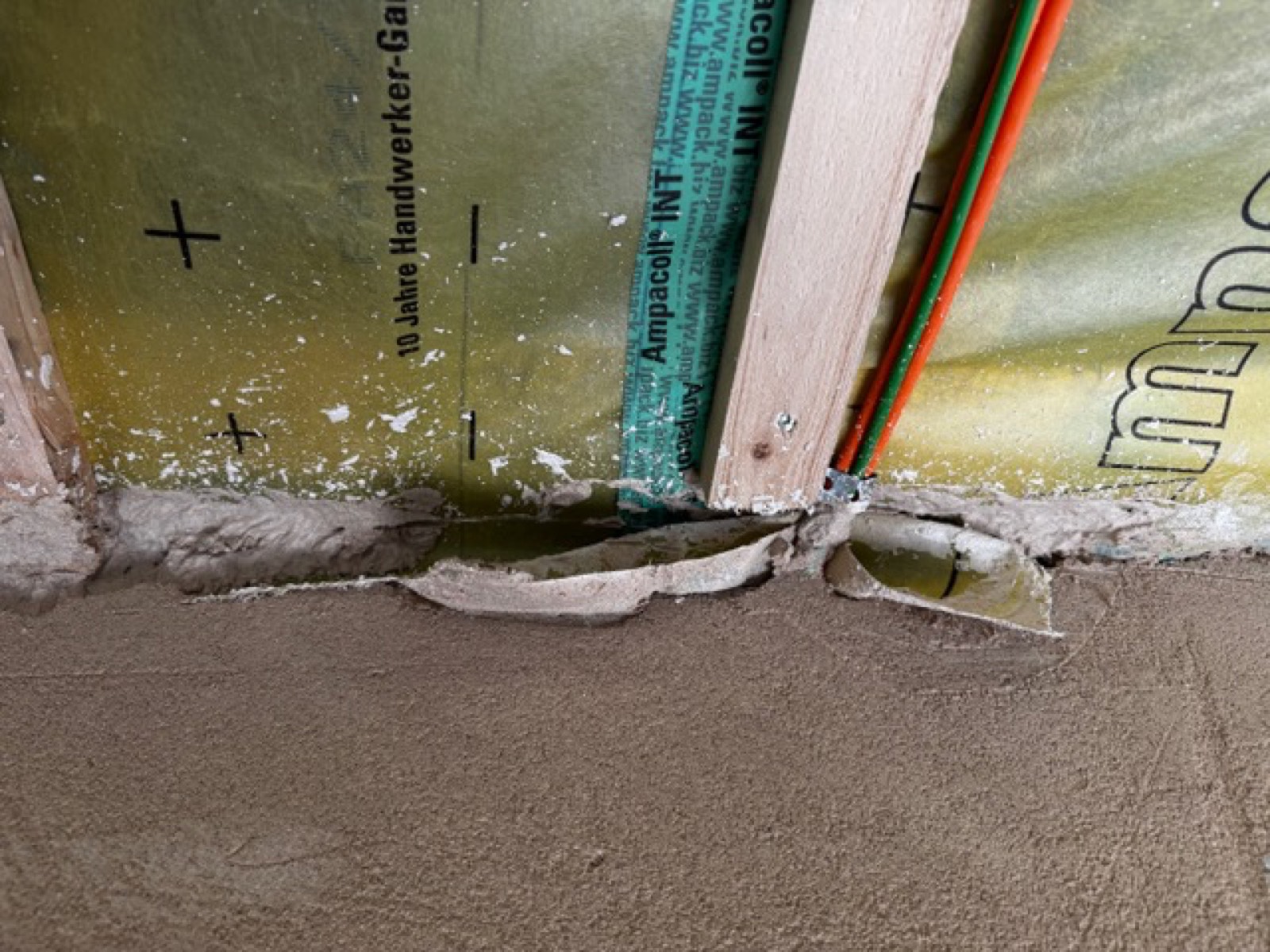

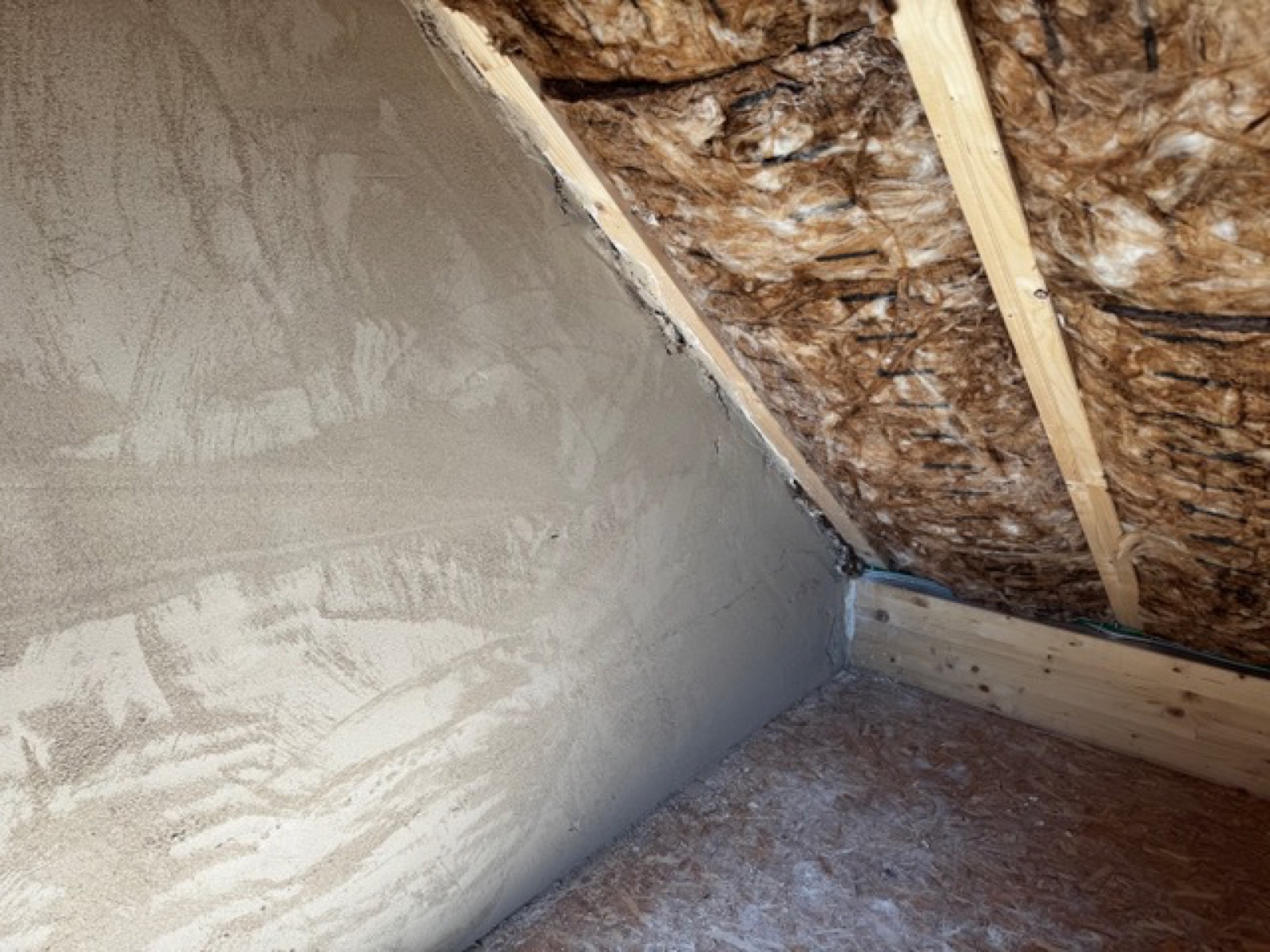

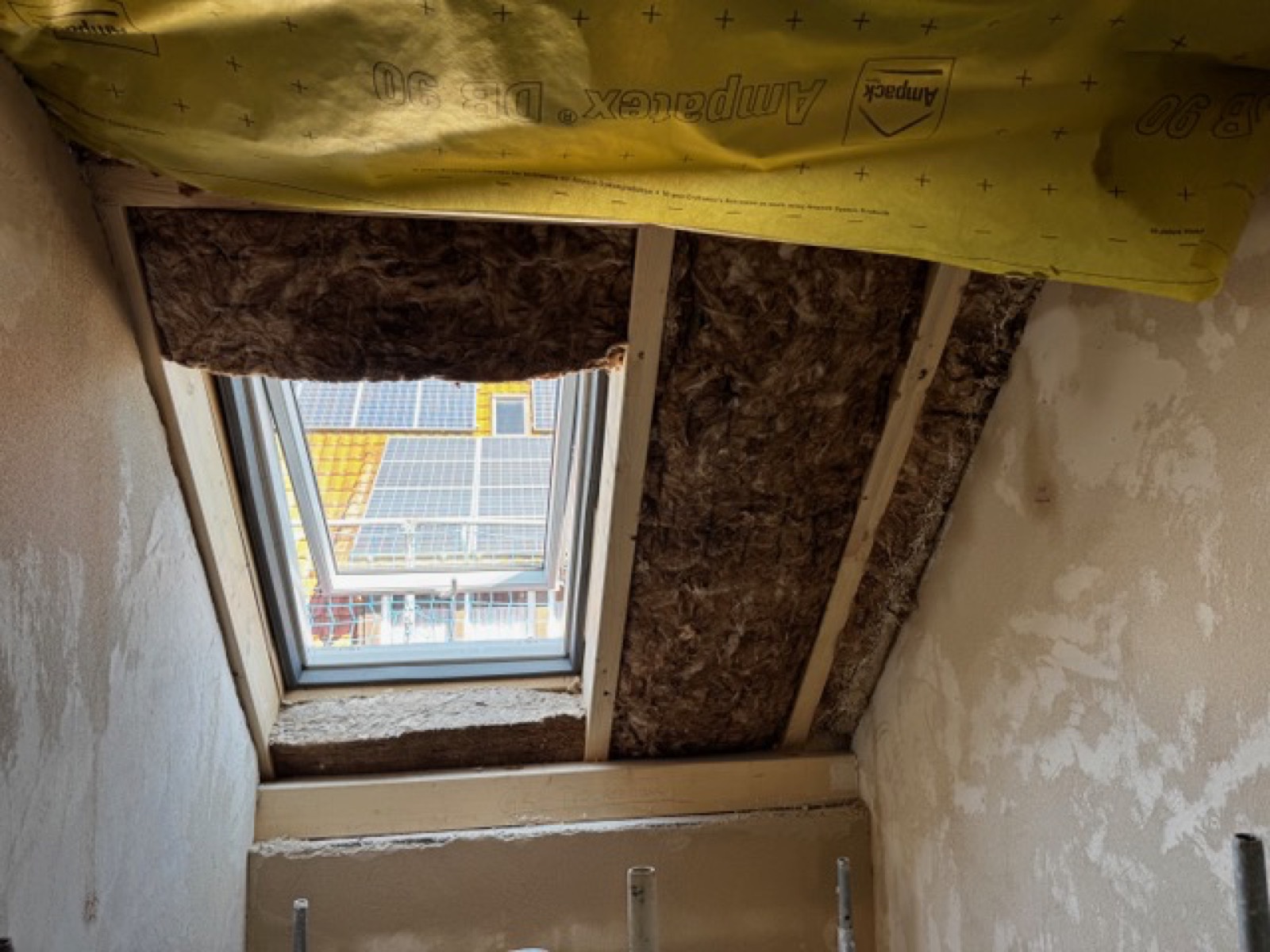

- Gesamter Dachspitz — die Dampfbremsfolie fehlt komplett.

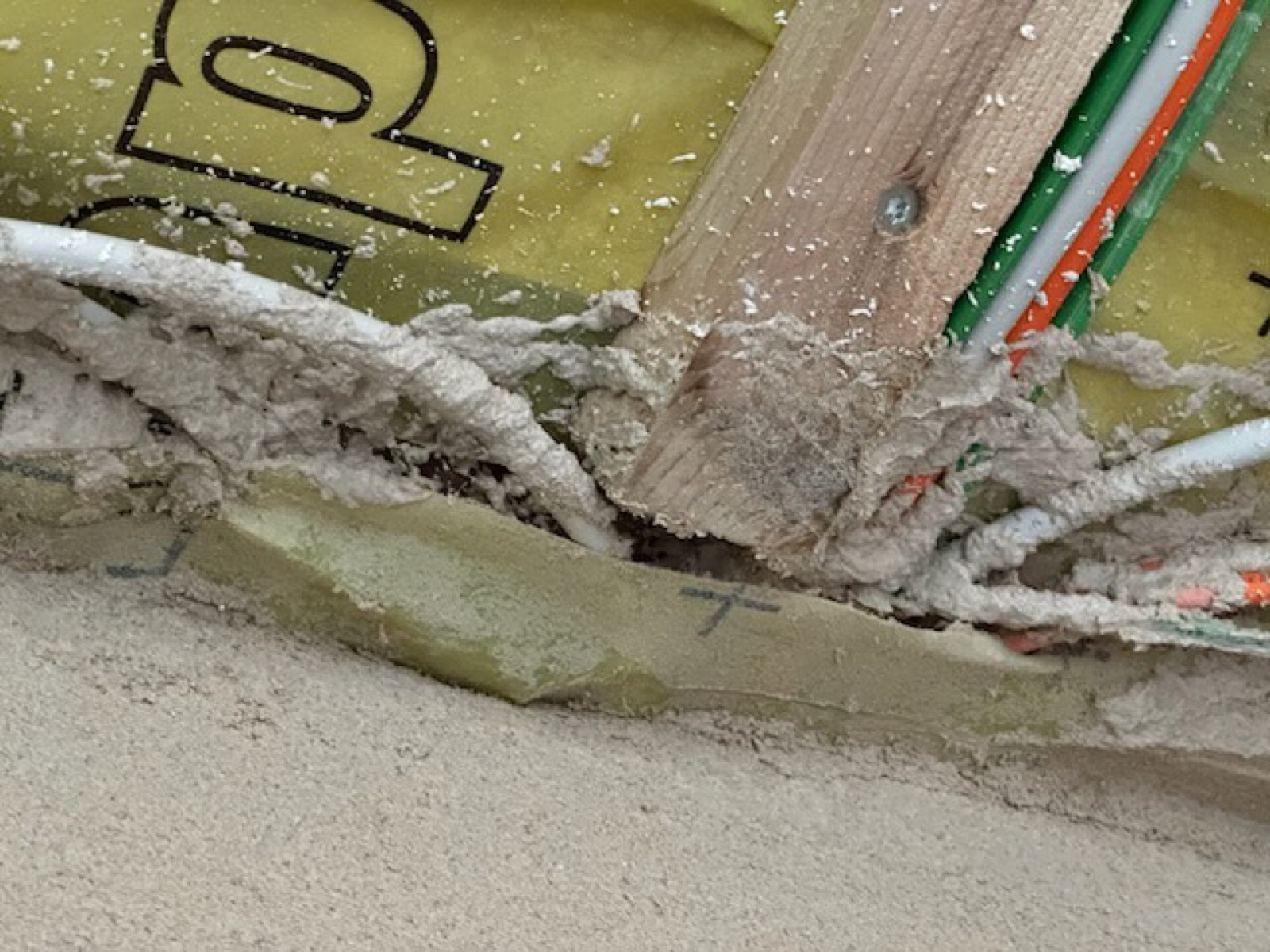

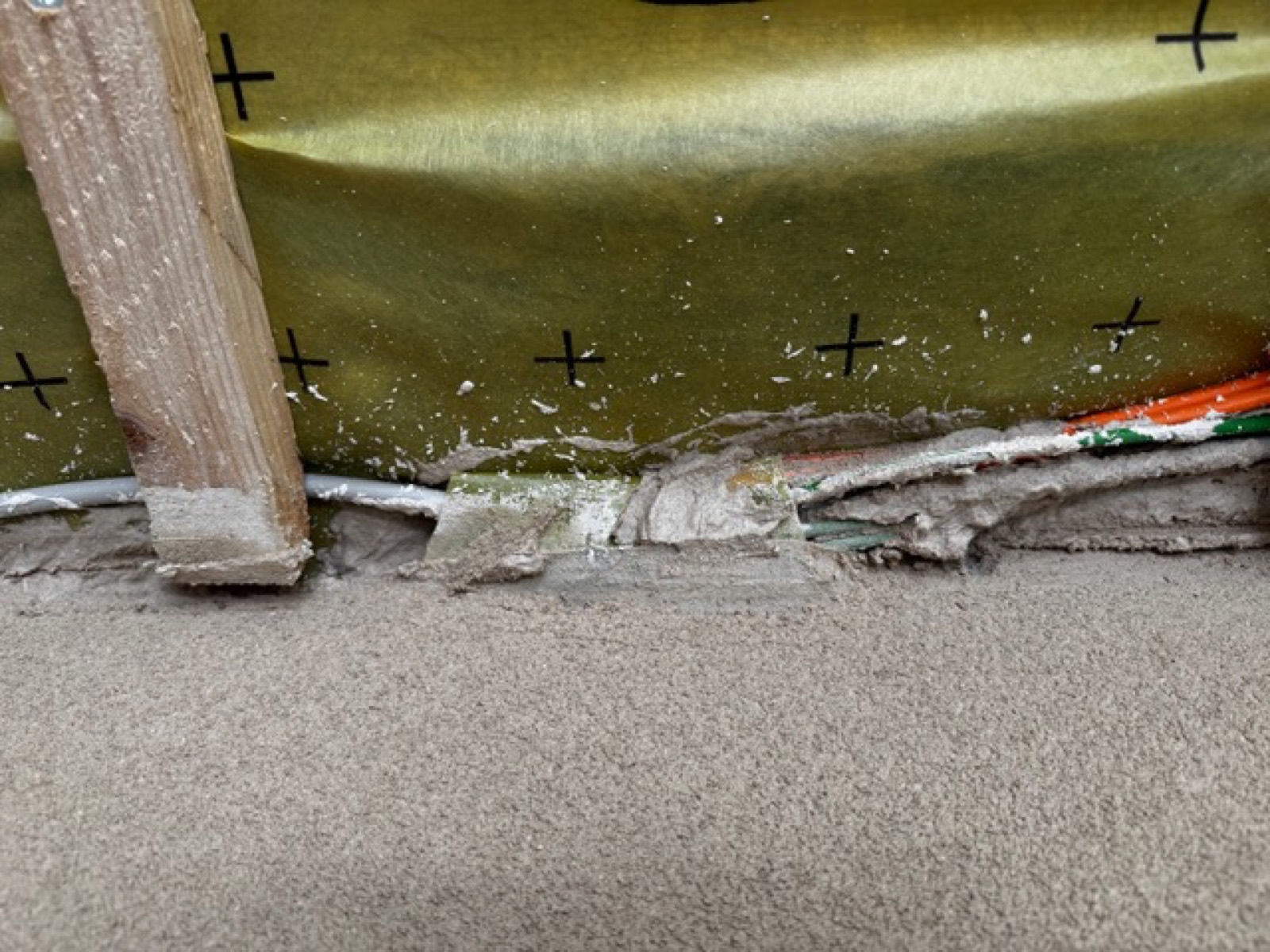

- Elektro-Kabeldurchführungen — nicht abgedichtet und nun voll mit Putz.

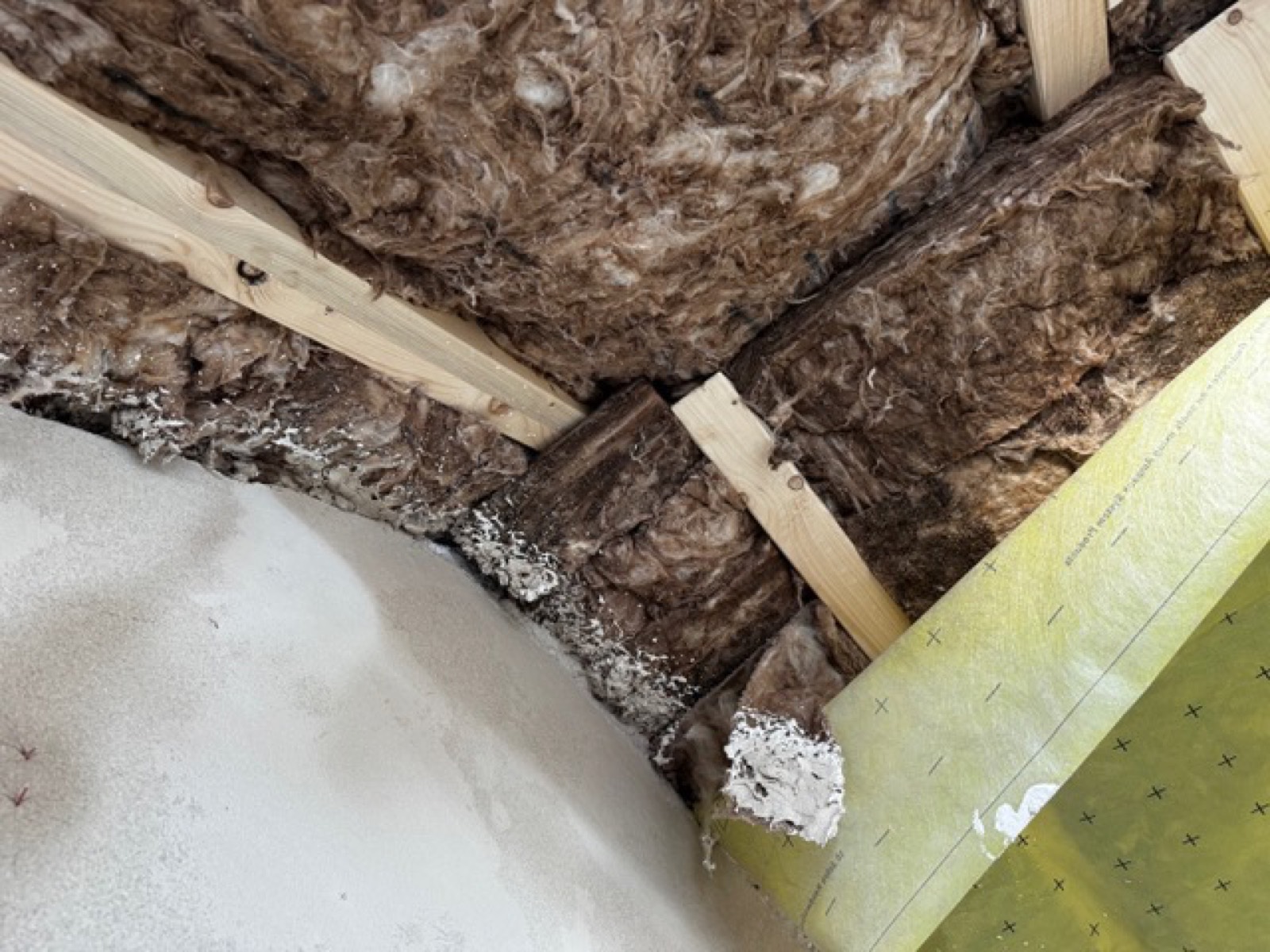

- Folge: nasse, stark verschmutzte Mineralwolle; aufsteigende Feuchte kann in die Zwischensparrendämmung eindringen.
Bei aller Sachlichkeit: Fehler passieren — ganz besonders am Bau. Lasst sie uns gemeinsam beheben.
Bauherr Siehe auchMär 26Trockenbau stellenweise nicht fertig — verputzt um Fehlstellen herumMär 26Nacharbeit zugesagt — aber nicht eingehaltenJun 26Klebebänder der Dampfbremse lösen sich — Dämmung liegt freiQuelle · E-Mail · 18.03.2026 - Wissenswert · Bauphysik
Warum die Dampfbremse unter den Putz gehört
Die Reihenfolge ist kein Detail, sondern entscheidend für ein trockenes, dichtes Dach.
Kann man die Folie nicht einfach nach dem Verputzen anbringen?
Kurz gesagt — Entscheidend ist ein dauerhaft luftdichter Anschluss der Folie an die angrenzenden Bauteile. In diesem Aufbau wird er über ein überputzbares Anschlussband hergestellt — dann muss die Folie vor dem Putz liegen. Fehlt der luftdichte Anschluss, gehen beide Funktionen verloren: Dichtheit und Trockenheit.
Eine fachgerechte Reihenfolge lautet: Dämmung → Dampfbremse (luftdicht, über ein überputzbares Band in den Putzanschluss eingebunden) → Putz. Dafür gibt es zwei Gründe.
Erstens der luftdichte Anschluss: Die Folie wird über ein überputzbares Band an die angrenzenden Bauteile angeschlossen und vom Putz überdeckt und gehalten. Ein nachträglicher Anschluss auf bereits verputzter Fläche gelingt nur auf glattem, festem, sauberem Untergrund mit geeignetem Systemklebeband — an rauen oder sandenden Putzflächen ist ein dauerhaft dichter Anschluss unsicher.
Zweitens die Trocknungsfeuchtigkeit: Frischer Putz und Estrich geben sehr viel Feuchte ab. Solange die Folie offen oder undicht ist, strömt diese feuchte Bauluft in Dämmung und Sparren und schlägt sich dort nieder — genau das ist hier passiert: nasse Mineralwolle im Dachbereich.
Fachgerechte ReihenfolgeDämmung → Dampfbremse → Putz.
Luftdichter AnschlussDie Folie wird über ein überputzbares Band in den Putz eingebunden — in diesem Aufbau der sicherste Weg.
TrocknungsfeuchtePutz/Estrich geben viel Feuchte ab; durch eine offene Folie strömt feuchte Bauluft in die Dämmung.
PrüfbarkeitNach dem Putz ist der Anschluss visuell nicht mehr kontrollierbar.
- TrockenbauMangel
Trockenbau stellenweise nicht fertig — verputzt um Fehlstellen herum
An mehreren Stellen wird der Trockenbau nicht abgeschlossen, bevor verputzt wird. Statt fehlende Platten vorab zu ergänzen, wird um die Fehlstellen herumgearbeitet — der Trockenbau muss anschließend aufwändig an den fertig verputzten Bereich angepasst werden.

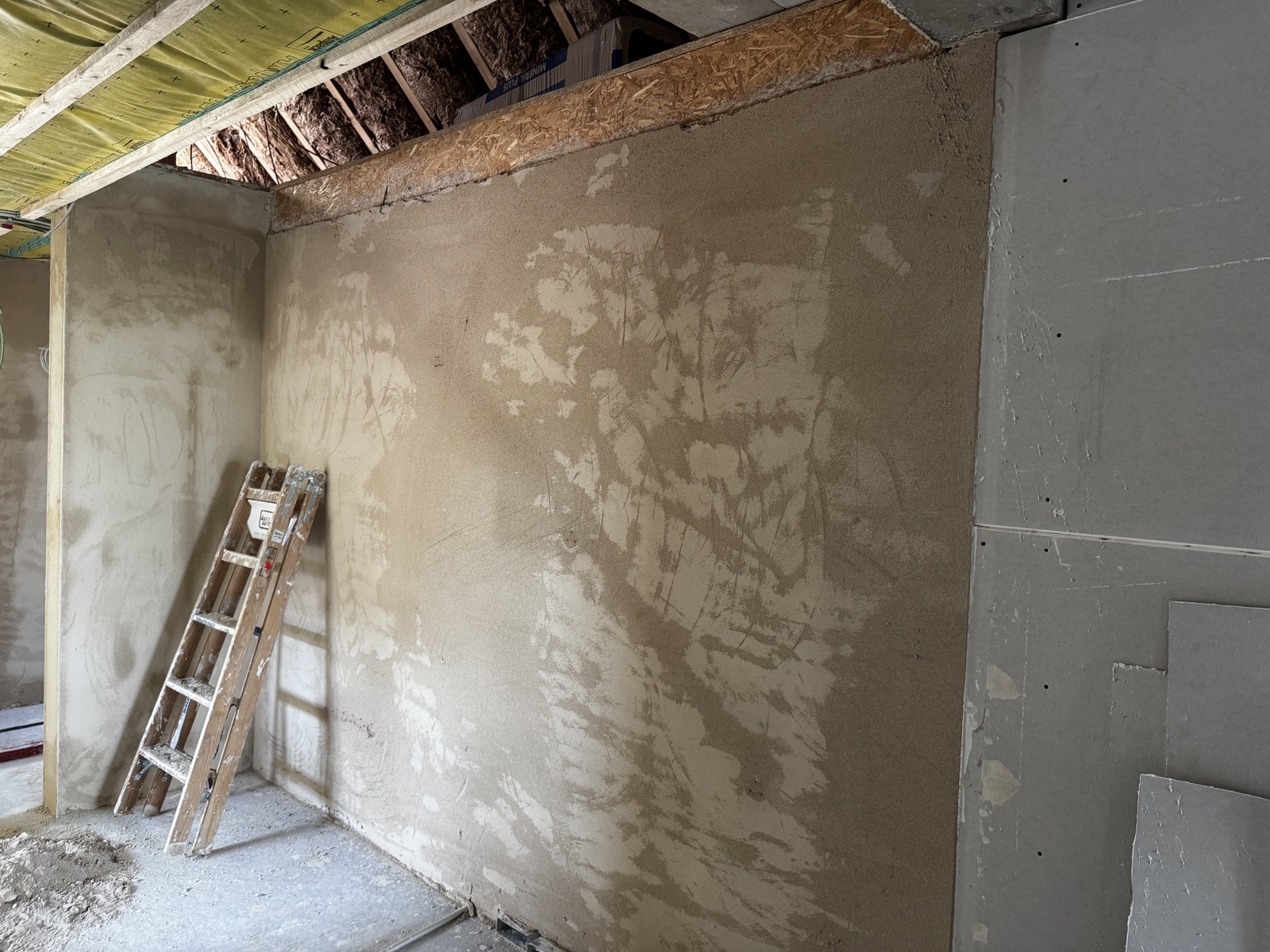

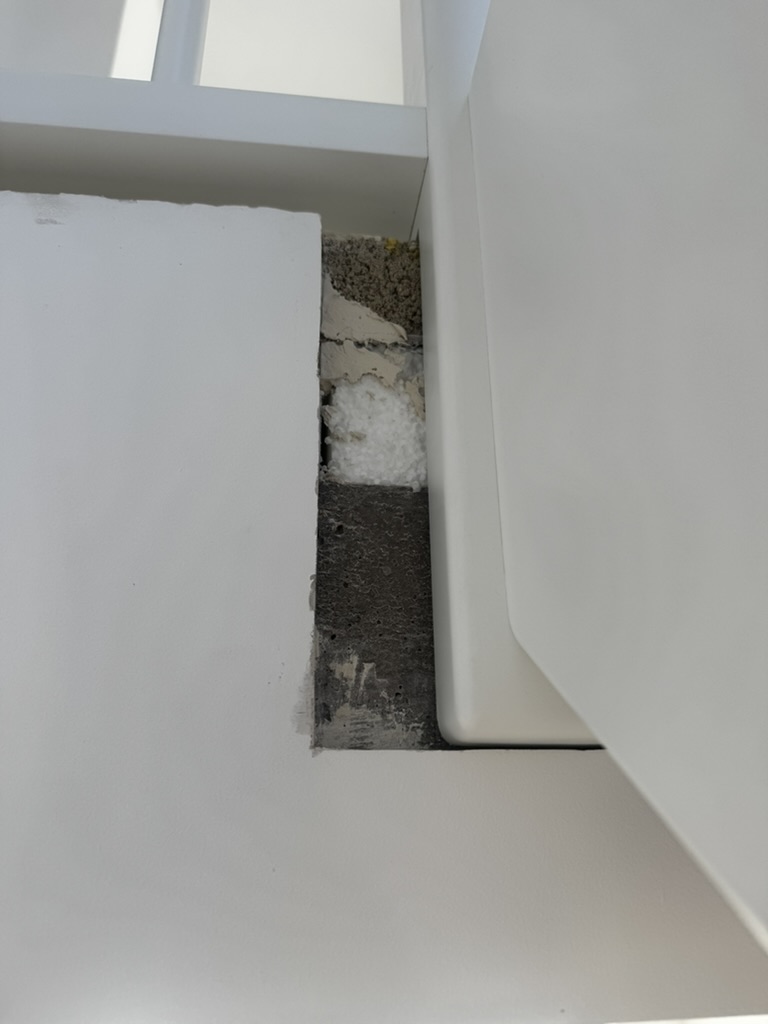

- Treppenhaus zum Dachspitz: vor dem Verputzen fehlt eine Trockenbauplatte; Dampfbremse und Sparren liegen frei.
- Treppenhaus: eine weitere Stelle, an der jetzt nachträglich eine Rigipsplatte auf Stoß eingepasst und an den fertigen Putz angearbeitet werden muss.

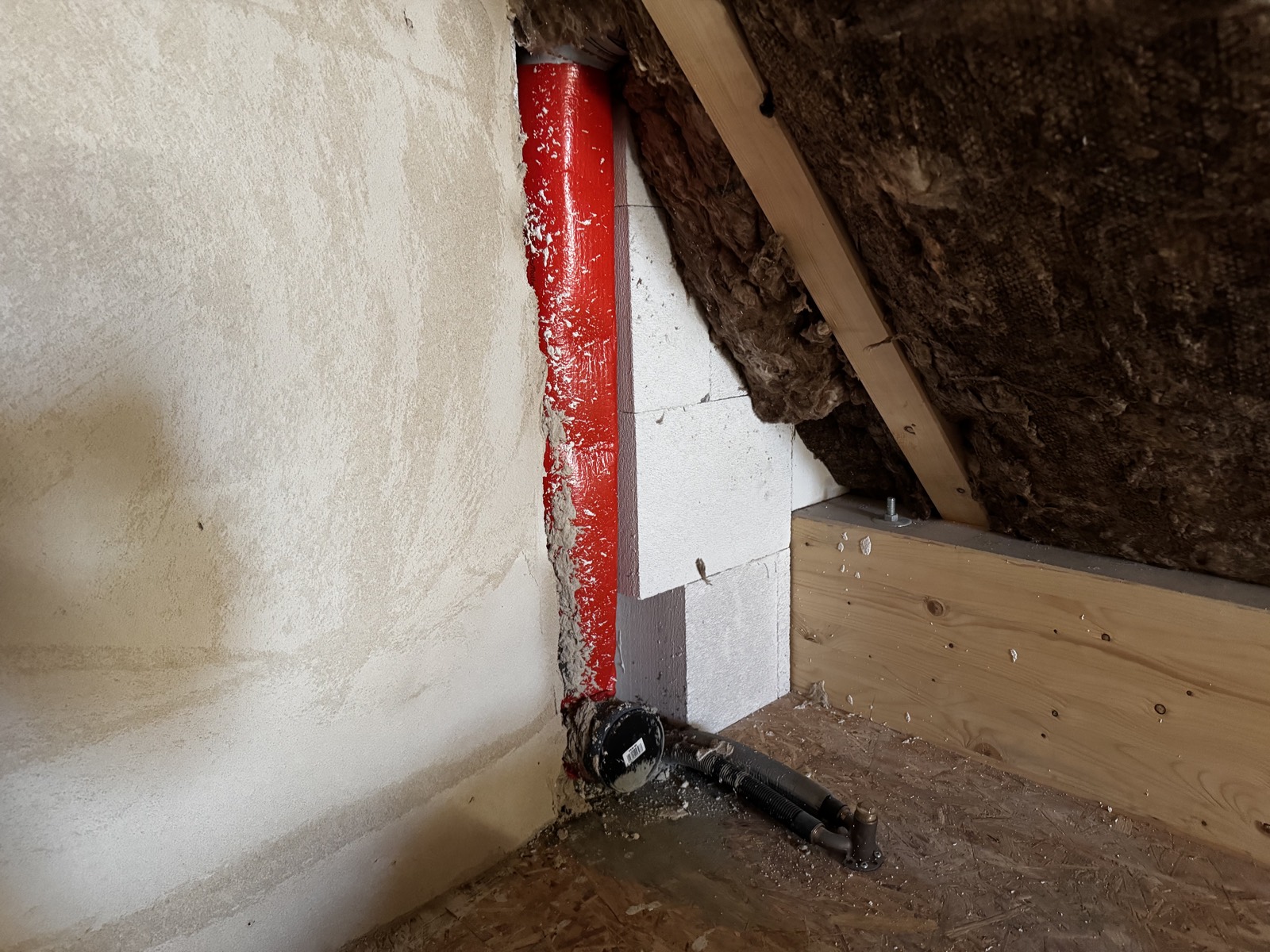

- Dachspitz: an einer Ecke fehlt die Rigipsplatte an Installations- und Dämmungsbereich.
Quelle · WhatsApp · 18.03.2026 - TrocknungGute Zusammenarbeit
Bauleitung kümmert sich direkt um die Entfeuchtung
Auf die durchnässte Dämmung im Dachbereich reagiert die Bauleitung unmittelbar und stellt einen Bautrockner im Dachspitz auf, um die Abtrocknung zügig in Gang zu bringen — ein Beispiel für die unkomplizierte Reaktion vor Ort.
Siehe auchMär 26Verputzt, bevor die Dampfbremse vollständig warMär 26Trocknung der durchnässten DämmungQuelle · WhatsApp · 21.03.2026 - HeizungMangel

Schwingungsmatte unter der Wärmepumpe beanstandet
Die Schwingungsentkopplung unter der Wärmepumpe wird beanstandet: Der Bauherr hält die ausgeführte Lage für Reststücke. Die Bauleitung entgegnet, es sei eine neue Matte verbaut worden. Der Punkt bleibt strittig; ob die zusätzlich eingebauten Vibrationslager bleiben, entscheiden die Bauherren.
Quelle · WhatsApp · 23.03.2026 - PutzErgebnis
Putz im Treppenhaus erst nach mehreren Anläufen passend

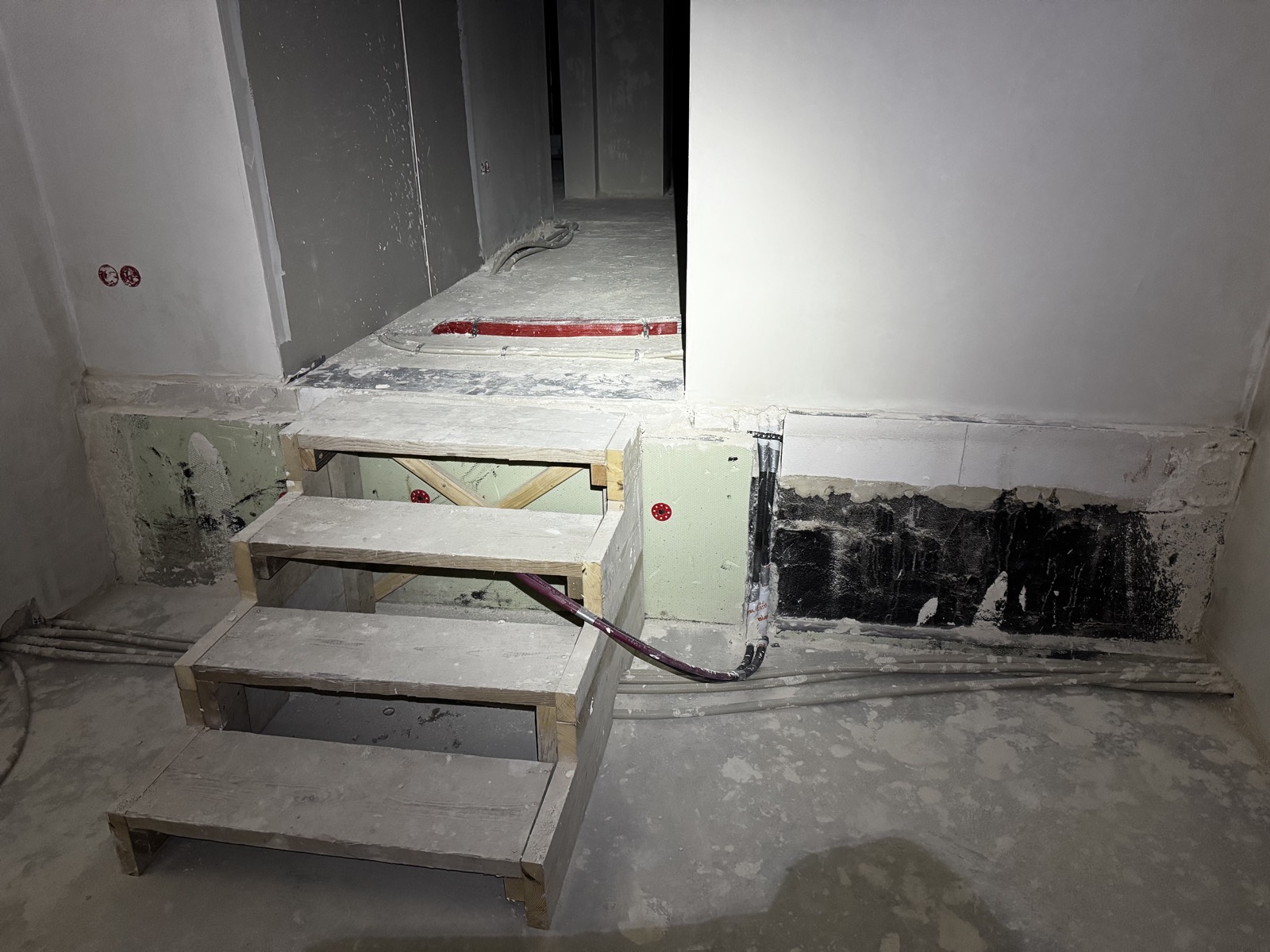

Eine Wandfläche im Treppenhaus muss mehrfach nachgearbeitet werden, bis der Putz passt — nach Angaben des Bauherrn erst im vierten Anlauf. Am Ende ist die Fläche in Ordnung; der Aufwand bis dahin war aber unverhältnismäßig.
Quelle · WhatsApp · 24.03.2026 - TrockenbauZusage
Nacharbeit zugesagt — aber nicht eingehalten
Nach Rücksprache wird zugesagt, die verschmutzte Dämmung auszutauschen und die Dampfbremsfolie zu vervollständigen; die Elektro-Durchdringungen verschließen die Bauherren in Eigenleistung.

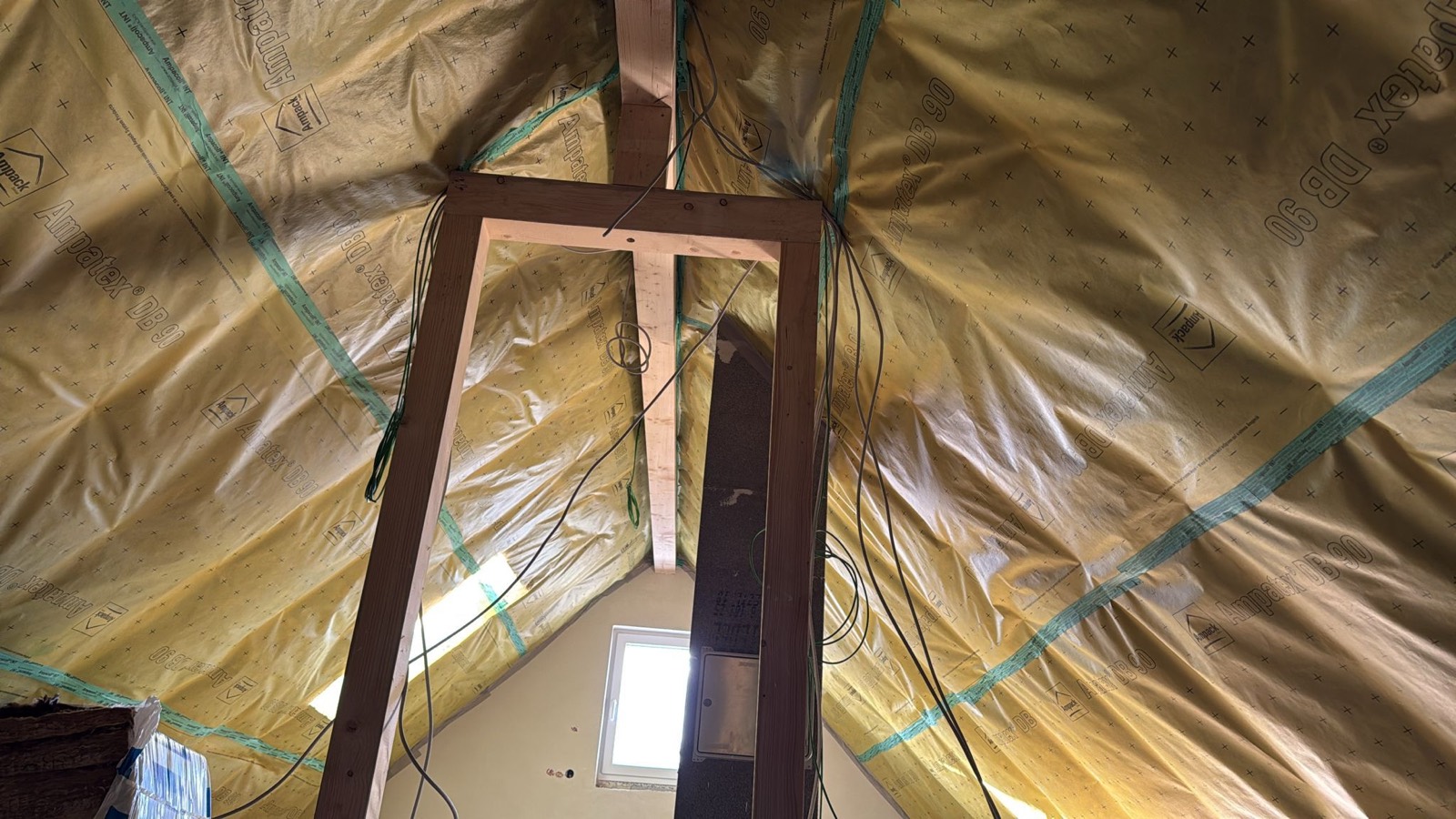

In der Folge wird die Folie zwar teilweise verlegt, die zugesagte Nacharbeit aber nicht vollständig umgesetzt — insbesondere der Austausch der verschmutzten Dämmung bleibt aus. Genau das führt Anfang April zum Vor-Ort-Gespräch mit dem Chef.
Die verschmutzte Dämmung wird ausgetauscht und die Dampfbremsfolie angebracht.
SchreiberHaus Siehe auchMär 26Verputzt, bevor die Dampfbremse vollständig warApr 26Vor dem Estrich: zugesagte Nacharbeit nicht erfolgtQuelle · E-Mail · 26.03.2026 - TrocknungSachstand

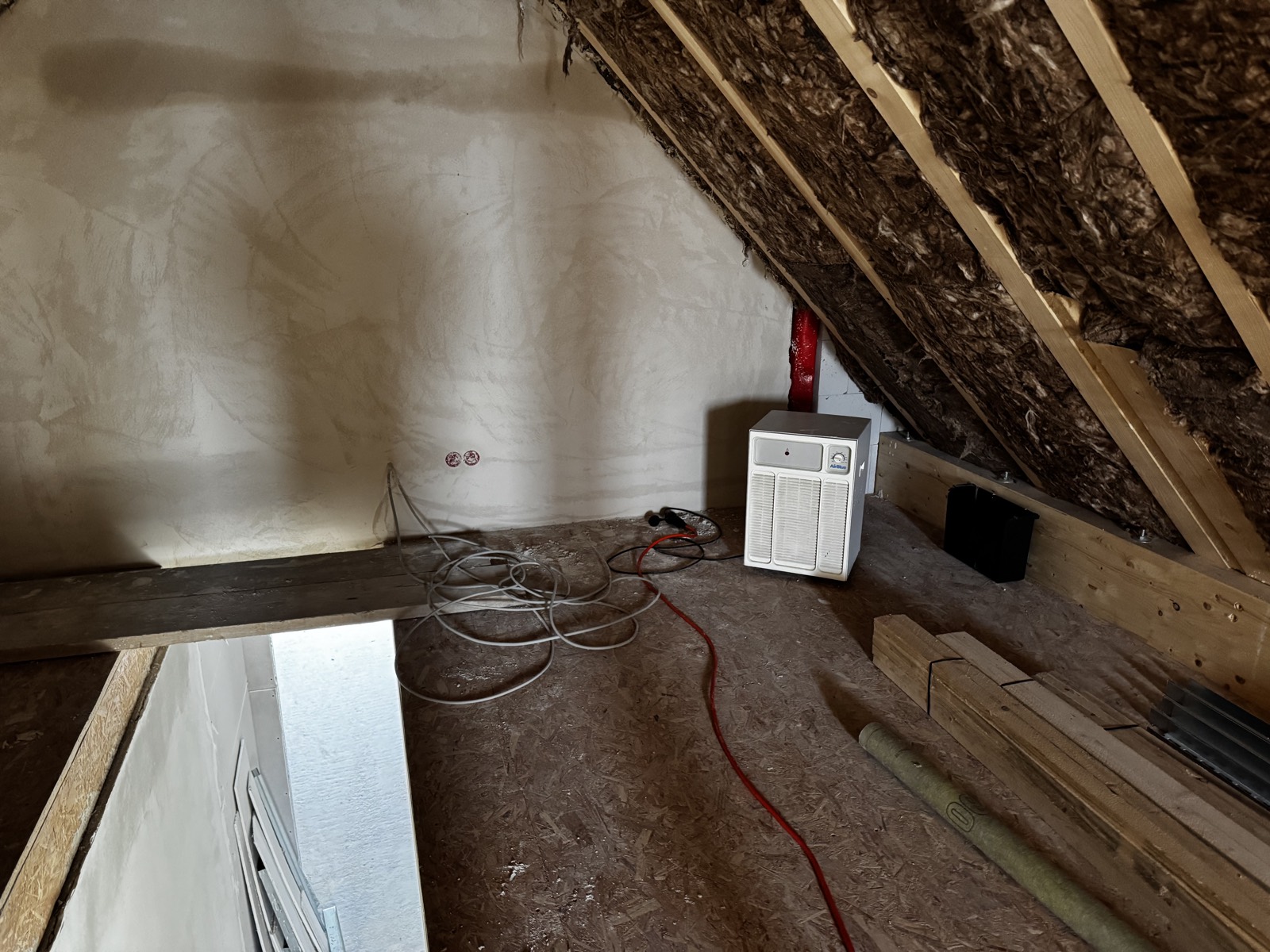

Trocknung der durchnässten Dämmung
Die Folge der eingeschlossenen Feuchte zeigt sich auch im Aufwand: Ein Bautrockner läuft über mehrere Tage. Für die Stromkosten sagt die Bauleitung eine Gutschrift von 50 € zu, die der Bauherr als angemessen akzeptiert.
Ich kann Dir gerne noch 50,- € Strom für den Trockner gutschreiben.
Bauleitung Siehe auchMär 26Bauleitung kümmert sich direkt um die EntfeuchtungMär 26Verputzt, bevor die Dampfbremse vollständig warQuelle · WhatsApp · 26.03.2026
April 2026
Gespräch, Zusagen — und Schimmel im Anbau
Ein offenes Gespräch führt zu einer schriftlichen Punkteliste. Zugleich zeigt sich Schimmel auf einer Gipskartonplatte im Anbau-Kinderzimmer.
- AbstimmungZusage
Gemeinsames Gespräch und schriftliche Zusagen
Nach einem offenen Vor-Ort-Gespräch fasst SchreiberHaus die Punkte schriftlich zusammen. Das ist ein guter, konstruktiver Schritt — die wesentlichen Zusagen im Überblick:
- Defekte Dämmung ausbauen und durch neue ersetzen

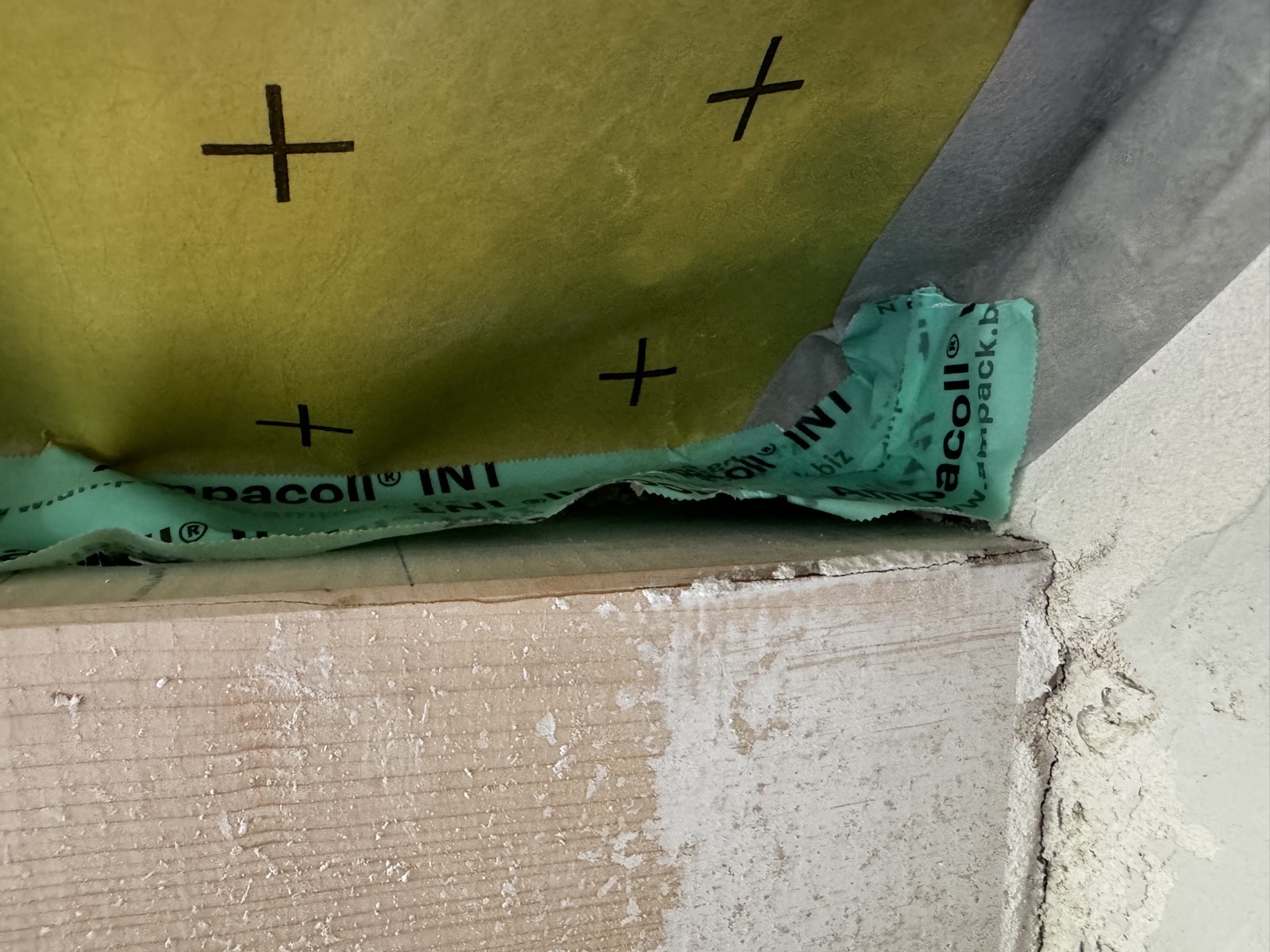

- Klebebänder der Dampfsperre so zurückschneiden, dass sie die Gipsplatte vollständig überdeckt
- Durchbohrten Stahlträger mit dem Sanitärgewerk weiter klären
- Fehlende Wandflächen verputzen
- Gemeinsame Begehung vor Beginn der Malerarbeiten
Ich nehme die angesprochenen Punkte und auch die Kritik sehr ernst und habe sie zur Übersicht zusammengefasst.
SchreiberHaus Siehe auchMär 26Verputzt, bevor die Dampfbremse vollständig warFeb 26Stahlträger beim Kernbohren durchtrenntApr 26Vor dem Estrich: zugesagte Nacharbeit nicht erfolgtQuelle · E-Mail · 10.04.2026 - OrganisationZusage
Eigenleistung Böden: Gutschrift zugesagt
Die Bauherren übernehmen die Eichen- bzw. Vinylböden (rund 139 m²) in Eigenleistung und bitten um die entsprechende Gutschrift in der Sonderwunschliste. Die Gutschrift wird zugesagt und soll im Raumbuch ergänzt werden — der Beginn eines Themas, das sich anschließend über Wochen zieht.
Ich rechne das gerne aus und ergänze es im Raumbuch.
Schreiber Living Siehe auchMai 26Sonderwunschliste bleibt liegenJun 26Sonderwunschliste weiterhin offen — seit April vertagtQuelle · E-Mail · 17.04.2026 - BauphysikMangel

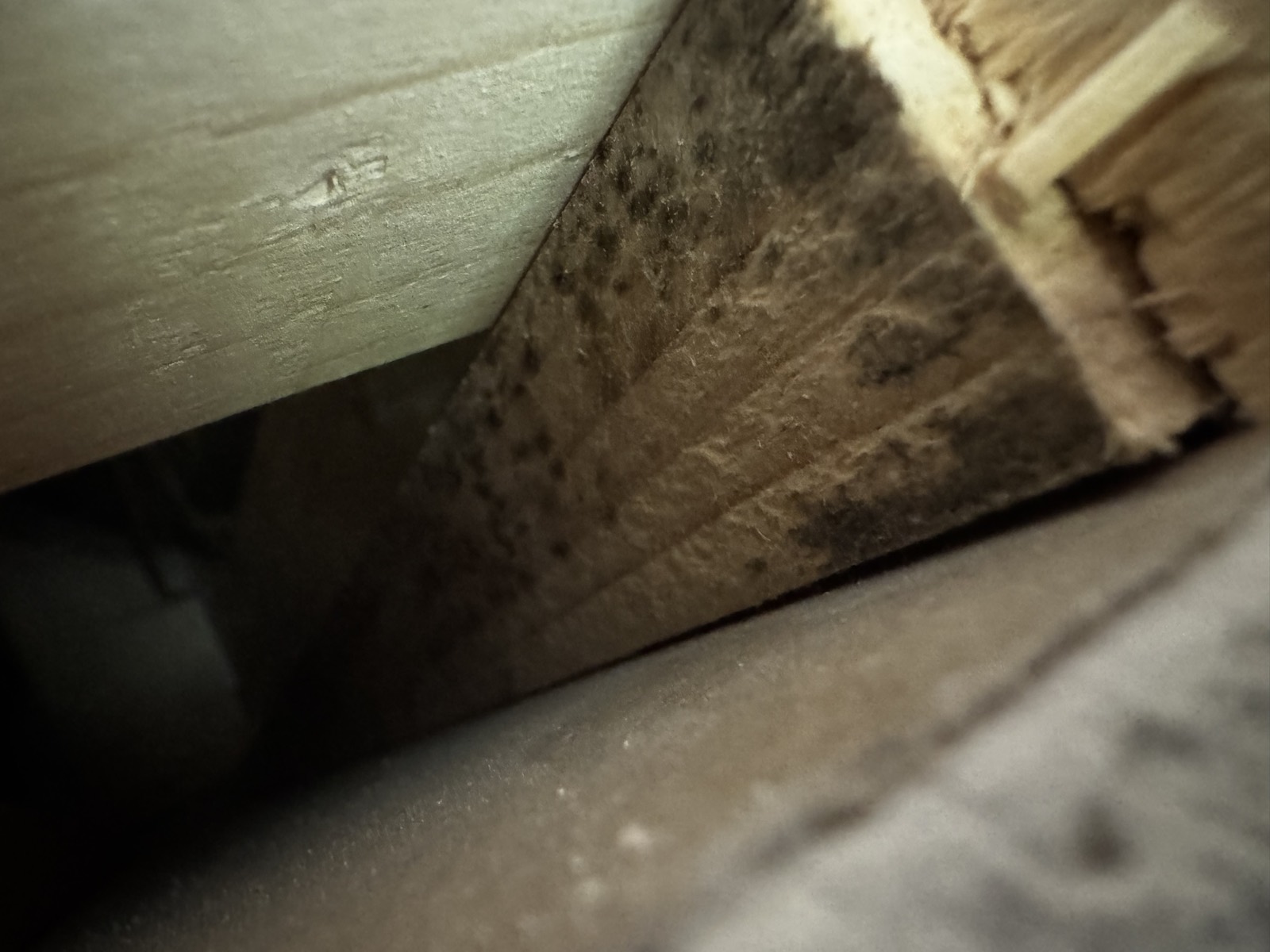

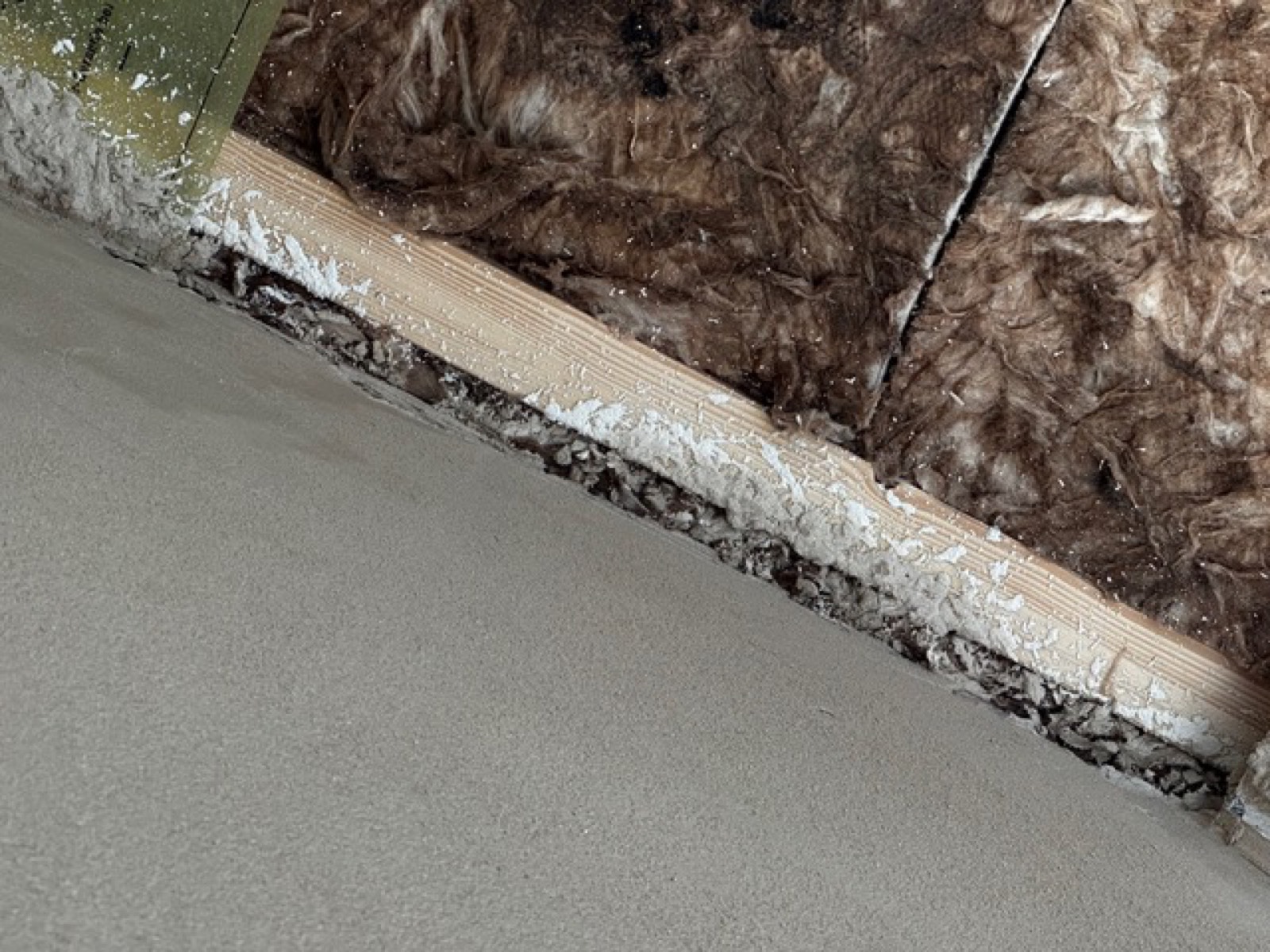

Schimmel auf Gipskarton im Anbau-Kinderzimmer

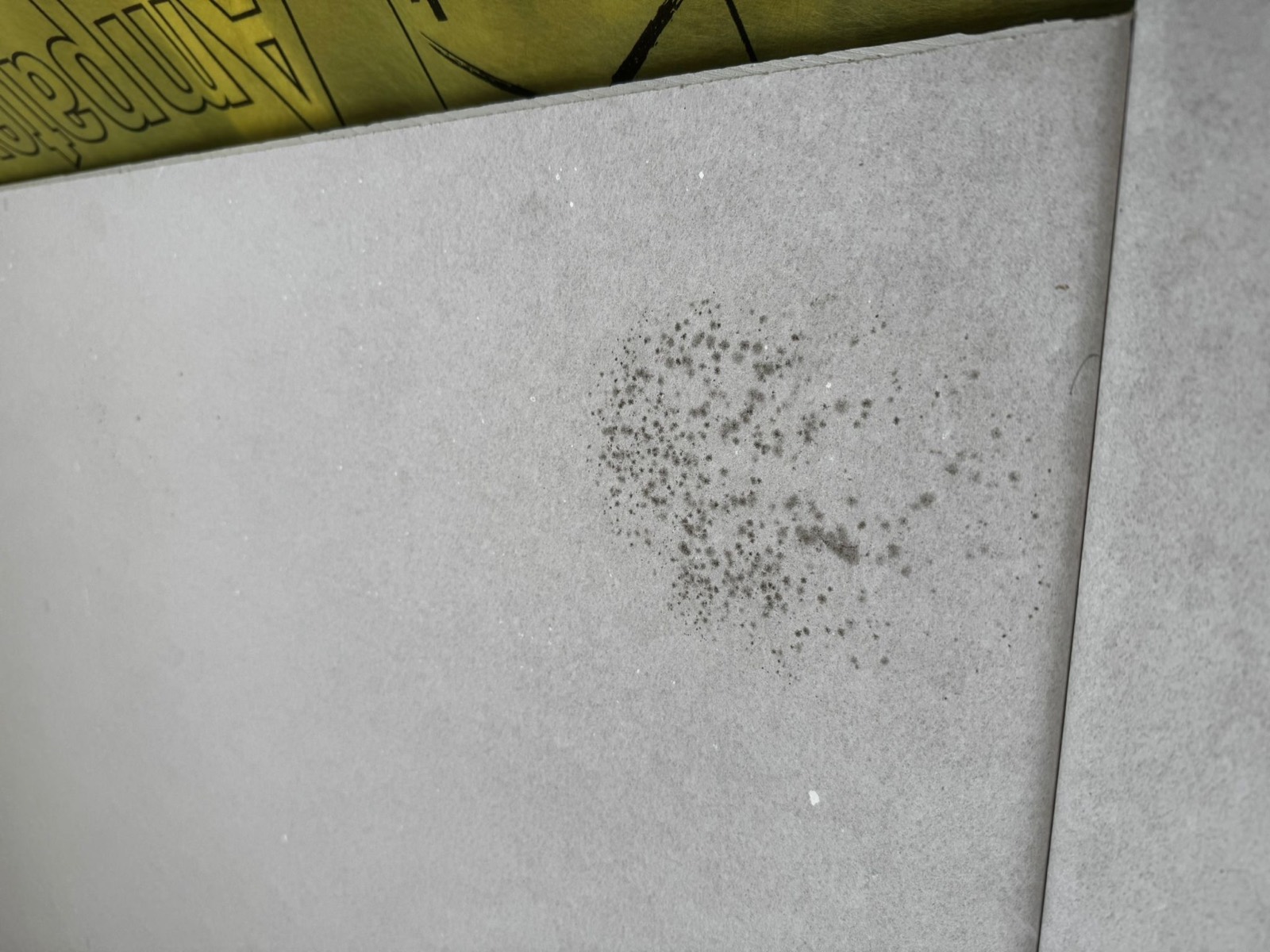

Beim Fensterputzen zeigt sich Schimmel auf einer Gipskartonplatte im Anbau-Kinderzimmer. Die Bauleitung bittet um Dokumentation für die Reklamation und empfiehlt regelmäßiges Stoßlüften.
Bitte Bilder machen und eine Beschreibung dazu, dann kann ich es reklamieren.
Bauleitung Quelle · WhatsApp · 20.04.2026 - FensterMangel
Fensterflügel im Keller mit Flex-Flecken
Am Kellerfenster nach Süden zeigen sich schwarze, nicht entfernbare Flecken — mutmaßlich Funkenflug vom Flexen eines anderen Gewerks. Möglicherweise muss der Fensterflügel getauscht werden.
Im KG ist das Fenster nach Süden voll mit schwarzen Punkten, die nicht mehr weggehen. Befürchte, da muss man den Flügel tauschen.
Bauherr Quelle · WhatsApp · 20.04.2026 - TrockenbauReaktion
Trockenbau: Vertrauen belastet, Sorge um den Zeitplan
Seit dem Dampfbremse-Vorfall belastet die Zusammenarbeit im Trockenbau zunehmend die Ausführung — etwa Trockenbauwände vor Elektrodosen ohne Markierung oder eine wenig abgestimmte Kabelführung im Dachspitz. Aus Sicht des Bauherrn ist das Vertrauen in eine saubere, zuverlässige und abgestimmte Ausführung nicht mehr durchgängig gegeben.
Der Bauherr bittet eindringlich darum, den Trockenbau durch eine externe Firma mit mehr Kapazität zu ersetzen, und merkt mehrfach an, dass die schleppenden Trockenbauarbeiten den gesamten weiteren Bauablauf nach hinten zu verzögern drohen.
In einem Telefonat mit dem Chef wird die Lage als Missverständnis eingeordnet; man einigt sich, das Projekt gemeinsam fortzuführen.
Ich möchte die verbleibende Bauzeit bis September ungern unter diesen Umständen fortführen.
Bauherr Siehe auchMär 26Verputzt, bevor die Dampfbremse vollständig warMär 26Trockenbau stellenweise nicht fertig — verputzt um Fehlstellen herumQuelle · E-Mail · 20.04.2026 - Dachstuhl · BauphysikMangel
Verschimmelte Dachlatten im Obergeschoss
Im Obergeschoss zeigen viele Dachlatten Schimmel- bzw. Stockflecken — auch in bereits verdeckten Ecken, in die man nur noch schwer herankommt. Der Punkt ist seit April bekannt und wird mit der Bauleitung besprochen; vereinbart wird, die verschimmelten Latten nach dem Estrich auszutauschen.
Die verschimmelten Dachlatten tauschen wir nach dem Estrich aus.
Bauleitung Siehe auchJun 26Im Juni neue, bereits schimmelige Dachlatten verbautApr 26Schimmel auf Gipskarton im Anbau-KinderzimmerQuelle · WhatsApp · 22.04.2026 - PutzMangel
Balkenschuh im Sichtbereich überputzt
Im Sichtbereich zum Dachspitz ist eine Stelle unsauber verputzt: Über einen metallenen Balkenschuh wurde einfach drübergeputzt. Die Putzstärke reicht nicht aus — die Wand wird dadurch krumm und das Metall schaut stellenweise heraus.
Quelle · WhatsApp · 22.04.2026 - BauphysikMangel
Vor dem Estrich: zugesagte Nacharbeit nicht erfolgt
Am Tag vor dem Einbringen des Estrichs zeigt sich: Von den am 10. April mit dem Chef besprochenen und zugesagten Nacharbeiten ist bis hierhin nichts umgesetzt.
Besonders deutlich an einer Stelle, an der der Chef die Dampfbremse selbst geöffnet hatte, um zu prüfen, ob die Dämmung getauscht wurde: Diese Stelle blieb offen und wurde nicht wieder verklebt — und die verschmutzte Dämmung war weiterhin nicht getauscht. Damit nicht Estrichfeuchte ungehindert in die Dämmung zieht, verklebt der Bauherr die gefundenen Stellen mit Unterstützung einer Fachfirma noch selbst.
- Die am 10. April zugesagten Nacharbeiten (defekte Dämmung ausbauen und ersetzen) waren bis zum Estrich nicht erfolgt.
- Die vom Chef zur Kontrolle geöffnete Dampfbremse blieb offen — nicht wieder verklebt.
- Die verschmutzte Dämmung war zum Estrichtermin nicht getauscht.
- An den Randstreifen fanden sich weitere undichte Stellen, an denen die Mineralwolle heraussteht.

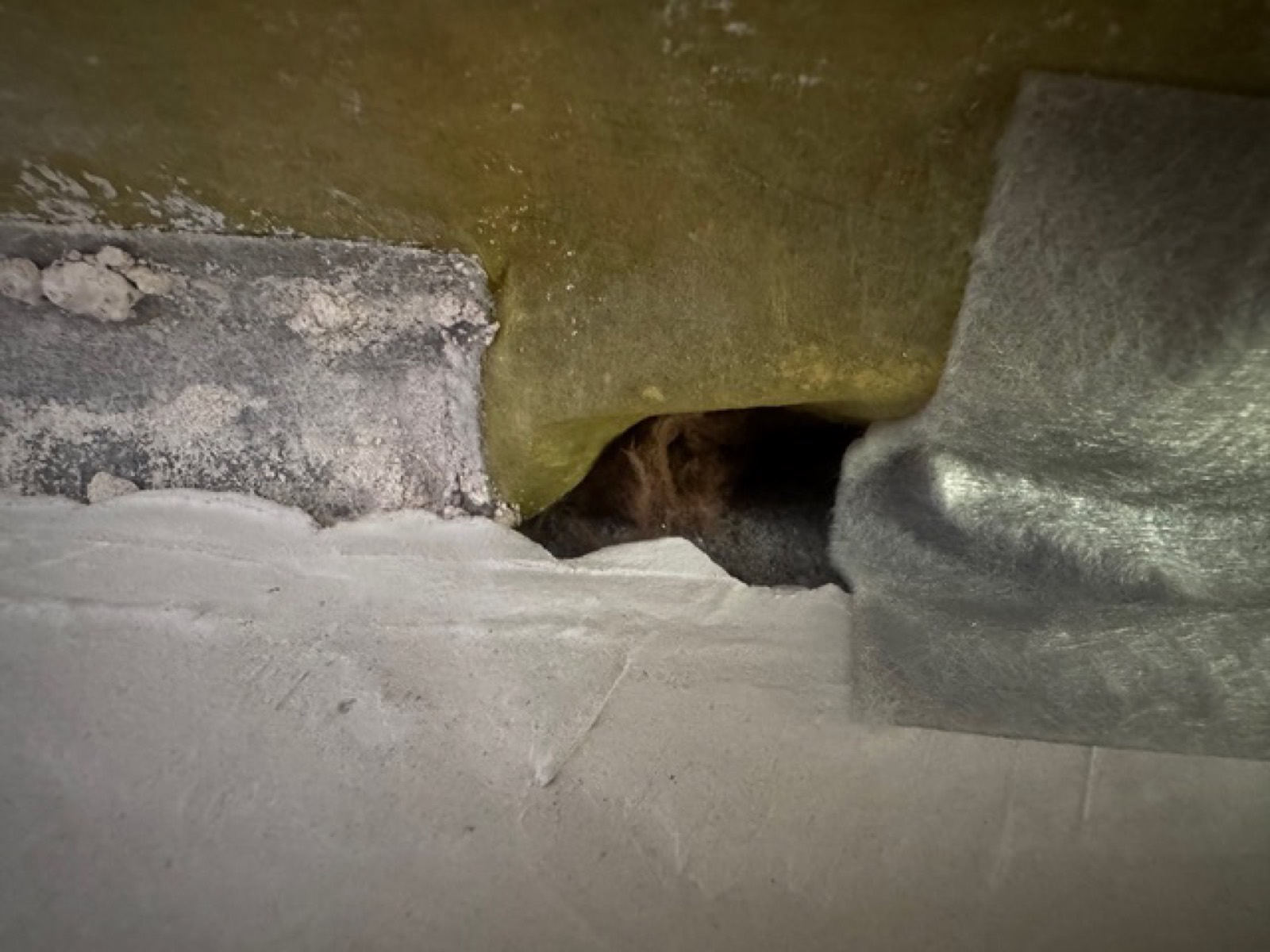

- Eine offene Stelle hätte Estrichfeuchte in die Dämmung gelassen; der Bauherr dichtete sie selbst ab.

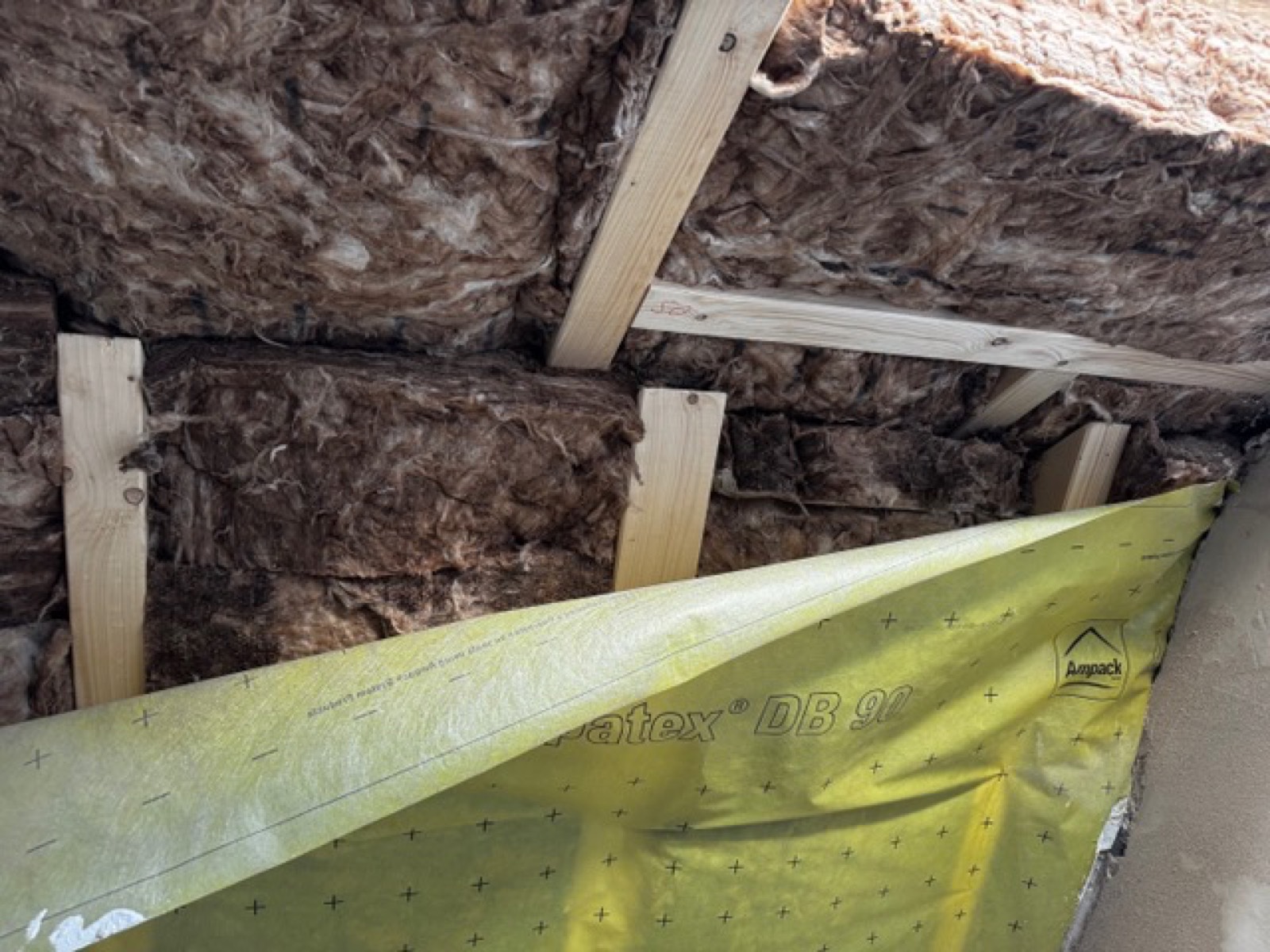

Die herumhängende Dampfbremsfolie, die Du zum Nachsehen geöffnet hattest, habe ich wieder zugeklebt. Die Dämmung ist auch noch nicht getauscht.
Bauherr Siehe auchApr 26Gemeinsames Gespräch und schriftliche ZusagenMär 26Nacharbeit zugesagt — aber nicht eingehaltenQuelle · E-Mail · 28.04.2026 - EstrichMeilenstein
Ausgleichsschüttung und Estrich

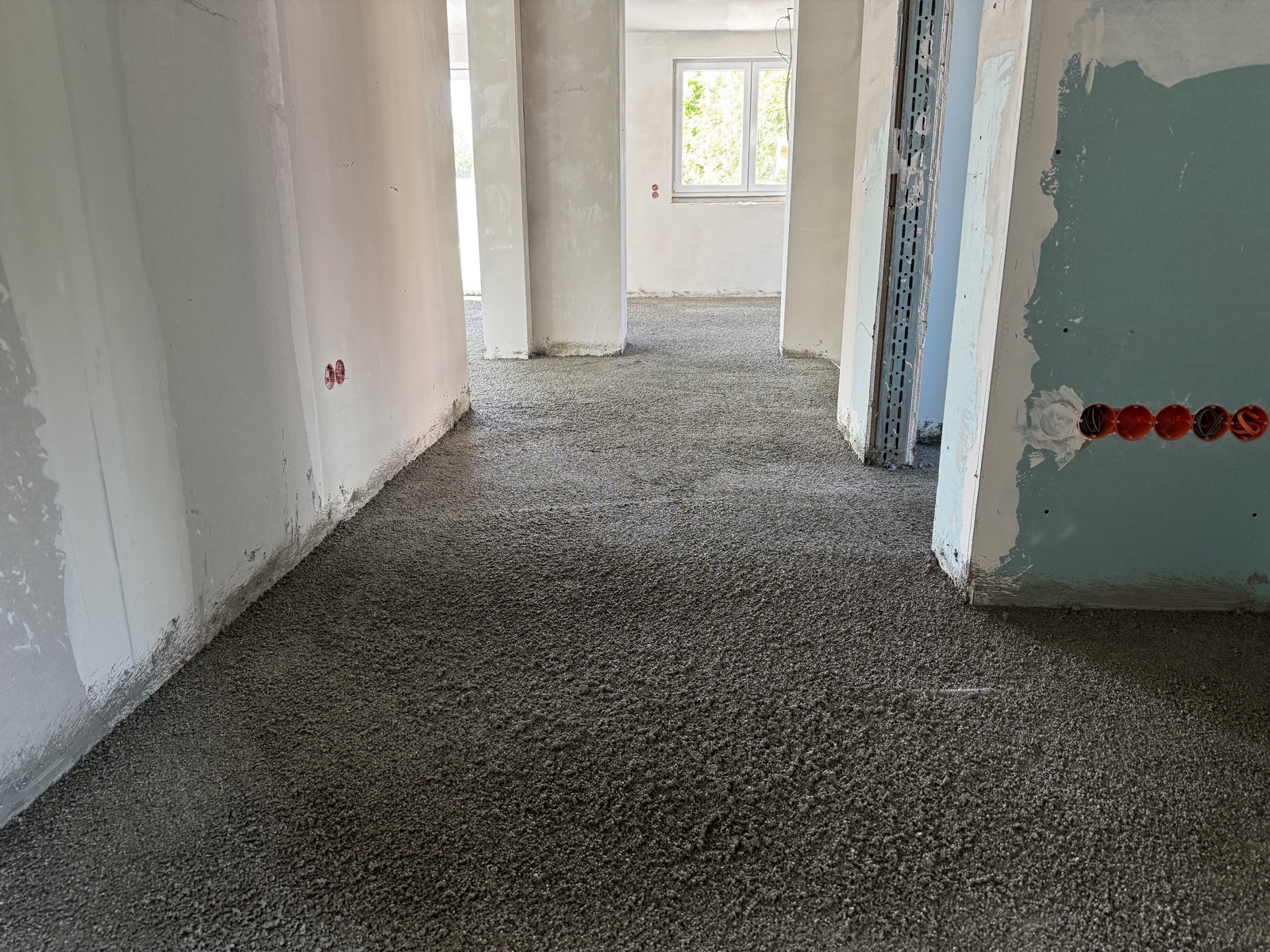

Nach Verlegen der Fußbodenheizung werden Ausgleichsschüttung und Estrich eingebracht — ein wichtiger Schritt Richtung Innenausbau.
Quelle · E-Mail · 29.04.2026
Mai 2026
Restleistungen und offene Listen
Der Innenausbau schreitet voran. Einige Restleistungen und vor allem die Aktualisierung der Bemusterungs- und Bodenliste ziehen sich — was auch die Zahlungsschritte betrifft.
- OrganisationMangel
Sonderwunschliste bleibt liegen
Die Aktualisierung der Bemusterungs- und Bodenliste — darunter die am 17. April zugesagte Gutschrift für die in Eigenleistung verlegten Böden — zieht sich trotz mehrfacher Nachfragen. Das ist keine Formalie: Die Liste ist Grundlage für die nächsten Zahlungsschritte.
Für die Bauherren hat das eine konkrete Folge: Ohne verbuchte Gutschriften fehlt die Grundlage, um einzuschätzen, welches Budget für die Beauftragung eines anderen Gewerks überhaupt zur Verfügung steht. Das behindert die weitere Planung und ist aus Sicht der Bauherren unprofessionell. Um nicht erneut auf Probleme mit den SchreiberHaus-eigenen Gewerken zu stoßen, haben die Bauherren das finanzielle Risiko bewusst in Kauf genommen und dennoch ein externes Gewerk beauftragt.
Es wäre gut, wenn die Liste allmählich aktualisiert wird. Immerhin hat das auch Auswirkung auf folgende Zahlungen. Das Thema liegt schon eine Weile …
Bauherr Siehe auchApr 26Eigenleistung Böden: Gutschrift zugesagtJun 26Sonderwunschliste weiterhin offen — seit April vertagtQuelle · E-Mail · 27.05.2026
Juni 2026
Trockenbau-Eskalation, Sockelabdichtung, Blower-Door-Test
Außen werden Sockelabdichtung und Anstrich ausgeführt, innen steht die Prüfung der Luftdichtheit an. Vor allem aber eskaliert der stockende Trockenbau: Erst eine Fristsetzung zum 30. Juni — nach baurechtlicher Beratung — bringt Bewegung ins Spiel.
- AbdichtungSachstand
Sockelabdichtung: Dichtschlämme ausgeführt
Nach Festlegung des Geländeverlaufs (+5 cm) wird die Dichtschlämme ausgeführt — sie endet rund 5 cm über dem späteren Belag. Anschließend folgt der Sockelanstrich.
Siehe auchMär 26Sockelhöhe und Außenputz festlegenJun 26Sockelanstrich beanstandet — nur bis zur Dichtschlämme gestrichenQuelle · E-Mail · 02.06.2026 - Putz · AbdichtungMangel
Sockelanstrich beanstandet — nur bis zur Dichtschlämme gestrichen
Der Sockel wurde vom Putzgewerk nur bis zur Dichtschlämme gestrichen. Da die Dichtschlämme rund 5 cm über dem Belag endet, muss die Sockelfarbe 15–20 cm darüber hinaus nach unten gezogen werden, damit später nur die Sockelfarbe sichtbar ist — sonst bleibt die Dichtschlämme sichtbar. Die Bauleitung beanstandet die Ausführung gegenüber dem Putzgewerk und fordert die Nacharbeit; ebenso sind die zuvor demontierten Fall- und Standrohre zu reinigen und wieder fachgerecht zu montieren.
Der Sockel wurde nur bis zur Dichtschlämme gestrichen. Die Sockelfarbe sollte mindestens 15–20 cm über die Dichtschlämme nach unten gestrichen werden, damit später nur die Sockelfarbe sichtbar ist.
Bauleitung Quelle · E-Mail · 12.06.2026 - InnenausbauMangel

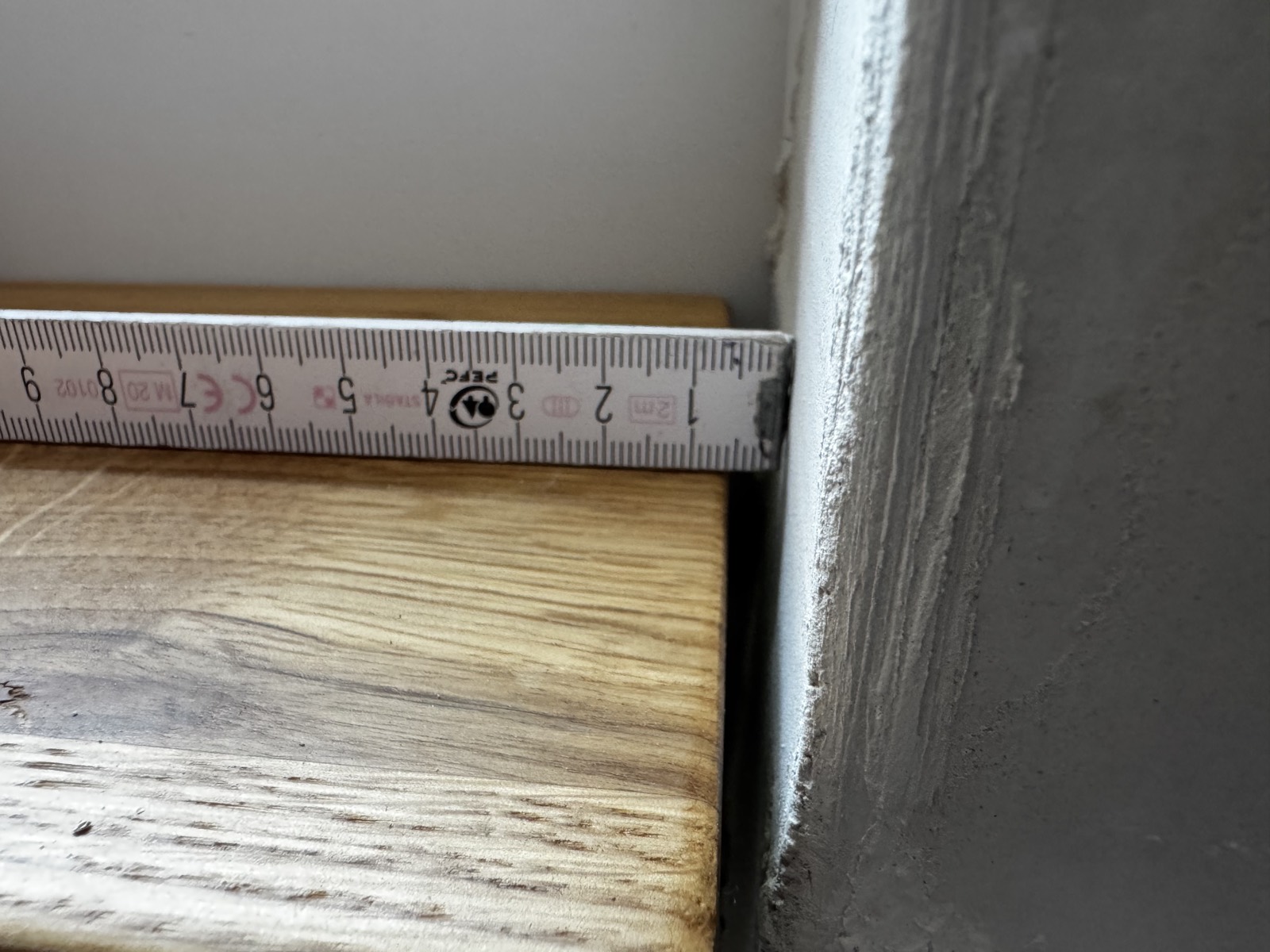

Fensterbrett im Treppenhaus mit großem Wandabstand
Das eingebaute Fensterbrett im Treppenhaus hat links und rechts jeweils rund 6–7 mm Abstand zur Wand. Das ist viel — die Fuge muss mit Acryl bzw. Silikon gefüllt werden, das mit der Zeit schnell nachdunkelt und verschmutzt. Sauberer wäre ein passgenauer Einbau mit deutlich engerer Fuge.
Quelle · WhatsApp · 09.06.2026 - InnenausbauZusage
Fensterbank-Austausch „auf Kulanz“ zugesagt
SchreiberHaus akzeptiert, die beanstandete Fensterbank auszutauschen — allerdings ausdrücklich „auf Kulanz“. Dass die Ausführung fehlerhaft war, wird damit nicht eingeräumt. In der Sache ist die Zusage gleichwohl die bestätigte Erkenntnis, dass die Ausführung nicht sachgerecht war.
- Abdichtung · FensterMangel

Riss in der Abdichtung und am Profil der Hebe-Schiebe-Tür

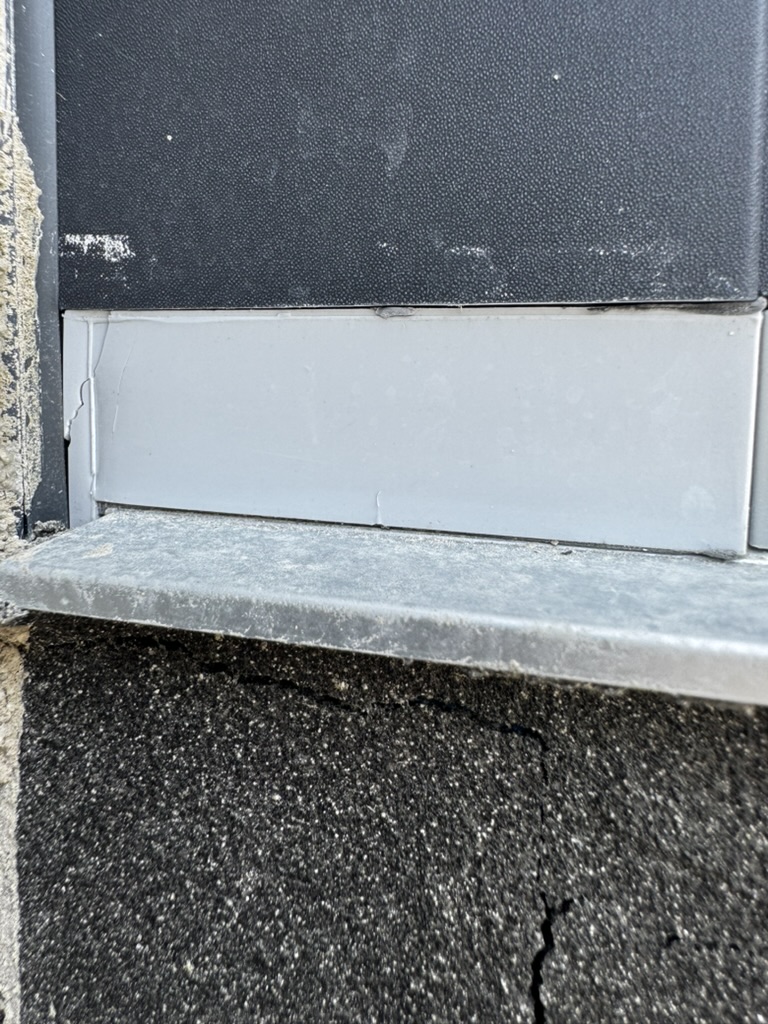

An der Hebe-Schiebe-Tür zeigen sich zwei Risse: einer in der bituminösen Abdichtung (Remmers) im Anschlussbereich und einer im Kunststoffteil der Tür selbst. Beide Stellen sind aufzunehmen und fachgerecht zu schließen, damit der Anschluss dauerhaft dicht bleibt.
Quelle · WhatsApp · 13.06.2026 - Trockenbau · BauphysikMangel
Klebebänder der Dampfbremse lösen sich — Dämmung liegt frei
An mehreren Stellen löst sich das Klebeband der Dampfbremsfolie wieder von den angrenzenden Bauteilen, so dass die Dämmung freiliegt — etwa im Treppenhaus an der Kante zur Dachkonstruktion und ebenso im Kinderzimmer 1. Gerade vor dem Blower-Door-Test sollten diese Anschlüsse eigeninitiativ gesucht und wieder luftdicht verklebt werden.
- Treppenhaus, Kante zur Dachkonstruktion: Klebeband gelöst, Dämmung liegt frei.
- Kinderzimmer 1: Folienanschluss gelöst; das Klebeband hält nicht mehr durchgehend.
Siehe auchMär 26Verputzt, bevor die Dampfbremse vollständig warJun 26Blower-Door-Test für KW 26 angesetztQuelle · WhatsApp · 13.06.2026 - Trockenbau · BauphysikMangel

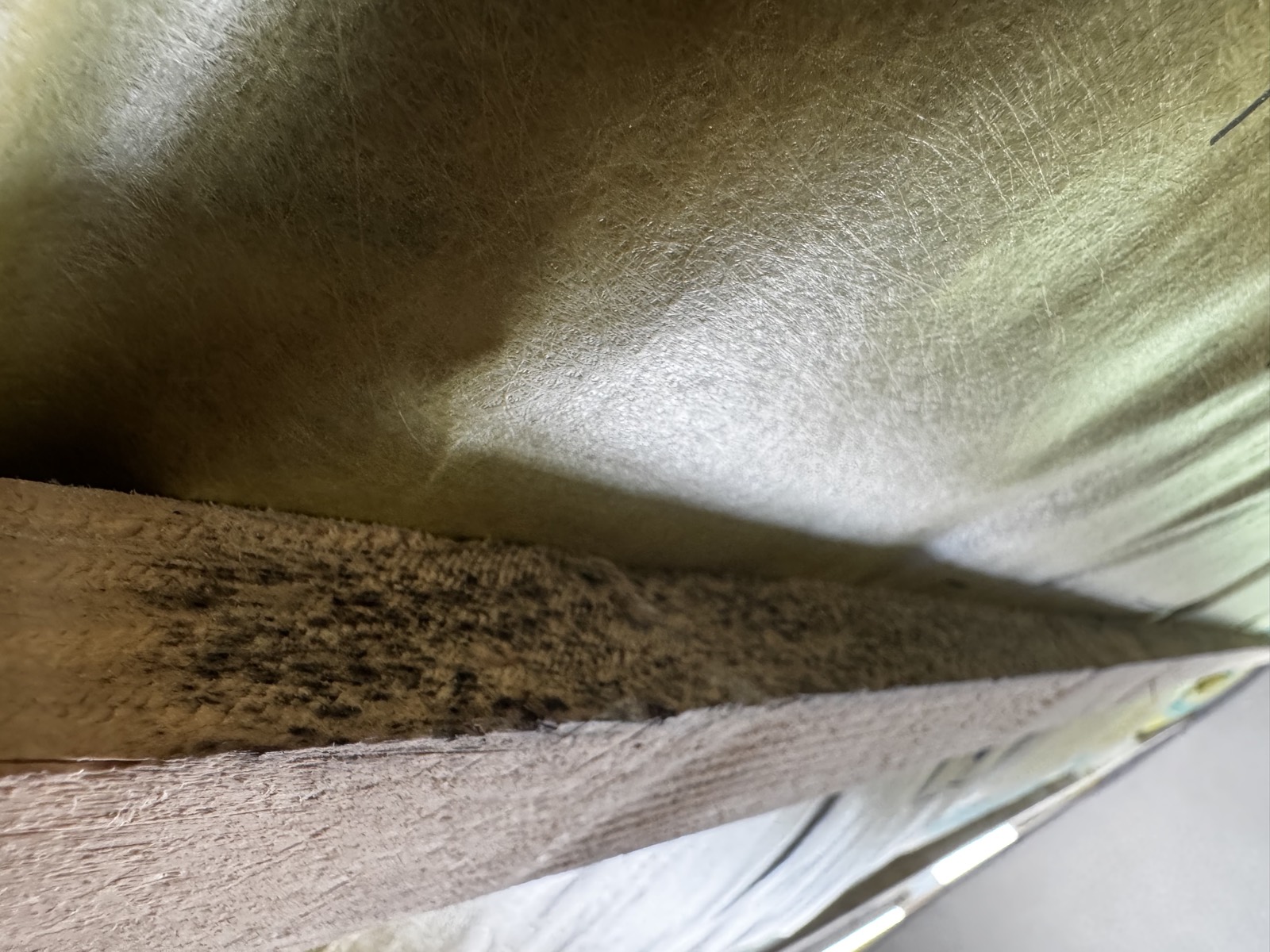

Im Juni neue, bereits schimmelige Dachlatten verbaut
Im Dachspitz werden im Juni Dachlatten verbaut, die bereits Schimmel- bzw. Stockflecken aufweisen. Das passt nicht zur Absprache: Eigentlich sollten die im April beanstandeten verschimmelten Latten ausgetauscht werden — nicht neue, schon befallene Latten eingebaut werden. Genau solche Punkte kosten im weiteren Ablauf wieder viel Zeit.
Quelle · WhatsApp · 13.06.2026 - Trockenbau · BauphysikErgebnis
Alle befallenen Dachlatten getauscht
Noch vor dem 1. Juli werden sämtliche Dachlatten mit Schimmel- bzw. Stockflecken ausgetauscht — auch die im Juni neu verbauten. Der im April beanstandete Punkt ist damit erledigt; für die Abnahme bleibt nur die Sichtprüfung der zugänglichen Latten.
Siehe auchApr 26Verschimmelte Dachlatten im ObergeschossJun 26Im Juni neue, bereits schimmelige Dachlatten verbautQuelle · Vor Ort · 30.06.2026 - OrganisationMangel
Sonderwunschliste weiterhin offen — seit April vertagt
Auch im Juni bleibt die Liste unbearbeitet. Am 2. Juni folgt die nächste Zusage, die Aktualisierung sei durch die Urlaubszeit verzögert; auch in Telefonaten wurde sie mehrfach zugesagt. Stand 14. Juni ist sie weiterhin nicht umgesetzt — obwohl sie zahlungsrelevant ist und seit dem 17. April aussteht.
Der Verlauf der Nachfragen und Zusagen im Überblick:
- 17.04. — Gutschrift für die in Eigenleistung verlegten Böden angefragt; Zusage „ich rechne das aus und ergänze es im Raumbuch“.
- 19.05. — erneut nachgehakt; Zusage „ja, das korrigieren wir noch“.
- 27.05. — erneut angemahnt; das Thema liegt da bereits rund sechs Wochen.
- 02.06. — nächste Zusage: die Aktualisierung sei durch die Urlaubszeit verzögert.
- Mehrfach telefonisch — die Aktualisierung wird in Telefonaten wiederholt zugesagt.
- 14.06. — weiterhin nicht umgesetzt, obwohl zahlungsrelevant und seit dem 17. April ausstehend.
Wir kümmern uns spätestens Anfang der kommenden Woche darum. Ist leider durch die Urlaubszeit ein bisschen verzögert worden.
Schreiber Living Quelle · E-Mail · 02.06.2026 - Trockenbau · OrganisationMangel
Trockenbau stockt — Fristsetzung zum 30. Juni
Der Trockenbau kommt weiterhin nicht voran — dabei muss der Maler ab dem 1. Juli mit dem Millimeterputz beginnen. Allen Beteiligten ist klar, dass der Trockenbauer von SchreiberHaus gemeinsam mit nur einem Kollegen das komplette Obergeschoss und den Dachspitz bis dahin unmöglich fertigstellen kann.
Der Bauherr merkt das mehrfach beim Chef an und wird immer wieder vertröstet. Schließlich bleibt nur noch die Fristsetzung zum 30. Juni. Nach einer Rechtsberatung bei einem Fachanwalt für Baurecht folgt eine harte telefonische Auseinandersetzung mit dem Chef — erst danach, nach sehr viel Ärger, kommt Bewegung ins Spiel.
- Wissenswert · Qualität
Der Blower-Door-Test — Leckagen der Dampfbremse aufspüren
Im Juni steht der Blower-Door-Test an. SchreiberHaus möchte damit Leckagen an der inneren Dampfbremse aufspüren — genau die Ebene, um die es den ganzen Bau über ging.
Die Gebäudehülle ist doch dicht — bringt ein Blower-Door-Test dann überhaupt etwas?
Kurz gesagt — Ja — er prüft nicht das Mauerwerk, sondern die luftdichte Ebene. Auf der warmen Seite ist das genau die innere Dampfbremse, und ihre Undichtigkeiten sind das Ziel der Messung.
Beim Blower-Door-Test erzeugt ein Gebläse einen Differenzdruck von ±50 Pa; gemessen wird die Luftwechselrate n50. Das Messverfahren regelt DIN EN ISO 9972 (Nachfolgerin der DIN EN 13829), die Anforderungen DIN 4108-7. Unter diesem Druck strömt Luft durch undichte Stellen der Dampfbremse — an Folienstößen, an Kabel- und Rohrdurchführungen, an den Randanschlüssen zu Wand und Decke. Mit künstlichem Nebel, einem Anemometer und per Thermografie lassen sich solche Stellen aufspüren und anschließend verkleben. Genau das soll der Test hier leisten: zeigen, wo die innere Folie noch nicht luftdicht ist.
Wichtig ist eine Grenze des Verfahrens: Damit eine Fehlstelle bei der Ortung auffällt, muss die Luft durch sie mit nennenswerter Geschwindigkeit strömen können. Sitzt das Loch hinter einer relativ luft- bzw. winddichten äußeren Ebene, teilt sich der Druck auf beide Schichten auf (sogenannte serielle Leckage) — an der inneren Fehlstelle bleibt nur ein Teildruck, die Strömung ist gering und die Leckage ist mit Nebel, Anemometer oder Thermografie schwer bis gar nicht zu lokalisieren, obwohl sie Feuchte in die Konstruktion eintragen kann. Verdeckte Fehlstellen hinter Putz, Verkleidung oder Dämmung sind ohnehin nur mit größerem Aufwand zu finden.
Deshalb ist der richtige Zeitpunkt entscheidend — begleitend, solange die Folie zugänglich ist. Und ein guter Messwert allein beweist noch nicht, dass die Dampfbremse wirklich lückenlos ist.
Was gemessen wirdDie Luftwechselrate n50 bei ±50 Pa Differenzdruck.
Worum es gehtLeckagen der inneren Dampfbremse aufspüren — an Stößen, Durchführungen und Randanschlüssen.
Wie geortet wirdPer Nebel, Anemometer und Thermografie, solange die Stellen zugänglich und ausreichend durchströmt sind.
Die GrenzeEin Loch hinter einer dichten Außenebene erhält nur Teildruck (serielle Leckage) und ist schwer zu lokalisieren.
- QualitätMeilenstein
Blower-Door-Test für KW 26 angesetzt
Für die KW 26 ist der Blower-Door-Test angesetzt; eine Checkliste mit Vorbereitungen liegt vor.
Aus Sicht der Bauherren gehört dazu, dass SchreiberHaus — insbesondere der Trockenbau — vor der Messung eigeninitiativ und gründlich nach sichtbar offenen Stellen sucht, statt nur auf das Messergebnis zu reagieren. Wo etwas erkennbar nicht verklebt ist, sollte es schon vorher gefunden und geschlossen werden.
Die Aufgaben aus der Checkliste verteilen sich auf die Gewerke:
- Lüftungsgewerk (Fa. Sacherer): Lüftungsanlage fertigstellen (Ansaugschläuche); offene Abwasserrohre mit Deckel verschließen oder luftdicht abkleben.
- Bauherr: Kamin verputzen lassen; die Kabeldurchdringungen an der Folie auf Luftdichtheit prüfen und restlich abdichten.
- Trockenbau: alle Anschlüsse verkleben; die Kellertür zur Garage für die Messung luftdicht verschließen.
Siehe auchJun 26Klebebänder der Dampfbremse lösen sich — Dämmung liegt freiMär 26Verputzt, bevor die Dampfbremse vollständig warQuelle · E-Mail · 12.06.2026 - TrockenbauErgebnis
Nach der Eskalation: Sieben Handwerker halten die Frist
Erst nach der Fristsetzung und der harten Auseinandersetzung kommt plötzlich Bewegung ins Spiel: Ein zusätzlicher Trupp von fünf Handwerkern wird engagiert. Insgesamt arbeiten damit sieben Handwerker am Trockenbau — und halten die Frist zum 30. Juni.
Es geht also, wenn es sein muss. Nur brauchte es dafür erst eine baurechtliche Beratung und massiven Druck des Bauherrn — statt einer vorausschauenden Planung durch SchreiberHaus.
Juli 2026
Millimeterputz, Fliesen und die Treppe
Nach der gehaltenen Trockenbau-Frist startet der Maler pünktlich — und stellt in nur drei Wochen das komplette Haus innen fertig, alle Reparaturen und den Millimeterputz. Fliesenleger und Treppenbauer folgen; bleibend sind Schiefstände im Trockenbau (Dachfenster-Laibungen, Decke im Dachspitz), schräg verlaufende Fliesen im Bad EG als Folge einer schiefen Trockenbauwand, eine unsaubere Silikonfuge in der Dusche und erneut zu früh verkleidete Treppen-Stirnseiten.
- PutzMeilenstein
Der Maler beginnt mit dem Millimeterputz
Wie geplant startet der Maler am 1. Juli damit, die Wände mit Millimeterputz zu verputzen. Möglich wurde der pünktliche Start nur, weil der Trockenbau nach der Eskalation mit sieben Handwerkern die Frist gehalten hat.
- PutzGute Zusammenarbeit
Maler nach nur drei Wochen komplett fertig
In nur drei Wochen stellt der Maler das komplette Haus innen fertig — sämtliche anstehenden Reparaturen und den Millimeterputz auf allen Wänden. Eine starke Leistung, die zeigt, wie zügig ein Gewerk arbeiten kann, wenn es gut organisiert ist.
- TrockenbauMangel

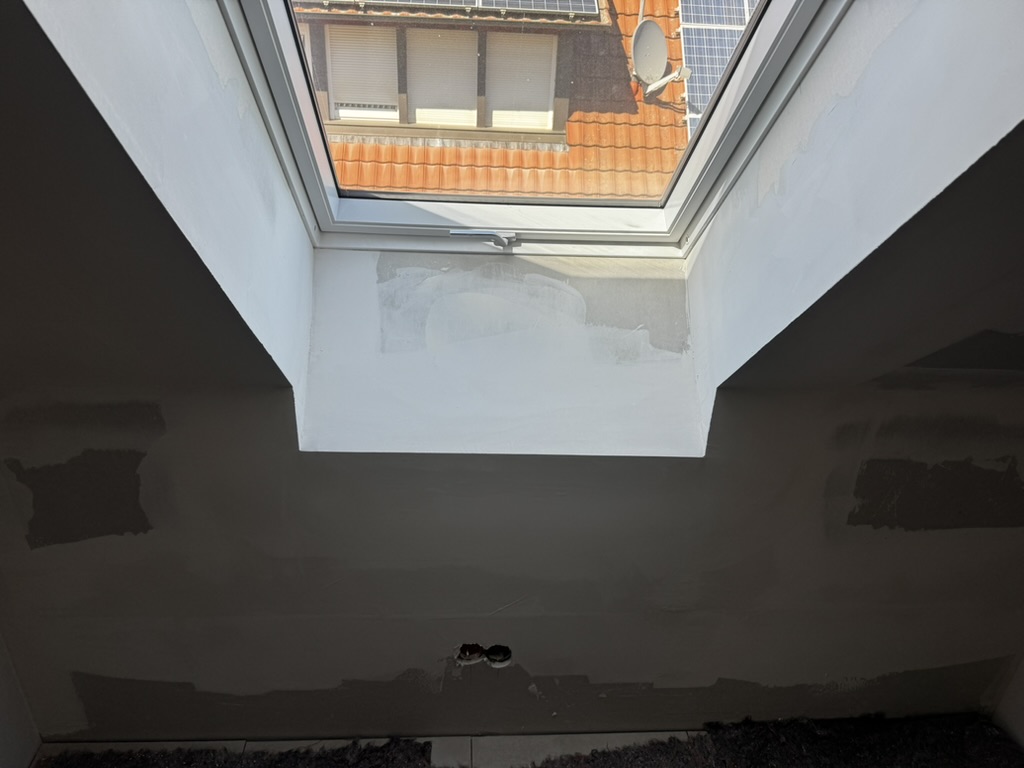

Dachfenster-Laibungen bis zu 2 cm schief

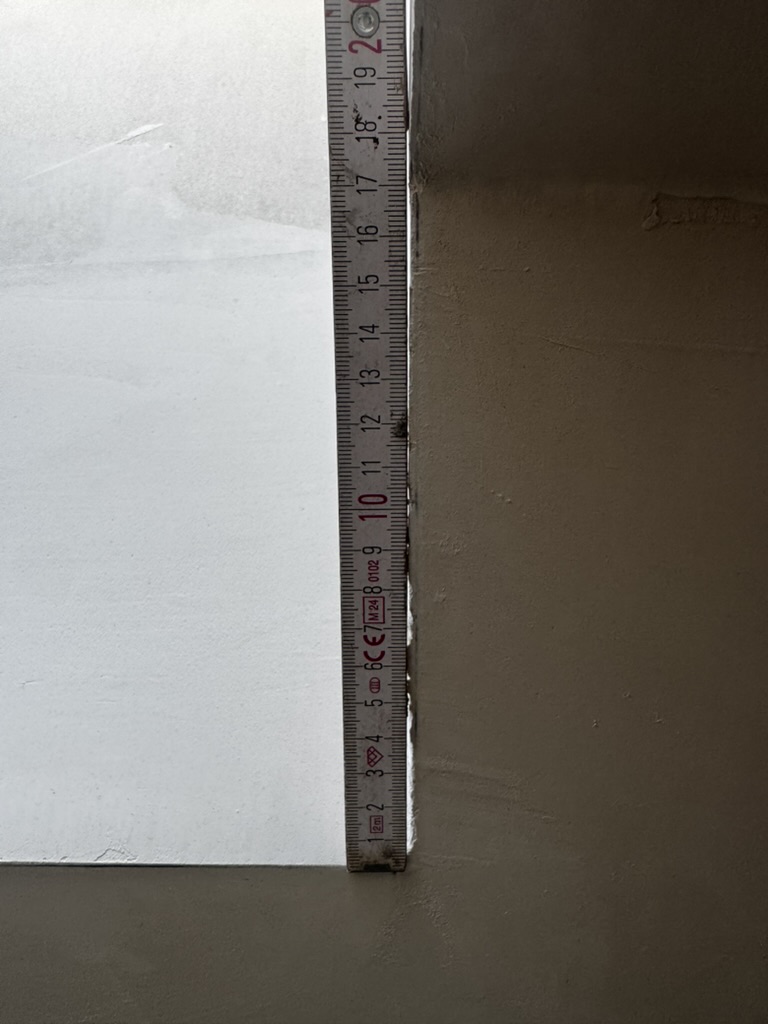

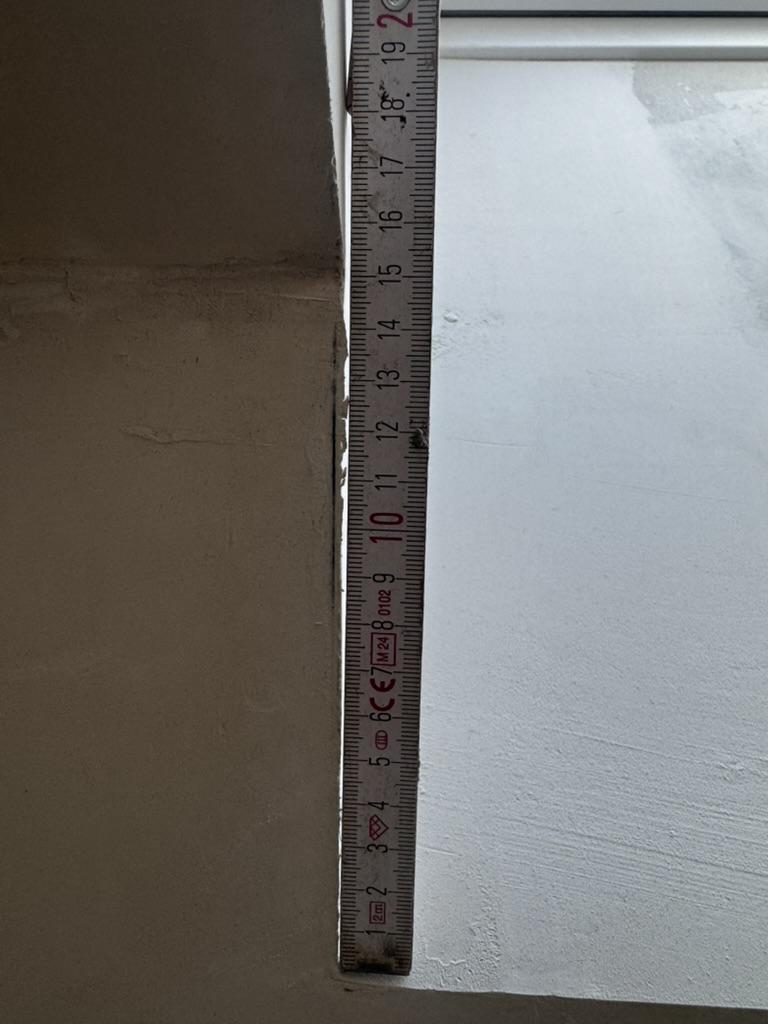

Bei den Trockenbauarbeiten fällt auf: Die Laibungen der Dachfenster weichen in der Senkrechten von links nach rechts um bis zu 2 cm ab — die rechte Seite hängt 2 cm Richtung Boden. Die Schräge ist mit bloßem Auge erkennbar und mit dem Zollstock nachgemessen. Der Punkt wird im Juli angemerkt.
Quelle · Vor Ort · 04.07.2026 - TrockenbauMangel
Trockenbaudecke im Dachspitz schräg

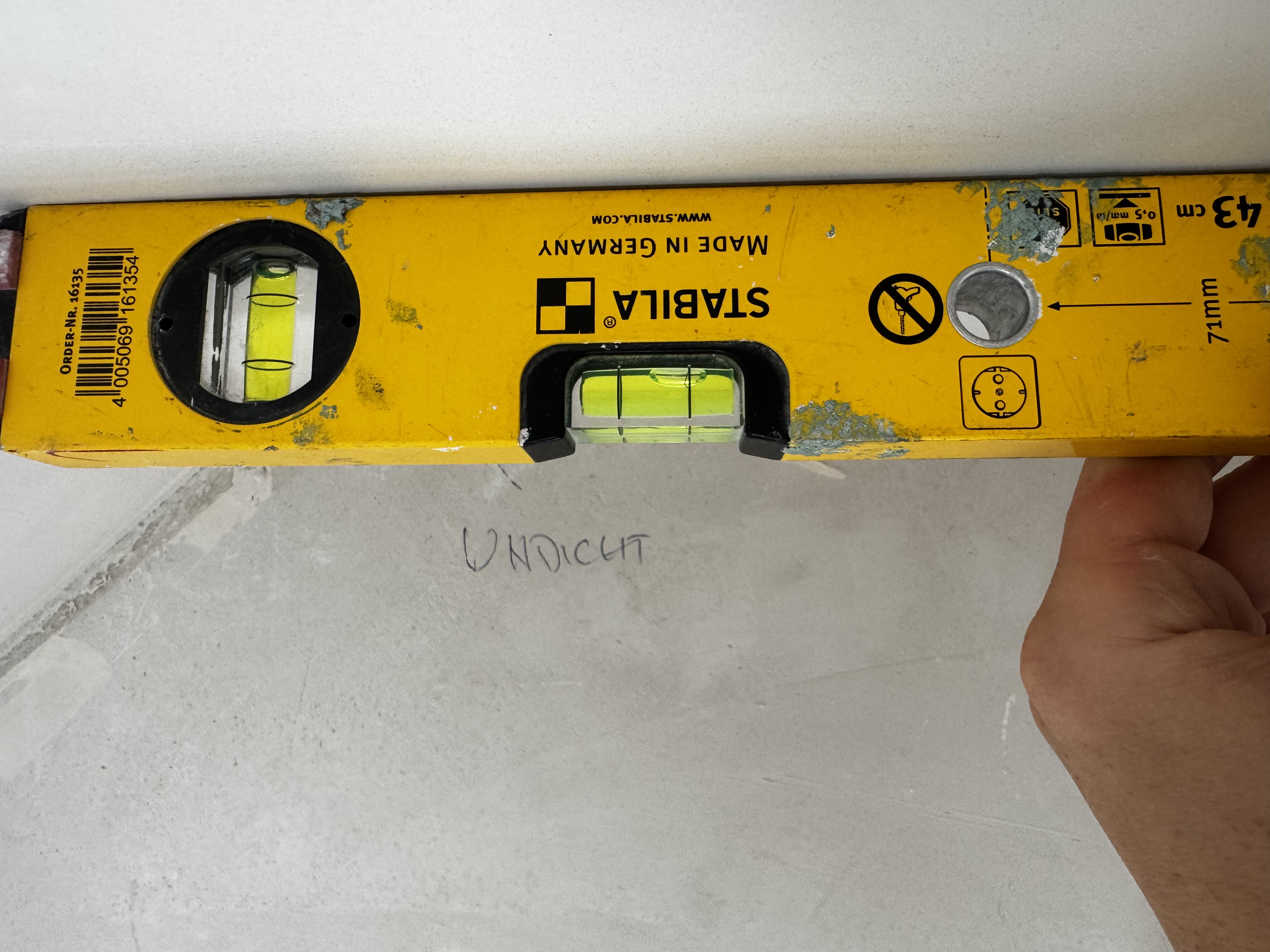

Auch die Trockenbaudecke im Dachspitz ist nicht in Waage: Die aufgelegte Wasserwaage zeigt die Schräge deutlich — die Libelle steht sichtbar außerhalb der Mitte. Der Punkt wird zusammen mit den schiefen Dachfenster-Laibungen bei den Trockenbauarbeiten im Juli angemerkt.
Quelle · Vor Ort · 04.07.2026 - InnenausbauMangel

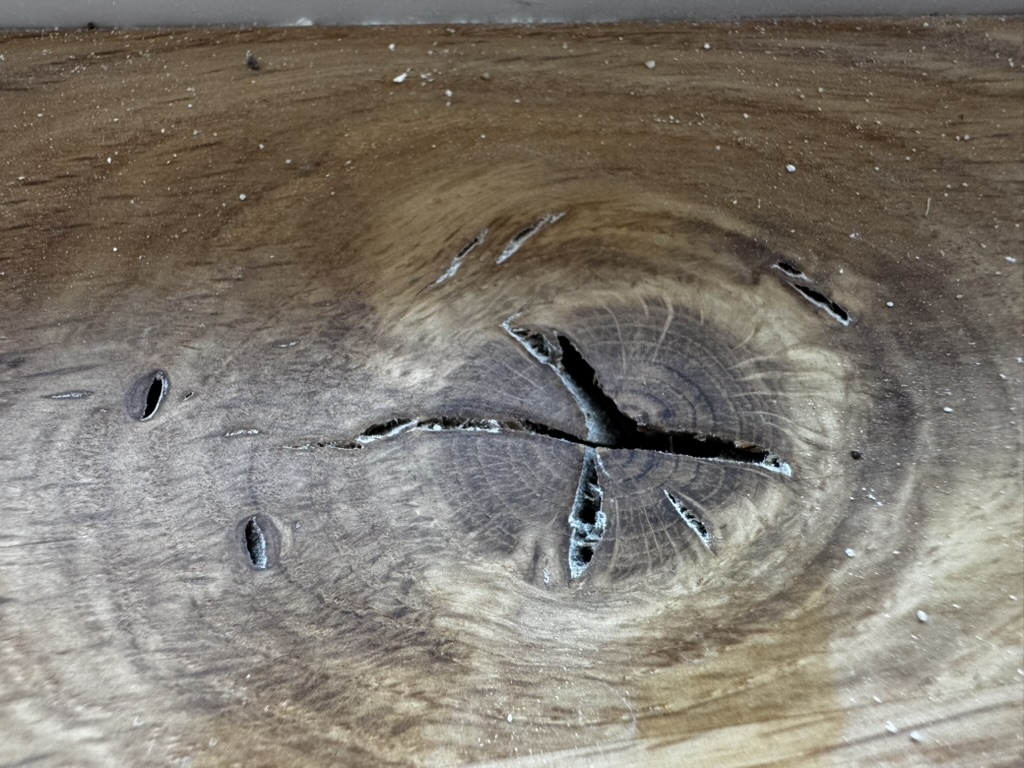

Neue Fensterbank: gut eingebaut — aber mit offenem Astloch
Rund zwei Wochen nach der Kulanz-Zusage wird die neue Fensterbank geliefert und gut eingebaut. Allerdings hat das Holz ein offenes Astloch, das nicht mit Harz verfüllt wurde. Auch das muss der Bauherr erneut anmerken; die Stelle wird im Laufe der Zeit behoben.
Unterm Strich: drei Anläufe für ein paar Zentimeter Fensterbank.
Siehe auchJun 26Fensterbank-Austausch „auf Kulanz“ zugesagtJun 26Fensterbrett im Treppenhaus mit großem WandabstandQuelle · Vor Ort · 14.07.2026 - Fliesen · TrockenbauMangel
Fliesenarbeiten: schnelle Korrekturen — aber bleibende Punkte

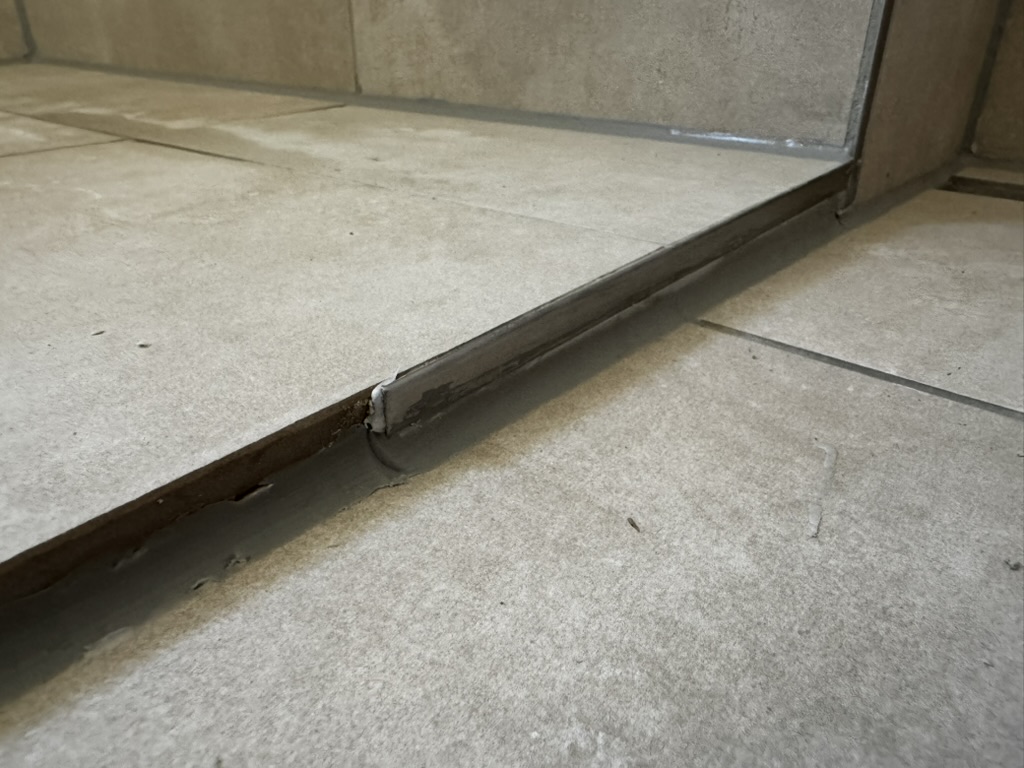

Mitte Juli beginnen die Fliesenarbeiten. Einige Probleme beseitigt die Fa. Graner schnell und unkompliziert. Einige Punkte bleiben leider:
Im Bad EG verlaufen die Fliesen nicht im 90-Grad-Winkel zur Außenwand — die Abweichung überschreitet den zulässigen Toleranzbereich (genaue Zahlen, wie viel Abweichung pro Quadratmeter, folgen noch). Die Ursache liegt dabei nicht allein beim Fliesenleger: Die von SchreiberHaus errichtete Trockenbauwand steht nicht im rechten Winkel zur Außenwand. Genau an dieser Wand mussten sich die Fliesen aber ausrichten, damit sie am Eingang gerade wirken — der Schiefstand der Wand setzt sich so im gesamten Fliesenbild fort.

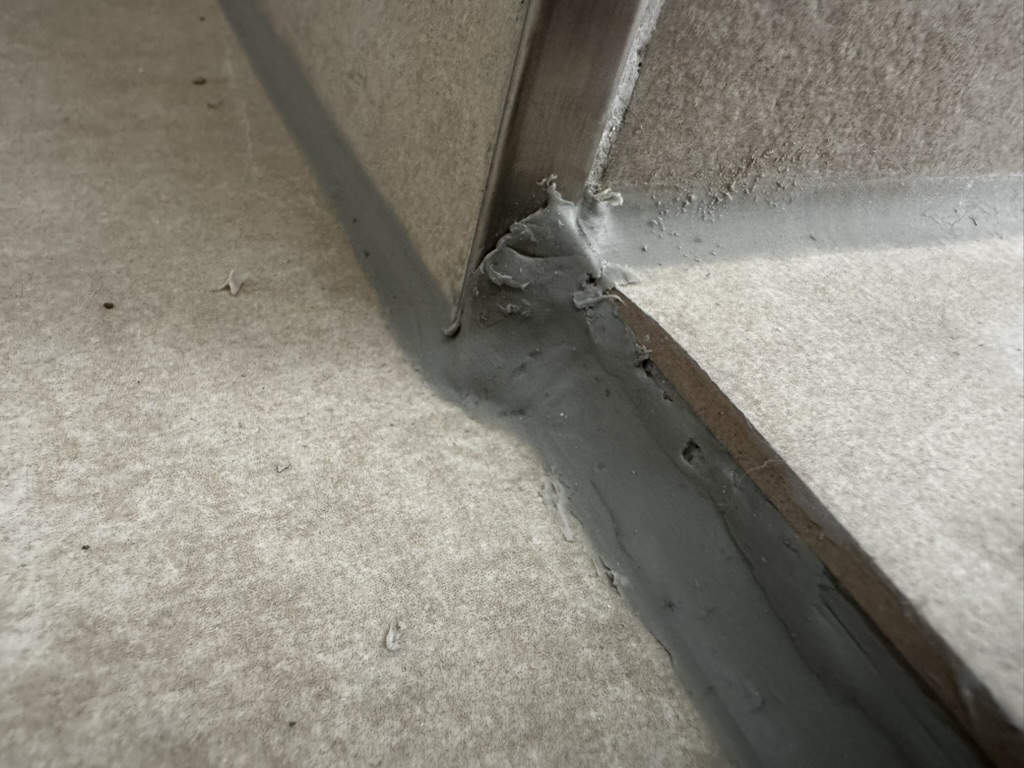

In der Dusche ist die Silikonfuge unschön ausgeführt: unsauber verstrichen, mit Wülsten und Löchern statt eines glatten, gleichmäßigen Fugenbilds. Und auch die Abschlussschiene am Übergang zur Dusche ist nicht gut gelungen — verschmiert, mit unsauberem Anschluss und sichtbarem Versatz.
- Treppe · TrockenbauMangel
Treppeneinbau: Stirnseiten erneut zu früh mit Rigips verkleidet
Ende Juli kommt die Treppe. Die Handwerker der Treppenfirma Kirner sind erneut erschüttert: SchreiberHaus hat die Stirnseiten der Treppen bereits mit Rigips verkleidet. Das komme bei den SchreiberHaus-Bauten offenbar jedes Mal vor — und jedes Mal weise man darauf hin, dass diese Verkleidung erst nach dem Treppeneinbau erfolgen darf. Es wurde also wohl wissentlich wieder so gemacht.
Die Folge: Der Rigips musste weggeschnitten werden, und es sind erneut großflächige Nacharbeiten nötig, damit man die Reparaturen später nicht sieht. Die Reparatur steht noch aus.
Quelle · Vor Ort · 28.07.2026
August 2026
Bauferien — und ein vergessener Fenstersturz
Im August ruht die Baustelle weitgehend. Dabei fällt auf: Der Fenstersturz im Bad OG wurde nicht verkleidet — ein Versäumnis, das im September zur Streitfrage wird.
- TrockenbauMangel
Fenstersturz im Bad OG nicht verkleidet

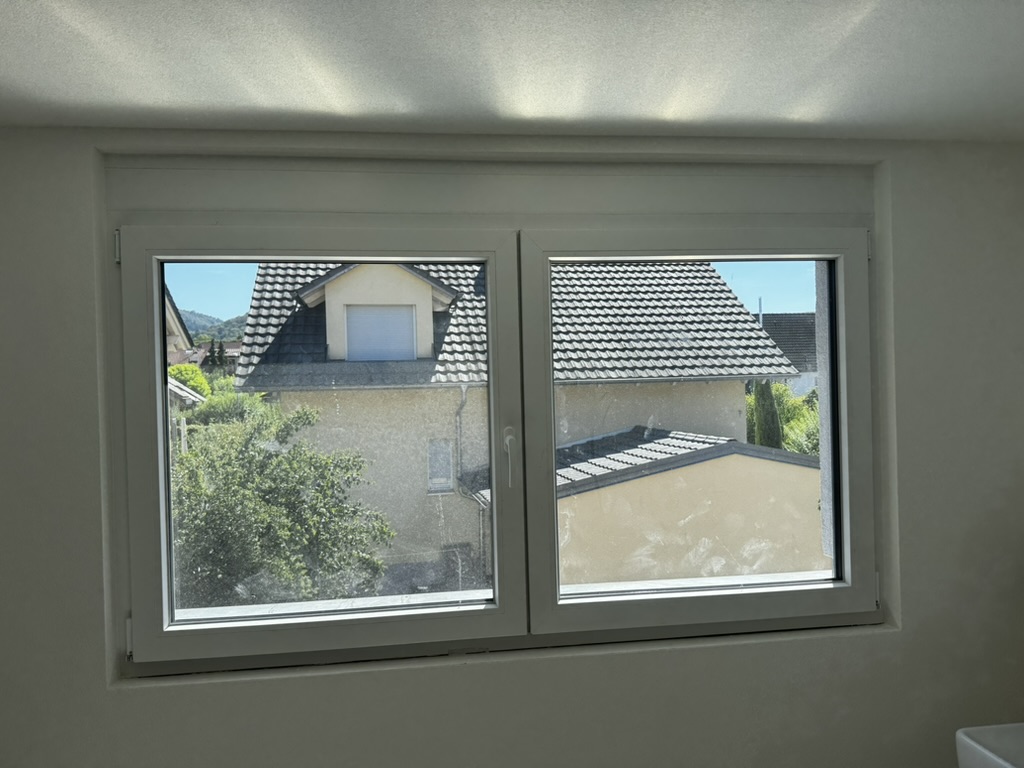

In den Bauferien wird leider bemerkt, dass der Fenstersturz im Bad OG vergessen wurde: Er ist nicht verkleidet. Da die Wände zu diesem Zeitpunkt bereits fertig verputzt sind, lässt sich das nicht mehr mit einer kleinen Ausbesserung erledigen — die gesamte Wand müsste neu verspachtelt und erneut mit Millimeterputz versehen werden.
Quelle · Vor Ort · 08.08.2026
September 2026
Fenstersturz und Haustür-Anschluss — vertagt auf die Abnahme
Der Vorschlag des Bauherrn, den vergessenen Fenstersturz für 400 € durch den Maler beheben zu lassen, wird abgelehnt. Dazu kommt ein neuer Punkt: An der Haustür löst sich die Anputzleiste, der Riss im Putzanschluss kehrt nach dem Überstreichen zurück. Beides soll nun bei der bevorstehenden Bauabnahme geklärt werden.
- Trockenbau · OrganisationReaktion
400-€-Vorschlag abgelehnt — Verweis auf die Bauabnahme
Der Bauherr schlägt dem Bauleiter vor, die notwendigen Arbeiten am vergessenen Fenstersturz im Bad OG durch den Maler erledigen zu lassen — Kosten für die komplette Ausführung: 400 €. Die Höhe erklärt sich dadurch, dass die gesamte Wand neu verspachtelt und erneut mit Millimeterputz versehen werden muss.
Der Bauleiter lehnt den Vorschlag ab und verweist auf die bevorstehende Bauabnahme; dort soll das Thema gemeinsam geklärt werden. Der Bauherr hält das Gespräch noch am selben Tag per E-Mail fest.
Du hast diesen Vorschlag abgelehnt und auf die bevorstehende Bauabnahme verwiesen. Dort soll das Thema nun gemeinsam geklärt werden.
Bauherr, per E-Mail an den Bauleiter Quelle · E-Mail · 09.09.2026 - Putz · HaustürMangel
Anputzleiste an der Haustür lose — der Riss kommt zurück
Rechts neben der Haustür löst sich die senkrechte Aluminium-Anputzleiste zwischen Türrahmen und Außenputz: Sie sitzt nicht fest, wackelt und hat einen durchgehenden Riss im Anschluss verursacht. Nicht der Riss ist das eigentliche Problem, sondern die Bewegung — mit jedem Kalt-Warm-Wechsel im Winter wird sich der Anschluss weiter öffnen.
Der Stuckateur der Fa. Steiert hat die Stelle besichtigt, unter Hinweis auf eine Rückfrage beim Hersteller erklärt, es lasse sich nichts machen, und den Riss lediglich mit dem Pinsel überstrichen. Inzwischen ist der Riss wieder wie zuvor vorhanden. Für die Bauherrschaft ist das kein Nacherfüllungsversuch, sondern Kosmetik: Der Anschluss muss neu hergestellt werden — mit einem Profil, das die Bewegungen des Rahmens aufnimmt.
- Leiste lässt sich von Hand bewegen; Riss läuft senkrecht entlang des Anschlusses.
- Überstreichen hat nichts geändert — der Riss ist zurück.
- Forderung zur Abnahme: Anschluss neu ausbilden, schriftliche Stellungnahme des Herstellers, Nachprüfung nach dem ersten Winter.
Quelle · Vor Ort · 14.09.2026
